1. Objectif

L’objectif de ce plan de gestion des risques est d’identifier, d’analyser, d’atténuer et de surveiller les risques potentiels qui pourraient avoir un impact sur la réussite du projet. Il garantit une gestion proactive des risques, aligne les attentes des parties prenantes et protège le calendrier, le budget et la qualité du projet.

2. Objectifs

  • Identifiez les risques potentiels dès le début du cycle de vie du projet.
  • Évaluer la probabilité et l’impact de chaque risque.
  • Développer des stratégies d’atténuation pour minimiser l’impact des risques.
  • Établir des processus de surveillance pour suivre les risques tout au long du projet.

3. Champ d’application

Ce plan s’applique à toutes les phases du projet et inclut les risques liés à :

  • Calendrier : Retards dans l’achèvement des tâches.
  • Budget : Dépassements ou coûts imprévus.
  • Ressources : Disponibilité du personnel et du matériel.
  • Qualité : Écart par rapport aux livrables attendus.
  • Facteurs externes : changements réglementaires, volatilité du marché ou défis environnementaux.

4. Processus de gestion des risques

4.1 Identification des risques
  • Outils et techniques :
    • Brainstorming avec l’équipe projet et les parties prenantes.
    • Examen des données historiques de projets similaires.
    • Réalisation d’une analyse SWOT.
  • Livrable clé : Un registre des risques complet documentant tous les risques identifiés.
4.2 Analyse des risques
  • Analyse qualitative :
    • Évaluer les risques en fonction de la probabilité (élevée, moyenne, faible) et de l’impact (élevé, moyen, faible).
    • Priorisez les risques à l’aide d’une matrice de risques.
  • Analyse quantitative:
    • Pour les risques critiques, quantifiez leur impact potentiel sur le coût et le calendrier du projet à l’aide de simulations (par exemple, Monte Carlo) ou d’une analyse de sensibilité.
4.3 Atténuation des risques

Pour chaque risque identifié, définissez :

  • Mesures d’atténuation : étapes visant à réduire la probabilité ou l’impact.
  • Plan d’urgence : Mesures à prendre si le risque se matérialise.
  • Propriétaire du risque : Personne ou équipe responsable de la gestion du risque.
4.4 Suivi et rapport des risques
  • Suivez régulièrement les risques à l’aide d’un journal des risques.
  • Tenez des réunions hebdomadaires ou bimensuelles d’examen des risques.
  • Tenir les parties prenantes informées par le biais de rapports périodiques.

5. Catégories de risques et exemples

CatégorieExemple de risqueImpact potentielStratégie d’atténuation
Risques liés au calendrierRetard dans la livraison du matérielRetard dans l’achèvement du projetÉtablir des contrats avec des fournisseurs fiables.
Risques budgétairesDes coûts sous-estimésDépassement de budgetAjoutez une réserve pour imprévus de 10 % au budget.
Risques liés aux ressourcesIndisponibilité des membres clés de l’équipeDes étapes manquéesFormez le personnel de manière polyvalente et maintenez une réserve de ressources.
Risques liés à la qualitéComposants défectueuxReprise, augmentation des coûtsEffectuer des tests rigoureux d’assurance qualité.
Risques externesModifications réglementairesSanctions en cas de non-conformitéConsultez régulièrement les mises à jour juridiques et réglementaires.

6. Rôles et responsabilités en matière de risques

  • Chef de projet : Dirige les activités de gestion des risques et met à jour le registre des risques.
  • Propriétaires des risques : Responsables de l’atténuation et de la surveillance des risques assignés.
  • Parties prenantes : Donnez votre avis sur les risques potentiels et donnez votre avis sur les stratégies d’atténuation.

7. Outils de surveillance des risques

  • Registre des risques : un document dynamique permettant de suivre les risques identifiés, leur statut et les mesures prises.
  • Matrice des risques : représentation visuelle des priorités de risque en fonction de la probabilité et de l’impact.
  • Tableaux de bord et rapports : résument les tendances des risques et l’efficacité de la gestion.

8. Plan de communication

  • Les mises à jour des risques seront partagées lors des réunions hebdomadaires du projet.
  • Les risques critiques seront immédiatement signalés aux parties prenantes et aux sponsors.
  • Des rapports mensuels de synthèse des risques seront distribués à toutes les parties prenantes.

9. Modèle de registre des risques

Identification des risquesDescription du risqueCatégorieProbabilitéImpactPlan d’atténuationPropriétaireStatut
001Retards de livraison de matérielSchHautHautUtilisez des fournisseurs de secours.Responsable logistiqueOuvrir
002Dépassements budgétairesBudgetMoyenHautAllouer des fonds d’urgence.Responsable des financesSurveillance
003Développeur clé indisponibleRessourceFaibleHautFormez les membres de votre équipe de manière polyvalente.Chef de projetRésolu

Ce plan de gestion des risques garantit une approche structurée pour identifier, analyser et traiter les risques, permettant au projet de rester sur la bonne voie et d’atteindre ses objectifs. Un suivi et une communication réguliers

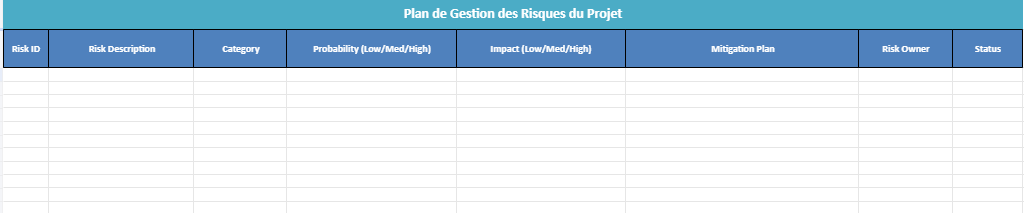

Plan de gestion des risques du projet dans Excel

Étude de Cas : Projet de Transformation Digitale dans une Entreprise de Retail

Contexte

Une grande chaîne de magasins de détail, RetailPro, confrontée à une baisse de fréquentation en magasin et à la montée de la concurrence en ligne, décide de se lancer dans un ambitieux projet de transformation digitale. L’objectif principal est de moderniser l’expérience client en intégrant des technologies numériques dans l’ensemble de ses opérations.

Objectifs du Projet

  1. Améliorer l’expérience client :
    • Développer une application mobile pour offrir des promotions personnalisées.
    • Mettre en place un programme de fidélité numérique.
  2. Augmenter les ventes en ligne :
    • Optimiser le site e-commerce pour une navigation plus intuitive.
    • Intégrer des options de paiement rapide et sécurisé.
  3. Renforcer la logistique :
    • Mettre en place un suivi en temps réel des stocks.
    • Réduire les délais de livraison grâce à des partenariats avec des fournisseurs locaux.
  4. Sensibiliser les employés :
    • Former le personnel en magasin à l’utilisation des outils numériques.
    • Encourager l’utilisation de tablettes pour la gestion des commandes.

Approche

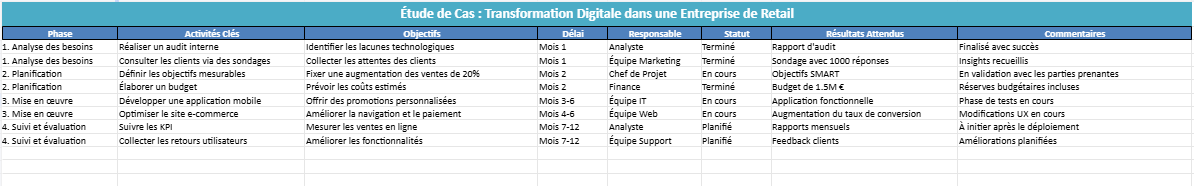

Méthodologie

  • Phase 1 : Analyse des besoins (1 mois)
    • Réalisation d’un audit interne pour identifier les lacunes technologiques.
    • Consultation des clients via des sondages pour recueillir leurs attentes.
  • Phase 2 : Planification (2 mois)
    • Définition des objectifs mesurables (augmentation des ventes en ligne de 20 % en 12 mois).
    • Élaboration d’un budget estimé à 1,5 million d’euros.
  • Phase 3 : Mise en œuvre (6 mois)
    • Développement de l’application mobile et amélioration du site web.
    • Formation des employés en magasin.
  • Phase 4 : Suivi et évaluation (6 mois)
    • Suivi des indicateurs de performance clés (KPI).
    • Ajustements en fonction des retours clients et employés.

Défis et Solutions

Défis Rencontrés

  1. Résistance au changement :
    • Certains employés ont exprimé des réticences à utiliser les nouvelles technologies.
  2. Problèmes techniques :
    • Le site e-commerce a subi des pannes lors de la phase de test.
  3. Contraintes budgétaires :
    • Les coûts liés au développement de l’application ont dépassé les prévisions.

Solutions

  1. Communication et formation :
    • Organisation de sessions de sensibilisation pour expliquer les avantages de la transformation.
    • Formation pratique en magasin.
  2. Tests rigoureux :
    • Mise en place d’une phase pilote pour identifier et corriger les bugs avant le déploiement global.
  3. Optimisation budgétaire :
    • Réallocation des ressources vers les fonctionnalités prioritaires.

Résultats

Indicateurs Clés de Performance (KPI)

  • Augmentation des ventes en ligne : +25 % dans les 12 premiers mois.
  • Utilisation de l’application mobile : 50 000 téléchargements en 6 mois.
  • Satisfaction client : Amélioration du Net Promoter Score (NPS) de 15 points.

Bénéfices

  1. Clients :
    • Expérience d’achat simplifiée et personnalisée.
    • Réduction des délais de livraison de 30 %.
  2. Entreprise :
    • Augmentation du chiffre d’affaires de 18 % la première année.
    • Meilleure gestion des stocks grâce à la digitalisation.

Enseignements Tirés

  1. Importance de l’adoption interne :
    • La formation et l’implication des employés sont essentielles pour réussir une transformation digitale.
  2. Souplesse dans la planification :
    • Les ajustements pendant le projet ont permis de respecter les priorités malgré les dépassements de coûts.
  3. Focus sur les clients :
    • Les retours utilisateurs ont joué un rôle clé dans le développement des fonctionnalités.

Autres articles

Inventaire Périodique vs Inventaire Permanent : Fichiers...
L'inventaire est un processus essentiel pour assurer une gestion efficace...
Read more
Fiche de Gestion et de Planification des...
La gestion des commandes est une composante essentielle des opérations...
Read more
Feuille de Route Professionnelle PPT : Votre...
Dans un monde professionnel en constante évolution, définir une feuille...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
