Gestion des Risques Internes pour un Projet d’Expansion : Template Excel
Les risques internes représentent des obstacles potentiels générés par les processus, les ressources ou la gestion d’un projet. Une bonne gestion de ces risques est essentielle pour assurer le succès d’un projet d’expansion. Ce guide vous propose une méthode pour identifier, analyser et atténuer ces risques.
1. Identifier les Risques Internes
1.1 Ressources Humaines
- Manque de Compétences : Les membres de l’équipe peuvent ne pas avoir les compétences nécessaires pour répondre aux exigences du projet.
- Résistance au Changement : Les employés peuvent s’opposer aux nouvelles structures, processus ou technologies.
- Sous-effectif : Une équipe insuffisante peut ralentir l’exécution du projet.
1.2 Financier
- Budget Insuffisant : Les fonds alloués peuvent être insuffisants pour couvrir toutes les phases du projet.
- Mauvaise Gestion des Coûts : Une planification financière inadéquate peut entraîner des dépassements de budget.
- Liquidité Limitée : Les flux de trésorerie peuvent ne pas être suffisants pour financer le projet à chaque étape.
1.3 Organisationnel
- Structure Organisationnelle Inadaptée : Une organisation non alignée sur les objectifs du projet peut freiner sa mise en œuvre.
- Problèmes de Communication : Une mauvaise communication entre les équipes peut entraîner des erreurs ou des retards.
- Manque de Leadership : L’absence d’une direction claire peut désorienter les équipes.
1.4 Processus
- Processus Inefficaces : Les systèmes actuels peuvent ne pas être suffisamment robustes pour gérer l’expansion.
- Problèmes Logistiques : Les retards dans la chaîne d’approvisionnement ou la distribution peuvent nuire au projet.
2. Évaluer les Risques Internes
2.1 Analyse des Risques
- Identifiez la probabilité de chaque risque (faible, moyen, élevé).
- Évaluez l’impact potentiel (mineur, modéré, critique).
- Créez une matrice des risques pour visualiser les priorités.
Risque | Probabilité | Impact | Niveau de Risque |
---|---|---|---|
Manque de compétences | Élevé | Critique | Élevé |
Budget insuffisant | Moyen | Modéré | Moyen |
Problèmes de communication | Faible | Critique | Moyen |
2.2 Indicateurs de Risque
- Taux de Rotation du Personnel : Indique un problème potentiel au sein des ressources humaines.
- Taux de Respect du Budget : Mesure la stabilité financière du projet.
- Taux de Retards Logistiques : Évalue l’efficacité des processus de distribution.
3. Atténuer les Risques Internes
3.1 Plans d’Action
- Formation et Développement : Organisez des formations pour combler les lacunes en compétences.
- Planification Financière : Mettez en place des systèmes de suivi budgétaire pour contrôler les coûts.
- Renforcement de la Communication : Utilisez des outils collaboratifs (Slack, Microsoft Teams) pour améliorer les interactions.
3.2 Allocation des Ressources
- Affectez des ressources supplémentaires aux domaines critiques (ex. : renforcement des équipes logistiques).
- Créez un fonds de réserve pour couvrir les imprévus financiers.
3.3 Gestion du Changement
- Impliquez les employés dans les décisions pour réduire la résistance.
- Communiquez les bénéfices attendus de l’expansion pour motiver les parties prenantes.
4. Suivi et Révision des Risques
- Mise à Jour de la Matrice des Risques : Révisez régulièrement les probabilités et impacts.
- Indicateurs de Performance :
- % de tâches réalisées à temps.
- % de dépassement du budget.
- Taux de satisfaction des parties prenantes.
- Rapports Périodiques : Présentez des rapports aux parties prenantes pour une transparence accrue.
5. Outils et Méthodes
5.1 Outils Recommandés
- Logiciels de Gestion des Risques : RiskWatch, Active Risk Manager.
- Logiciels de Gestion de Projet : Asana, Trello, MS Project.
5.2 Techniques Complémentaires
- Analyse SWOT : Identifiez les faiblesses internes et les opportunités d’amélioration.
- Brainstorming : Mobilisez les équipes pour anticiper les risques.
6. Exemples de Mesures de Réussite
- Risque Réduit : Diminution des retards logistiques de 30%.
- Stabilité Financière : Respect de 95% du budget initial.
- Engagement des Équipes : Satisfaction accrue des employés (via sondages).
Comment Prioriser les Risques Identifiés
La priorisation des risques est essentielle pour se concentrer sur ceux qui ont le plus grand impact sur un projet et qui nécessitent une attention immédiate. Voici une approche structurée pour prioriser les risques identifiés :
1. Utiliser une Matrice de Risques
Une matrice de risques permet de visualiser et de classer les risques en fonction de deux critères :
- Probabilité : La probabilité que le risque se réalise (Faible, Moyenne, Élevée).
- Impact : La gravité des conséquences si le risque se matérialise (Mineur, Modéré, Critique).
Étapes de Création :
- Évaluez la Probabilité de chaque risque :
- Faible : Moins de 20 % de chances.
- Moyenne : Entre 20 % et 50 % de chances.
- Élevée : Plus de 50 % de chances.
- Évaluez l’Impact :
- Mineur : Peu de conséquences, facilement gérable.
- Modéré : Peut ralentir le projet, nécessite des ajustements.
- Critique : Impact majeur, peut compromettre le projet.
- Classifiez les Risques dans une matrice 3×3 :
Faible | Moyenne | Élevée | |
---|---|---|---|
Mineur | Faible priorité | Faible priorité | Moyenne priorité |
Modéré | Faible priorité | Moyenne priorité | Haute priorité |
Critique | Moyenne priorité | Haute priorité | Critique priorité |
2. Attribuer des Scores aux Risques
Une méthode plus quantitative consiste à attribuer un score à chaque risque en multipliant :
- Probabilité (P) : Notée sur une échelle de 1 (faible) à 5 (élevée).
- Impact (I) : Noté sur une échelle de 1 (mineur) à 5 (critique).
Formule :
Score du risque=Probabiliteˊ (P)×Impact (I)\text{Score du risque} = \text{Probabilité (P)} \times \text{Impact (I)}
Exemple :
- Un risque avec une probabilité de 4 et un impact de 5 obtient un score de 20.
Classement des Scores :
- 1 à 5 : Priorité faible.
- 6 à 15 : Priorité moyenne.
- 16 à 25 : Priorité élevée.
3. Considérer la Tolérance au Risque
Chaque organisation a une tolérance différente au risque. Identifiez les seuils d’acceptabilité des risques :
- Risque Acceptable : Faible impact, ne nécessite pas de mesures immédiates.
- Risque Gérable : Modéré, peut être géré avec des actions correctives.
- Risque Intolérable : Doit être traité immédiatement.
4. Regrouper les Risques par Catégories
Classez les risques selon leur nature pour faciliter leur gestion :
- Risques Financiers : Dépassements de budget, flux de trésorerie insuffisants.
- Risques Opérationnels : Retards, erreurs dans les processus.
- Risques Humains : Manque de compétences, résistance au changement.
- Risques Stratégiques : Mauvais alignement avec les objectifs globaux.
5. Élaborer un Plan d’Action Basé sur la Priorité
Pour chaque risque priorisé :
- Définissez une Stratégie :
- Éviter : Modifier le projet pour éliminer le risque.
- Réduire : Mettre en place des actions pour diminuer la probabilité ou l’impact.
- Transférer : Externaliser le risque (ex. : assurance).
- Accepter : Surveiller le risque et intervenir si nécessaire.
- Assignez un Responsable : Attribuez un gestionnaire pour chaque risque prioritaire.
- Planifiez des Actions Correctives : Établissez un calendrier avec des jalons pour surveiller les risques.
6. Surveiller et Réviser
Les risques peuvent évoluer au cours du projet. Mettez à jour régulièrement la matrice de risques et les scores pour ajuster les priorités en fonction des nouvelles informations.
Outils Recommandés :
- Tableurs : Créez une matrice ou un tableau de priorisation dans Excel.
- Logiciels de Gestion des Risques : RiskWatch, Active Risk Manager.
- Outils de Gestion de Projet : Asana, Trello pour suivre les actions liées aux risques.
Exemple de Matrice de Risques dans Excel
Risque | Probabilité (P) | Impact (I) | Score (P × I) | Priorité |
---|---|---|---|---|
Retards logistiques | 4 | 5 | 20 | Critique |
Manque de compétences | 3 | 4 | 12 | Moyenne |
Dépassement de budget | 2 | 3 | 6 | Faible |

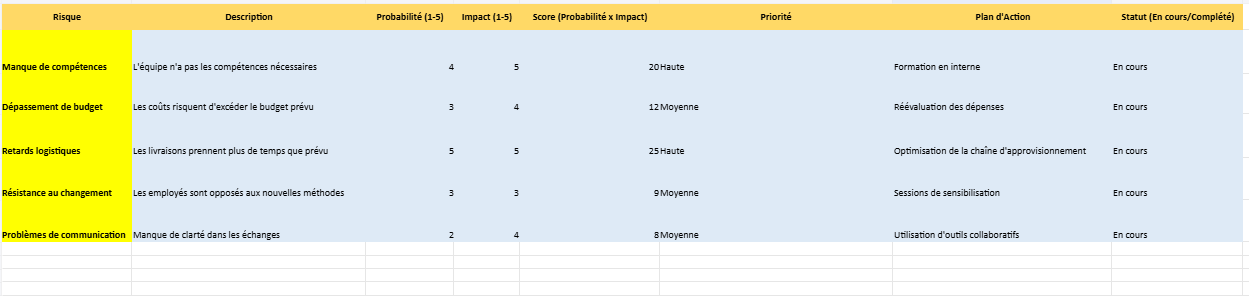

Descriptif : Outil de Gestion des Risques Internes
Cet outil Excel est conçu pour identifier, évaluer et prioriser les risques internes d’un projet d’expansion. Il facilite l’analyse des probabilités, des impacts et propose une priorisation automatisée. L’outil offre une vue claire des risques critiques, modérés et faibles grâce à une mise en évidence colorée.
Structure du Tableau
- Risque : Nom du risque identifié.
- Description : Détails du risque et de son origine.
- Probabilité (1-5) : Probabilité d’occurrence (1 = très faible, 5 = très élevée).
- Impact (1-5) : Gravité des conséquences si le risque se réalise.
- Score (Probabilité x Impact) : Calcul automatique du score de risque.
- Priorité : Automatiquement déterminée (Haute, Moyenne, Faible) avec des couleurs :
- Rouge : Priorité haute.
- Jaune : Priorité moyenne.
- Vert : Priorité faible.
- Plan d’Action : Mesures prévues pour atténuer ou gérer le risque.
- Statut : Suivi de l’état du risque (En cours ou Complété).
Guide d’Utilisation
- Identification des Risques :
- Remplissez les colonnes Risque et Description.
- Évaluation des Risques :
- Renseignez une note entre 1 et 5 pour Probabilité et Impact.
- Analyse et Priorisation :
- Le Score et la Priorité sont calculés automatiquement :
- Haute priorité : Score ≥ 16.
- Moyenne priorité : Score entre 8 et 15.
- Faible priorité : Score < 8.
- Le Score et la Priorité sont calculés automatiquement :
- Planification des Actions :
- Ajoutez des solutions dans Plan d’Action pour chaque risque identifié.
- Mettez à jour la colonne Statut pour suivre la progression.
- Analyse des Résultats :
- Utilisez la mise en couleur pour repérer rapidement les risques critiques nécessitant une intervention immédiate.
Conseils Pratiques
- Mise à jour fréquente : Révisez régulièrement les risques pour ajuster les priorités.
- Collaboration : Utilisez cet outil lors de réunions pour un suivi collectif.
- Rapports : Exportez ou imprimez le tableau pour les parties prenantes.
Cet outil est conçu pour rendre la gestion des risques accessible et efficace, même pour des projets complexes.
