Modèles et formulaires

Gestion du Budget d’un Projet Informatique : Modèle Excel Automatisé

La gestion efficace du budget est une étape essentielle pour assurer la réussite d’un projet informatique. Ce guide vous accompagne dans la planification, le suivi, et l’ajustement de votre budget tout au long du cycle de vie du projet.


1. Comprendre l’Importance du Budget

Le budget d’un projet informatique est un outil clé pour :

  • Planifier les ressources : Identifier les besoins financiers pour chaque phase.
  • Suivre les dépenses : Comparer les dépenses réelles aux prévisions pour anticiper les écarts.
  • Prendre des décisions éclairées : Ajuster les priorités et optimiser les ressources.

Un budget bien géré contribue à maintenir le projet dans les limites des coûts, des délais et des objectifs définis.


2. Étapes de Gestion du Budget

2.1. Planification du Budget

  1. Définir les Catégories de Dépenses :
    • Exemples :
      • Développement (logiciel, backend, frontend).
      • Design UI/UX.
      • Gestion de projet.
      • Infrastructure (serveurs, bases de données, réseaux).
      • Marketing (lancement du produit, campagnes publicitaires).
      • Contingences (imprévus).
  2. Établir les Estimations :
    • Réalisez une estimation des coûts pour chaque catégorie en fonction des spécifications et des besoins du projet.
    • Prenez en compte les éléments suivants :
      • Coûts fixes : Achat de logiciels, licences, matériel.
      • Coûts variables : Salaires, frais de sous-traitance.
  3. Allouer un Budget de Contingence :
    • Réservez 10-15 % du budget total pour couvrir les imprévus.

2.2. Suivi et Mise à Jour du Budget

  1. Créer un Tableau de Suivi :
    • Utilisez un tableau Excel ou un outil dédié pour organiser et suivre vos dépenses.
    • Incluez les colonnes suivantes :
      • Catégorie.
      • Budget Prévisionnel (€).
      • Dépenses Réelles (€).
      • Écart (€).
      • Commentaires.
      • Statut (OK, Attention, Critique).
  2. Comparer Prévisions et Réalités :
    • Mettez à jour les dépenses réelles régulièrement.
    • Analysez les écarts entre le budget prévisionnel et les dépenses réelles pour chaque catégorie.
  3. Identifier les Écarts :
    • Écart positif : Les dépenses sont inférieures au budget (sous-dépense).
    • Écart négatif : Les dépenses dépassent le budget (surcoût).

2.3. Ajustement du Budget

  1. Prioriser les Dépenses :
    • Réduisez ou reportez les tâches non critiques si nécessaire.
    • Concentrez les ressources sur les activités à fort impact.
  2. Optimiser les Ressources :
    • Renégociez avec les fournisseurs pour réduire les coûts.
    • Réallouez les ressources des catégories sous-utilisées vers les catégories en dépassement.
  3. Communiquer les Changements :
    • Informez les parties prenantes des ajustements budgétaires et de leurs impacts sur le projet.

3. Outils pour Gérer le Budget

  1. Excel :
    • Idéal pour créer des tableaux de suivi personnalisés avec des formules automatisées.
    • Exemple : Calcul des écarts budgétaires avec la formule =Budget Prévisionnel - Dépenses Réelles.
  2. Logiciels de Gestion de Projet :
    • Monday.com, Trello, Jira : Suivi visuel des tâches et des budgets.
    • Microsoft Project : Gestion avancée des ressources et des coûts.
  3. Logiciels de Comptabilité :
    • QuickBooks, FreshBooks : Suivi des flux financiers et rapports détaillés.
  4. Outils de Reporting :
    • Power BI, Tableau : Visualisation des indicateurs financiers.

4. Exemples Pratiques

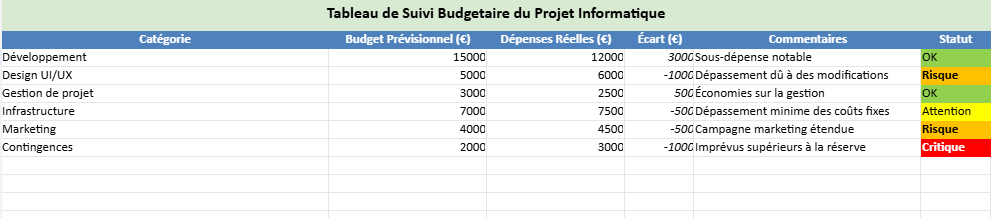

CatégorieBudget Prévisionnel (€)Dépenses Réelles (€)Écart (€)CommentaireStatut
Développement15 00012 0003 000Sous-dépense sur les ressources.OK
Design UI/UX5 0006 000-1 000Ajustement des designs demandés.Risque
Infrastructure7 0007 500-500Augmentation des coûts fixes.Attention
Marketing4 0004 500-500Campagne étendue.Risque

5. Bonnes Pratiques pour Gérer un Budget Informatique

  1. Planifiez avec Précision :
    • Basez vos estimations sur des données historiques ou des devis fiables.
  2. Surveillez les Dépenses :
    • Actualisez les chiffres régulièrement pour éviter les surprises.
  3. Utilisez des Indicateurs Visuels :
    • Codes couleurs (vert, jaune, rouge) pour signaler l’état des dépenses.
  4. Anticipez les Imprévus :
    • Intégrez des scénarios de dépassement dans votre planification.
  5. Impliquez les Parties Prenantes :
    • Consultez régulièrement l’équipe et les responsables pour ajuster les priorités.

6. Erreurs à Éviter

  1. Ignorer les Imprévus :
    • Ne pas inclure de budget de contingence peut entraîner des dépassements non gérables.
  2. Manque de Suivi :
    • Attendre la fin du projet pour analyser les dépenses peut empêcher de corriger les écarts.
  3. Surévaluer les Économies :
    • Une sous-dépense peut indiquer des activités non réalisées, pas nécessairement une économie.

Les Étapes de Gestion Budgétaire d’un Projet

La gestion budgétaire d’un projet est un processus structuré qui garantit l’allocation optimale des ressources financières pour atteindre les objectifs du projet. Voici les principales étapes de gestion budgétaire, de la planification à l’évaluation finale.


1. Planification Budgétaire

La planification est la première étape et la base d’une gestion budgétaire réussie.

1.1. Définir les Objectifs du Projet

  • Identifier les résultats attendus et les activités nécessaires.
  • Traduire ces objectifs en besoins financiers.

1.2. Identifier les Catégories de Dépenses

  • Coûts fixes : Licences logicielles, matériel, infrastructure.
  • Coûts variables : Salaires, frais de sous-traitance.
  • Catégories typiques :
    • Développement (logiciel, backend, frontend).
    • Infrastructure (serveurs, réseaux, bases de données).
    • Gestion de projet.
    • Marketing.
    • Contingences (imprévus).

1.3. Estimer les Coûts

  • Utiliser des données historiques, des devis ou des benchmarks pour chaque catégorie.
  • Prévoir une marge de contingence (10-15 % du budget total) pour les imprévus.

1.4. Élaborer un Plan Budgétaire

  • Présenter un budget prévisionnel détaillé, réparti par catégorie et par période.

2. Allocation des Ressources

L’allocation consiste à affecter les fonds disponibles aux différentes catégories définies.

2.1. Prioriser les Activités

  • Allouer davantage de ressources aux activités critiques pour le succès du projet.

2.2. Répartir les Ressources par Période

  • Identifier les phases du projet (planification, exécution, clôture) et les besoins financiers associés.

3. Suivi et Contrôle des Dépenses

Un suivi rigoureux permet de maintenir le budget dans les limites prévues.

3.1. Mettre en Place des Outils de Suivi

  • Créer un tableau de suivi budgétaire avec les colonnes suivantes :
    • Catégorie.
    • Budget Prévisionnel (€).
    • Dépenses Réelles (€).
    • Écart (€).

3.2. Comparer Prévisions et Dépenses Réelles

  • Mettre à jour les dépenses réelles régulièrement.
  • Calculer les écarts pour chaque catégorie :
    • Écart positif : Les dépenses sont inférieures au budget (sous-dépense).
    • Écart négatif : Les dépenses dépassent le budget (surcoût).

3.3. Identifier les Écarts

  • Analyse des causes :
    • Estimation initiale incorrecte.
    • Dépenses imprévues.
    • Changements dans la portée du projet (scope creep).

4. Révision et Ajustement du Budget

Lorsque des écarts significatifs sont identifiés, il est crucial d’ajuster le budget.

4.1. Revoir les Priorités

  • Supprimer ou reporter des activités non essentielles pour réduire les coûts.

4.2. Réaffecter les Ressources

  • Transférer des fonds d’une catégorie sous-utilisée vers une catégorie en dépassement.

4.3. Réduire les Dépenses

  • Renégocier les contrats avec les fournisseurs ou réduire les coûts des services non critiques.

5. Communication avec les Parties Prenantes

La gestion budgétaire implique de tenir les parties prenantes informées.

5.1. Rapports Budgétaires

  • Fournir des rapports réguliers sur :
    • L’état des dépenses.
    • Les écarts budgétaires.
    • Les mesures correctives prises.

5.2. Transparence et Collaboration

  • Discuter des ajustements nécessaires avec les parties prenantes pour obtenir leur approbation.

6. Évaluation et Apprentissage

Une fois le projet terminé, il est essentiel d’évaluer la performance budgétaire.

6.1. Évaluation des Écarts

  • Analyser les écarts finaux (positifs et négatifs) pour identifier les points forts et les faiblesses.

6.2. Identifier les Leçons Apprises

  • Documenter les raisons des succès ou des échecs.
  • Mettre en place des processus pour éviter les erreurs similaires dans les projets futurs.

Résumé des Étapes

ÉtapeDescription
1. PlanificationDéfinir les objectifs, catégories de dépenses et estimer les coûts.
2. Allocation des RessourcesAffecter les fonds aux activités critiques et répartir par phase du projet.
3. Suivi et ContrôleComparer les dépenses réelles avec les prévisions et identifier les écarts.
4. Révision et AjustementRéallouer les ressources et ajuster les priorités en cas de dépassement.
5. CommunicationPartager les rapports budgétaires et discuter des ajustements nécessaires.
6. ÉvaluationAnalyser les résultats finaux et capitaliser sur les leçons apprises.

Guide d’Utilisation du Modèle de Budget pour un Projet Informatique

Ce guide explique comment utiliser efficacement le modèle Excel de budget conçu pour gérer les finances d’un projet informatique. Le modèle est automatisé pour simplifier le suivi des budgets prévisionnels, des dépenses réelles, et des écarts financiers.


1. Structure du Modèle

Le modèle est organisé en quatre colonnes principales :

  1. Catégorie : Les différentes catégories du projet (exemple : Développement, Design UI/UX).
  2. Budget Prévisionnel (€) : Montant initialement alloué pour chaque catégorie.
  3. Dépenses Réelles (€) : Montant effectivement dépensé pour chaque catégorie.
  4. Écart (€) : Différence calculée automatiquement entre le budget prévisionnel et les dépenses réelles (formule : Budget Prévisionnel – Dépenses Réelles).

2. Étapes d’Utilisation

Étape 1 : Télécharger le fichier

  • Téléchargez le fichier Excel depuis le lien fourni.
  • Ouvrez le fichier dans Microsoft Excel ou tout autre logiciel compatible.

Étape 2 : Remplir les données

  1. Budget Prévisionnel :
    • Saisissez le montant prévu pour chaque catégorie dans la colonne Budget Prévisionnel (€).
    • Exemple : Pour le développement, entrez “10 000” si c’est le montant prévu.
  2. Dépenses Réelles :
    • Saisissez les montants réels dépensés dans la colonne Dépenses Réelles (€).
    • Exemple : Si vous avez dépensé “8 000” pour le développement, entrez cette valeur.

Étape 3 : Vérifier les écarts

  • Les écarts sont calculés automatiquement dans la colonne Écart (€) grâce à la formule intégrée.
  • Un écart positif indique que vous avez dépensé moins que prévu.
  • Un écart négatif indique un dépassement de budget.

3. Fonctionnalités Automatisées

  • Calcul des écarts :
    • Les formules dans la colonne Écart (€) calculent automatiquement la différence entre les colonnes Budget Prévisionnel (€) et Dépenses Réelles (€).
  • Mise en forme automatique :
    • Le titre et les en-têtes sont stylisés pour améliorer la lisibilité.
    • Les colonnes s’adaptent automatiquement à la longueur des données saisies.

4. Conseils pour un Suivi Efficace

  1. Mettre à jour régulièrement :
    • Mettez à jour les dépenses réelles dès qu’elles sont engagées pour avoir une vision en temps réel de votre budget.
  2. Analyser les écarts :
    • Identifiez rapidement les catégories avec des écarts importants.
    • Prenez des mesures correctives pour éviter des dépassements globaux.
  3. Personnaliser le modèle :
    • Ajoutez de nouvelles lignes pour inclure d’autres catégories spécifiques à votre projet.
    • Vous pouvez également insérer des colonnes supplémentaires pour des détails tels que les fournisseurs ou les dates de dépense.

5. Résolution des Problèmes

  1. Les formules ne fonctionnent pas :
    • Assurez-vous de ne pas supprimer ou modifier les cellules contenant des formules dans la colonne Écart (€).
    • Si nécessaire, utilisez la formule : =B(row)-C(row) (remplacez (row) par le numéro de ligne concerné).
  2. Problème de mise en page :
    • Si des colonnes ne sont pas bien affichées, ajustez manuellement leur largeur.
  3. Problèmes de compatibilité :
    • Ce modèle fonctionne mieux avec Microsoft Excel. Si vous utilisez un autre logiciel (Google Sheets, LibreOffice), vérifiez que les formules sont compatibles.

6. Exemple d’Utilisation

CatégorieBudget Prévisionnel (€)Dépenses Réelles (€)Écart (€)
Développement10 0008 0002 000
Design UI/UX5 0006 000-1 000
Gestion de projet3 0002 500500

Dans cet exemple :

  • Le développement a économisé 2 000 € par rapport au budget.
  • Le design UI/UX a dépassé de 1 000 €.
  • La gestion de projet a un écart positif de 500 €.

Explication des Écarts Budgétaires Négatifs

Les écarts budgétaires négatifs surviennent lorsqu’une dépense réelle dépasse le montant initialement prévu dans le budget. Ils signalent des dépassements de coûts qui, s’ils ne sont pas maîtrisés, peuvent compromettre la viabilité financière d’un projet. Voici une analyse des causes, des implications, et des stratégies pour gérer les écarts négatifs.


1. Causes des Écarts Budgétaires Négatifs

1.1. Estimations Budgétaires Inexactes

  • Description : Les prévisions initiales peuvent être sous-évaluées en raison d’un manque d’informations ou d’une mauvaise estimation des coûts.
  • Exemple : Sous-estimer le coût des licences logicielles nécessaires à un projet informatique.

1.2. Changements de Portée (Scope Creep)

  • Description : L’ajout de nouvelles fonctionnalités ou activités non planifiées peut augmenter les coûts.
  • Exemple : Intégrer une fonctionnalité non prévue dans une application logicielle à la demande des parties prenantes.

1.3. Dépenses Non Planifiées

  • Description : Des dépenses imprévues liées à des incidents ou des besoins urgents peuvent survenir.
  • Exemple : Remplacement d’un matériel défectueux ou recours à des consultants externes.

1.4. Hausse des Coûts

  • Description : Les fluctuations de prix ou l’inflation peuvent rendre certaines ressources plus coûteuses que prévu.
  • Exemple : Augmentation des tarifs des fournisseurs ou des prestataires de services.

1.5. Mauvaise Gestion des Ressources

  • Description : Une allocation inefficace des ressources humaines ou matérielles peut entraîner des coûts supplémentaires.
  • Exemple : Trop d’heures supplémentaires facturées en raison d’une mauvaise planification des tâches.

2. Implications des Écarts Budgétaires Négatifs

2.1. Dépassement du Budget Total

  • Un écart négatif dans une ou plusieurs catégories peut entraîner un dépassement du budget global du projet.

2.2. Retard dans les Activités

  • Les ressources financières insuffisantes peuvent ralentir ou arrêter certaines activités.

2.3. Perte de Confiance des Parties Prenantes

  • Des écarts négatifs non justifiés peuvent diminuer la crédibilité de l’équipe projet auprès des bailleurs de fonds ou des clients.

2.4. Réduction de la Rentabilité

  • Dans les projets commerciaux, les dépassements budgétaires peuvent réduire les marges bénéficiaires.

3. Gestion et Réduction des Écarts Négatifs

3.1. Identifier les Sources de Dépenses

  • Analysez les catégories où les écarts sont significatifs.
  • Répondez aux questions :
    • Pourquoi les coûts sont-ils plus élevés que prévu ?
    • Ces dépassements étaient-ils évitables ?

3.2. Ajuster les Priorités

  • Reportez ou supprimez des activités non essentielles pour rester dans les limites du budget global.
  • Exemple : Retarder des fonctionnalités non critiques pour limiter les coûts.

3.3. Mettre en Place un Contrôle des Dépenses

  • Introduisez un processus de validation pour toute dépense imprévue.
  • Allouez un budget de contingence pour faire face aux imprévus.

3.4. Améliorer les Pratiques de Planification

  • Impliquez des experts pour établir des estimations budgétaires plus précises.
  • Prenez en compte les risques potentiels dès la phase de planification.

3.5. Négocier avec les Fournisseurs

  • Renégociez les tarifs ou recherchez des fournisseurs alternatifs pour réduire les coûts.

4. Exemple d’Analyse des Écarts Négatifs

CatégorieBudget Prévisionnel (€)Dépenses Réelles (€)Écart (€)Cause IdentifiéeAction Corrective
Développement10 00012 000-2 000Sous-estimation des ressourcesRevoir l’estimation initiale
Design UI/UX5 0006 500-1 500Ajout de fonctionnalitésRestreindre les demandes
Infrastructure7 0007 500-500Hausse des coûts des serveursNégocier avec un fournisseur

5. Conseils pour Prévenir les Écarts Négatifs

  1. Prévoir un Budget de Contingence :
    • Allouez 10-15 % du budget total pour couvrir les imprévus.
  2. Réviser les Estimations Périodiquement :
    • Recalculez le budget à chaque phase clé du projet pour tenir compte des nouvelles données.
  3. Établir un Processus de Validation :
    • Validez toute dépense supplémentaire avec les parties prenantes.
  4. Former l’Équipe à la Gestion Budgétaire :
    • Assurez-vous que tous les membres comprennent l’importance de suivre les budgets.
  5. Utiliser des Outils de Suivi :
    • Intégrez des outils comme Excel, Jira, ou Monday.com pour suivre les écarts en temps réel.

Autres articles

La Planification de Scénarios : Définition et...
Toute organisation performante s’appuie sur une vision prospective et une...
Read more
Modèle de Proposition de Solution : Élaboration,...
Télécharger des Modèles de Proposition de Solution dans Excel ⬇︎La...
Read more
Conclusion du Rapport de Stage : Canevas...
Un stage est une expérience formatrice, un pont entre le...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
