Exemple de Digitalisation d’entreprise : modèles Word et Excel à télécharger
Recommandés
La “digitalisation” est une trajectoire organisée qui transforme vos façons de vendre, produire, décider et apprendre. Ci-dessous, un article opérationnel : définition utile, enjeux, exemple fil rouge dans une PME industrielle, feuille de route type, KPIs, coûts/ROI, risques et rétroplanning de déploiement.
1) De quoi parle-t-on exactement ?
La digitalisation d’entreprise consiste à standardiser et automatiser des processus clés (vente, planification, production, support) en s’appuyant sur des outils numériques (ERP, CRM, MES/IoT, RPA, data-viz, e-commerce, self-care, etc.), puis à faire évoluer les métiers (rôles, compétences, rituels) pour capter la valeur créée : moins de frictions, décisions plus rapides, meilleure expérience client et maîtrise des coûts.
Ce que ce n’est pas : empiler des logiciels. Sans gouvernance, données fiables et acculturation des équipes, l’outillage disperse plus qu’il n’orchestre.
2) Pourquoi maintenant ?
- Clients : parcours hybrides (web, mobile, magasin, B2B e-procurement). Ils comparent les délais, exigent la traçabilité.
- Opérations : aléas matières/énergie, besoin de prédictif (qualité, maintenance).
- Décisions : la donnée temps réel rend les arbitrages plus justes (priorités, mix produit, stocks).
- Compétences : le digital rehausse l’attractivité employeur (outils modernes, mobilité interne, apprentissages accélérés).
3) Exemple fil rouge — PME industrielle (150 salariés)
Contexte
Fabricant de pièces mécaniques (automobile & énergie), 3 lignes principales, délais tendus. L’entreprise souffre de :
- Données produits et stocks peu fiables (ERP on-premise vieillissant).
- TRS (taux de rendement synthétique) fluctuant, arrêts non catégorisés.
- Processus achats/factures lents (saisie manuelle, relances mail).
- Support client réactif, peu de self-service.
Ambition à 12–18 mois
- Assainir la donnée (référentiels articles/fournisseurs/clients).
- Equiper l’atelier (capteurs IoT + tableau de bord TRS).
- Fluidifier la finance (dématérialisation factures, rapprochements).
- Lancer un e-service (portail client : commandes, réclamations, documentation).
Parcours de transformation (extrait)
- T1 (0–3 mois) : cadrage, cartographie processus, gouvernance data, quick wins.
- T2 (4–6 mois) : pilotes (ligne A pour IoT / TRS ; OCR factures fournisseurs).
- T3 (7–12 mois) : déploiements progressifs + formation “rôle par rôle”.
- T4 (12–18 mois) : consolidation, mesure du ROI, extension (portail client v2).
4) Feuille de route type (workstreams)
A. ERP & Données
- Objectif : un référentiel unique articles/fournisseurs/clients ; règles de qualité (doublons, formats, codes).
- Livrables : dictionnaire de données, procédures de création/modification, rapports de qualité mensuels.
- KPI : taux d’articles conformes (%), temps de création d’un article (J→H), erreurs de prix (nb/mois).
B. Industrie 4.0 — Atelier
- Objectif : visibilité TRS en temps réel, classification des arrêts, mini-SPC (contrôle statistique) sur caractéristiques critiques.
- Livrables : capteurs poste, écrans de performance, rituels d’animation (top 15 min), plan d’actions.
- KPI : TRS (+5 à +8 pts), taux d’arrêts récurrents (↓), PPM (défauts/million).
C. Finance — P2P/O2C
- Objectif : dématérialiser et accélérer factures et règlements ; réduire erreurs et délais.
- Livrables : OCR + workflow d’approbation, règles comptables, rapprochements semi-automatisés.
- KPI : délai moyen de traitement facture (↓ J), coût par facture (↓), litiges (↓).
D. Expérience client — e-Service
- Objectif : canal self-care (statuts de commande, duplicata, réclamations guidées).
- Livrables : portail web sécurisé, base de connaissances, chatbot FAQ.
- KPI : taux de self-care (≥ 30 %), délai de réponse (↓), NPS (↑).
5) Gouvernance, RACI, conduite du changement
- Sponsor (Direction) : arbitrages, budget.
- Comité de pilotage (mensuel) : priorités, risques, ROI.
- Équipe cœur (IT + métiers) : cadrage, tests, déploiements.
- RACI clair par activité** : qui décide (A), exécute (R), éclaire (C), est informé (I).
- Change : plan de formation ciblé (par rôle), champions dans chaque atelier/équipe, communications brèves et régulières.
6) Données & qualité : fondations
- Référentiels : articles, nomenclatures, fournisseurs, clients (règles de nommage, codes internes/externes).
- Qualité : contrôles à l’entrée des flux, listes de validation, journal des corrections.
- Traçabilité : qui crée/édite/quand, historisation, revue mensuelle.
Règle d’or : on ne digitalise pas une anomalie. On fixe le processus cible, puis on outille.
7) KPIs et tableau de bord minimal
- Efficacité : TRS, cadence, rebuts, OTD (On-Time Delivery).
- Finance : coût par facture, DPO/DSO, écarts d’inventaire.
- Client : NPS, délai de 1ère réponse, taux de self-care.
- Adoption : utilisateurs actifs, formations délivrées, tickets “usage”.
Exemples de seuils de départ (à adapter) :
- TRS : +5 pts en 6–9 mois sur la ligne pilote.
- P2P : délai de traitement facture −30 %.
- Self-care : 30 % des demandes simples en 12 mois.
8) Périmètre, coûts et ROI (ordre de grandeur)
- Coûts (pilote → déploiement) : capteurs & intégrations (IoT/MES léger), licences OCR/portail, paramétrage ERP, formation.
- Gains : OEE/TRS ↑ (productivité), rebuts ↓, stocks mieux réglés, heures admin économisées, satisfaction client ↑ donc réachat.
- ROI typique** : 12–24 mois si la feuille de route est focalisée et séquencée (pilotes + industrialisation).
Astuce : chiffrer les “quick wins” très tôt (arrêts dominants, factures bloquées, litiges récurrents) pour amorcer le retour.
9) Risques fréquents & parades
- Empilement d’outils sans gouvernance → cadrer la cible, limiter les solutions et bâtir des intégrations sobres.
- Données médiocres → référentiel d’abord, capteurs ensuite.
- Sous-dimensionner la formation → kits courts par profil, renfort sur site au démarrage.
- Délais IT sous-estimés → jalons intermédiaires, pilotes, “définition de prêt” claire avant dev.

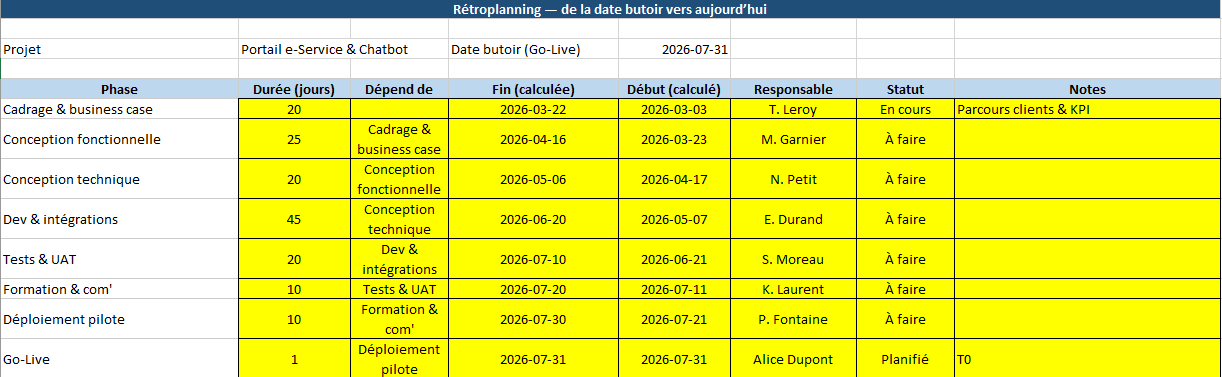

10) Rétroplanning (depuis Go-Live)
Planifier à rebours à partir d’une date butoir sécurise l’enchaînement des dépendances. Exemple pour un portail e-Service :
- T0 Go-Live (31/07/2026)
- T0-2 semaines : déploiement pilote + support de proximité
- T0-4 semaines : formation & communication interne
- T0-8 semaines : UAT (tests utilisateurs) + corrections
- T0-13 semaines : dev & intégrations (sprints)
- T0-19 semaines : conception technique
- T0-23 semaines : conception fonctionnelle
- T0-28 semaines : cadrage & business case
Outil pratique : une feuille “Rétroplanning” avec Date butoir et durées par phase calcule automatiquement Début/Fin.
11) Mini-cas chiffré (avant/après)
Avant
- TRS ligne A : 62 % (arrêts non catégorisés), rebuts 3,2 %.
- Facture fournisseur : 9 jours cycle moyen, 8 % litiges.
- Support client : 0 % self-care, délai de 1re réponse 36 h.
Après 9–12 mois (cible réaliste)
- TRS ligne A : +6 pts (68 %).
- Facture fournisseur : −35 % de délai (6 jours), litiges −40 %.
- Self-care : 30 % des demandes simples ; 1re réponse < 12 h.
12) Mode d’emploi (résumé actionnable)
- Cadrer (4–6 semaines) : enjeux, processus, données, dépendances, gouvernance, business case.
- Pilonner (6–12 semaines) : 1 ligne / 1 flux / 1 périmètre finance ; capteurs + OCR + premiers écrans.
- Industrialiser (3–6 mois) : déploiements par vagues, formation, rituels, data catalogue, qualité continue.
- Étendre (6–12 mois) : e-service, analytics avancée, RPA sur tâches répétitives, optimisation de stocks.
À retenir
- La digitalisation réussit quand elle simplifie la vie des équipes et des clients.
- Peu d’outils, mais bien intégrés, soutenus par des données propres et une gouvernance visible.
- Mesurez tôt, ajustez souvent, ritualisez la revue des KPIs.
- Un rétroplanning franc-jeu protège votre Go-Live des retards “cachés”.

13) Matrice de priorisation (rapide & robuste)
Utilisez un scoring simple pour trier vos initiatives. Deux options :
Option A — ICE (Impact, Confiance, Effort)
Score = (Impact × Confiance) / Effort
- Impact (1–5) : gain attendu (KPI, client, coût)
- Confiance (1–5) : certitude sur le gain
- Effort (1–5) : charge globale (jours.homme, complexité, dépendances)
Option B — WSJF (pondéré)
WSJF = (Valeur métier + Réduction du risque + Urgence) / Effort
- Valeur métier (1–5)
- Réduction du risque (1–5)
- Urgence / “Cost of delay” (1–5)
- Effort (1–5)
Conservez la même échelle pour comparer “IoT atelier”, “OCR factures” et “Portail client” sans biais.
14) Backlog type (à décliner par flux)
- ERP & Données
- Standardiser codes articles (nommage, unités, familles)
- Processus de création/modif. (workflow, validations)
- Rapport mensuel de qualité (doublons, champs vides)
- Atelier (Industrie 4.0)
- Capteurs TRS ligne pilote (disponibilité/performance/qualité)
- Catégorisation des arrêts (top 10 récurrents)
- Écran d’animation 15’ + rituel quotidien
- Finance
- OCR factures fournisseurs (PO vs non-PO)
- Workflow d’approbation (seuils €)
- Rapprochement semi-automatique
- Client (e-Service)
- Base de connaissances (20 FAQ majeures)
- Formulaire de réclamation guidé
- Espace commande & duplicata de facture
15) RACI minimal par lot
| Activité | R | A | C | I |
|---|---|---|---|---|
| Gouvernance données | Data Owner | Sponsor | IT, Métiers | Finance |
| Pilote IoT / TRS | Chef de projet | Sponsor Ops | Méthodes, IT OT | Qualité |
| OCR factures | Finance Ops | DAF | IT, Achats | Fournisseurs clés |
| Portail client | CX Lead | Direction Com/Commerciale | IT, Juridique | Support |
R = réalise, A = approuve/décide, C = consulté, I = informé.
16) Plan de communication (12 semaines avant Go-Live)
- T-12 à T-8 : annonce programme, “pourquoi”, calendrier, impacts positifs (1 mail + 1 stand-up équipe)
- T-8 à T-4 : teasers fonctionnels, fiches “nouveaux gestes” (≤ 1 page)
- T-4 à T-2 : formations par rôle (micro-modules 30–45’), Q&A
- T-2 à T-1 : répétition générale (UAT élargi), “guide de survie J/J+7”
- T0 : message sponsor, support de proximité, canal Teams/WhatsApp dédié
- T+1 à T+4 : quick wins visibles, retours utilisateurs, plan d’ajustements

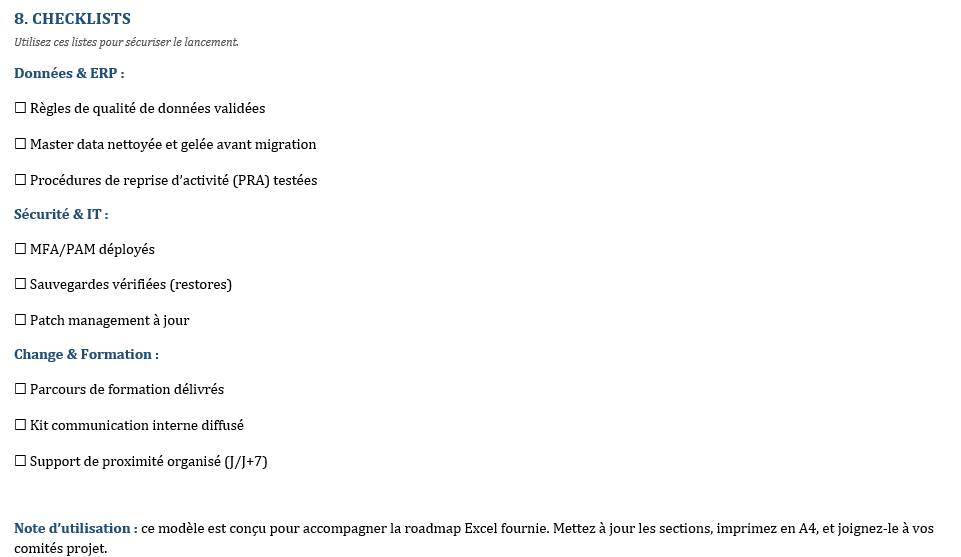

17) Checklists Go-Live
Technique
- Sauvegardes testées (restore OK)
- Monitoring (capteurs, files d’intégration) opérationnel
- Environnements gelés (fenêtre de changement)
Données
- Référentiels figés 48 h avant
- Scripts de migration / nettoyage validés
- Plan de retour arrière (rollback) prêt
Métiers
- Guides “pas à pas” par rôle
- Support niveau 1 et escalade définis
- KPI de démarrage (adoption, tickets) suivis quotidiennement
18) Budget & ROI — modèle express
- Coûts = (Licences + Intégration + Matériel + Formation + Change)
- Gains annuels = (Heures évitées × TJM interne) + (Δ productivité × marge) + (Δ rebuts × coût unitaire) + (Δ litiges × coût litige)
- Payback (mois) = (Coûts / (Gains annuels/12))
- NPV (option) : actualiser les gains sur 3 ans avec un taux d’actualisation de référence (ex. 8–10 %)
Conseil : isolez 3 “quick wins” chiffrés (ex. −30 % délai facture, +5 pts TRS, 30 % self-care) pour sécuriser le financement.
19) Architecture d’intégration “sobre”
- Bus léger (iPaaS/ETL) entre ERP ↔ MES/IoT ↔ Portail ↔ BI
- Évitez les point-à-point proliférants ; préférez des API normalisées
- Contrôles : journalisation, rejets, alertes (e-mail/Teams)
- Sécurité : SSO/MFA, gestion des secrets, profils d’accès par rôle, chiffrement en transit/au repos
20) Gouvernance des données (MVP)
- Data Owners par domaine (Articles, Clients, Fournisseurs)
- Règles : dictionnaire, formatage, valeurs autorisées
- Qualité : score mensuel (complet, valide, unique) + plan d’actions
- Processus : création/modif. via workflow (qui? quoi? quand? pourquoi?)
21) Catalogue de KPI (starter pack)
Opérations : TRS, Temps d’arrêt top 5, PPM, OTD
Finance : DPO/DSO, coût/facture, litiges/mois
Client : NPS, 1re réponse, self-care%
Adoption : utilisateurs actifs/sem., satisfaction formation, tickets “usage”
Règles : définition unique, source unique, périodicité, propriétaire.
22) Risques & “signaux faibles”
- Shadow IT (excels macros) : pic de tickets “données manquantes”
- Données instables : KPI qui oscillent sans cause claire → vérifier référentiels
- Charge cachée : équipes noyées en recette → planifier un renfort temporaire
- Sous-adhésion : faible participation aux formations → activer relais locaux (champions), repositionner bénéfices concrets
23) Rétroplanning — gabarit textuel
T0 : Go-Live portail e-Service
T-2 : Pilote + support de proximité
T-4 : Formation & com’ (micro-modules)
T-8 : UAT & corrections
T-13: Dev & intégrations (sprints)
T-19: Conception technique
T-23: Conception fonctionnelle
T-28: Cadrage & business case
Astuce : figez T0 avec les sponsors, puis dérivez les durées à rebours. Bloquez des créneaux “non négociables” pour UAT/formation.
24) FAQ (terrain)
- “Pourquoi commencer par la donnée ?” Sans socle propre, les gains se diluent.
- “Peut-on tout faire en parallèle ?” Oui, par vagues coordonnées, pas tout partout.
- “Comment éviter l’effet usine à gaz ?” Limitez le nombre d’outils, imposez des API, tenez un schéma d’intégration.
- “Et si l’atelier refuse les capteurs ?” Prouvez sur une ligne (TRS +5 pts) puis étendez avec des champions.
Prochain pas (concret)
- Remplir la matrice de priorisation (10–15 idées).
- Sélectionner 3 chantiers (un par flux clé).
- Poser T0 et bâtir le rétroplanning à rebours.
- Lancer le pilote (8–12 semaines) avec KPI clairs et rituel d’animation.
⬇️⬇️

Digitalisation d’entreprise : plan d’action, KPIs et rétroplanning – Modèle Excel
La feuille de route de Digitalisation d’entreprise organise votre programme de transformation digitale. Ci-après un guide opérationnel pour utiliser le modèle Excel :
Structure des onglets
1) Feuille_de_route — Digitalisation
- Colonnes : ID, Flux, Initiative, Propriétaire, Quarter, Début, Fin, Statut (liste), % Avancement, Dépendances, Budget (k€), Capex/Opex, Impact KPI (résumé), Priorité (liste), Risque (liste), Notes.
- Aides :
- Menus déroulants (Statut, Priorité, Risque).
- Formats : dates (Début/Fin), pourcentage (% Avancement), budget (0.0).
- Mise en couleur automatique des lignes selon le Statut (Idée, Étude, En cours, Bloqué, Terminé).
- Barre de progression visuelle sur % Avancement (dégradé blanc → bleu).
- Contenu : ~15 initiatives d’exemple multi-pôles (ERP & Données, Industrie 4.0, Data/BI, E-commerce/CX, Finance, IT Ops, Cybersécurité, RH/Change, Supply, Conformité).

2) Timeline — Vue Gantt 12 mois
- Colonnes fixes : ID, Initiative, Début, Fin, → (marqueur visuel), puis 12 colonnes mois (p. ex. Sep-2025 …).
- Mécanique : les cellules mensuelles s’illuminent automatiquement si l’intervalle Début–Fin chevauche le mois.
- Synchro : les initiatives de Feuille_de_route sont recopiées ici (ID, libellé, dates).

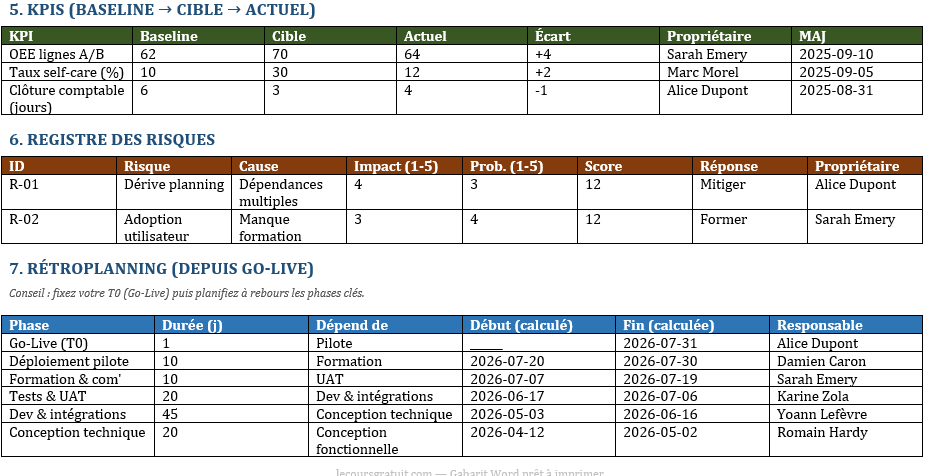

3) KPIs — Suivi des indicateurs
- Colonnes : KPI, Baseline, Cible, Actuel, Écart (calculé), Propriétaire, Fréquence, Dernière MAJ, Tendance (▲ / ▼ automatique selon Actuel vs Cible).
- Visuel : mini graphique en barres “Écarts KPI (Actuel vs Cible)”.

4) RACI — Rôles & responsabilités
- Tableau : Tâche × rôles (Direction, DSI, Métiers, Finance, Qualité).
- Aide : liste déroulante R/A/C/I sur chaque cellule.
5) Risques — Registre
- Colonnes : ID, Risque, Cause, Impact (1-5), Probabilité (1-5), Score (= Impact × Prob.), Réponse, Propriétaire, Échéance, Statut.
- Alerte : coloration automatique pour Score ≥ 16.

6) Tableau_de_bord — Synthèse
- Cartouches : Total initiatives, % moyen d’avancement, En cours, Bloquées, Terminées, Budget total (k€).
- Mise en forme : en-têtes renforcés, colonne Valeur ombrée.
7) Rétroplanning — de la date butoir vers aujourd’hui
- Paramètres : Date butoir (Go-Live) à saisir (cellule E3).
- Phases : Cadrage → Conception (fonc./tech.) → Dev & intégrations → Tests & UAT → Formation & com’ → Pilote → Go-Live.
- Formules : le Go-Live fixe la Fin ; chaque phase au-dessus calcule Fin = Début de la phase suivante − 1 jour et Début = Fin − (Durée − 1).
- Signalement : surbrillance si une Fin est antérieure à aujourd’hui (tâche potentiellement en retard).

8) Listes (onglet masqué)
- Répertoires utilisés par les menus déroulants : Statuts, Priorité, Risque, RACI, Fréquence.
Habillage & ergonomie
- Titres colorés en tête de chaque feuille (barre fusionnée).
- Palette : bleu profond (titres), bleu clair (en-têtes), codes couleur par statut.
- Flèches & repères : “→” dans Timeline ; ▲ / ▼ dans KPIs (tendance).
Ce que vous pouvez modifier facilement
- Dans Feuille_de_route : remplacez les lignes d’exemple, ajoutez/supprimez des initiatives (jusqu’à ~200 lignes prévues).
- Dans KPIs : changez les KPI, les cibles et l’Actuel ; la Tendance et l’Écart se mettent à jour.
- Dans Rétroplanning : ajustez E3 (Date butoir) et les Durées → toutes les dates se recalculent.
- Dans Listes (masqué) : ajoutez des valeurs (ex. un nouveau statut) si besoin.
Bonnes pratiques d’utilisation
- Commencez par les données : Propriétaire, Début/Fin, Statut, Priorité.
- Revenez régulièrement au Tableau_de_bord pour piloter.
- Utilisez Timeline en comité pour visualiser les chevauchements.
- Rétroplanning : validez T0 avec le sponsor, puis dérivez les durées à rebours.
- Tenez à jour Risques et KPIs à un rythme mensuel (ou hebdo pour un projet critique).
