SMED en pratique : méthode, checklist et pilotage par indicateurs (avec modèle Excel)

×

Recommandés

Réduire un changement de série de 45 minutes à moins de 20 minutes n’a rien d’un miracle. Le SMED (Single Minute Exchange of Die) fournit une méthode simple et rigoureuse pour y parvenir : séparer, convertir, simplifier, standardiser. Ci-dessous, un guide opérationnel pour mettre en œuvre le SMED avec une checklist structurée, des cases à cocher et un dashboard KPI (modèle Excel fourni précédemment).

1) Ce que vise réellement le SMED

  • Objectif principal : réduire le temps d’arrêt machine lors d’un changement de série.
  • Effets attendus :
    • + Capacité sans investir dans une nouvelle machine (minutes gagnées × changements/jour).
    • + Flexibilité (petites séries, mix produit élargi).
    • + Qualité au redémarrage (moins d’ajustements, passage du premier coup).
    • + Sécurité & ergonomie (gestes simples, standardisés, préparés).

Exemple chiffré : Base 45 min → Réalisé 18 min
Gain = 45 − 18 = 27 min (réduction 60 %).
Avec 4 changements/jour, on économise 27 × 4 = 108 min/jour (~1 h 48).
Sur 22 jours/mois, 108 × 22 = 2 376 min39,6 h/mois récupérées.

2) Les 4 leviers SMED (cœur de la méthode)

  1. Séparer les opérations externes (réalisables pendant que la machine tourne) des opérations internes (impossibles avant l’arrêt).
  2. Convertir le maximum d’opérations internes en externes (pré-réglage hors-ligne, kits, préchauffage, documents prêts).
  3. Simplifier & rationaliser ce qui reste interne (fixations rapides, gabarits, connexions rapides, suppression d’allers-retours).
  4. Standardiser l’ensemble (checklist, standard de travail, formation, visuels).

3) Mettre en œuvre : pas à pas

Étape A — Observer et chronométrer

  • Filmez 2 ou 3 changements de série représentatifs.
  • Chronométrez chaque micro-tâche (arrêt à redémarrage OK qualité).
  • Listez qui fait quoi, où, avec quoi, combien de temps.

Étape B — Classer interne/externe

  • Collez chaque tâche dans Interne ou Externe.
  • Visez ≥ 50 % d’externe à court terme, ≥ 70 % à moyen terme.

Étape C — Convertir et supprimer

  • Kits d’outillage (5S) prêts à l’emploi.
  • Pré-réglages hors-ligne via gabarits (jigs).
  • Préchauffage des moules ou outillages avant arrêt.
  • Documents & recettes numériques prêts (paramètres standard).
  • Éliminez les déplacements inutiles (point de stockage au poste).

Étape D — Simplifier le reste

  • Fixations rapides (quart de tour, cam-locks).
  • Connecteurs rapides (air, eau, hydraulique).
  • Butées/repères anti-erreur (poka-yoke).
  • Travail en parallèle : deux opérateurs sur tâches indépendantes.

Étape E — Standardiser & former

  • Checklist SMED unifiée (phases + rôles + durées).
  • Visuels au poste (photos, repères couleurs, marquages).
  • Formation & qualif au standard de changement de série.
  • Audit flash hebdomadaire (5 minutes) pour maintenir le niveau.

4) Structurer l’exécution avec la checklist (modèle Excel)

L’onglet Checklist SMED du modèle met en musique cette méthode. Vous y trouverez 3 phases :

  • Préparation (Avant arrêt) – Externe :
    Informer la production, vérifier la disponibilité des pièces, préparer le chariot d’outillage en mode 5S, préchauffer si nécessaire, pré-régler hors-ligne, briefer la sécurité (LOTO).
  • Pendant arrêt (Interne) – cœur du changeover :
    Arrêt machine + LOTO, purge énergies, démontage/montage outillage, nettoyage interfaces, raccordements (air/fluide/capteurs), premier calage et contrôles sécurité.
  • Après redémarrage – Externe :
    Démarrage, validation capteurs, pièce de validation (First Article), OK qualité, mise à jour du standard de travail et 5S.

La checklist comporte pour chaque ligne : Phase, Type (Internal/External), Action, Responsable, Zone, Durée estimée, Statut, Case à cocher (☐/☑), Commentaire.
Vous cochez au fil de l’eau : la ligne passe en vert, ce qui alimente l’avancement du Dashboard.

5) Piloter par les indicateurs (Dashboard)

Le tableau de bord du modèle calcule automatiquement :

  • Total d’étapes et Étapes terminées.
  • Avancement (%) = Étapes terminées / Total.
  • Temps Baseline / Cible / Réalisé (en minutes).
  • Gain (min) et Réduction (%).
  • Répartition par phase (préparation, pendant arrêt, après redémarrage).
  • Répartition par type (Internal vs External).

Indicateurs complémentaires recommandés

  • Ratio Interne/Externe (en % de tâches et en % de temps).
  • Nombre d’ajustements après redémarrage (vise 0).
  • FPY (First-Pass Yield) après changement.
  • Temps de stabilisation (jusqu’au débit nominal).
  • Ergonomie : pas, gestes, postures (réduction des TMS).

6) Plan d’actions d’amélioration (Kaizen SMED)

Le SMED est par nature itératif. L’onglet Plan d’Actions du fichier permet de piloter :

  • Action (ex. « Standardiser préparation d’outillage »).
  • Responsable (Méthodes, Production, Maintenance, Qualité).
  • Priorité (High/Medium/Low).
  • Échéance (alerte en cas de retard).
  • Statut (Not Started/In Progress/Done).
  • % Avancement (barre de progression).
  • Impact attendu (min) pour prioriser ce qui rapporte le plus.

Cadence de progrès conseillée

  • Semaine 1–2 : diagnostic, relevés vidéo, chronos, baseline.
  • Semaine 3–4 : conversion interne→externe, kits, pré-réglages.
  • Semaine 5 : simplification interne, fixations/connexions rapides.
  • Semaine 6 : standardisation, formation, audit flash.
  • Semaine 8 : vérification du résultat (réalisé vs cible) et nouveau cycle.

7) Bonnes pratiques qui font gagner des minutes

  • 5S au carré : chariot unique, outils dédiés, emplacements marqués, codes couleurs, check pré-départ.
  • Gabarits & butées : éliminez le « tâtonnement » au calage.
  • Pré-réglage hors-ligne : utilisez une fausse machine ou un établi avec jauges.
  • Connecteurs rapides : pneumatique, hydraulique, électrique, capteurs.
  • Paralléliser : deux opérateurs sur tâches indépendantes (sécurité respectée).
  • Standard d’ajustement : couple de serrage, séquence, valeurs repères.
  • Qualité au premier coup : pièce de validation + go/no-go clair.
  • Sécurité avant tout : LOTO irréprochable, EPI, checklists sécurité intégrées.

8) Cas particuliers & pièges à éviter

  • « Single minute » est un cap, pas une religion. Visez des paliers (−30 %, −50 %, −70 %).
  • Outillage lourd / multi-connexions : prévoyez palans, chariots, guidages et connexions groupées.
  • Machines réglées « à l’oreille » : remplacez par des valeurs de consigne et gabarits mesurables.
  • Variantes produit multiples : standardisez par familles (group technology) et créez des kits dédiés.
  • Gain non tenu dans le temps : planifiez audits flash (5 minutes/semaine) et rafraîchissements trimestriels.
  • Qualité dégradée après accélération : fixez une fenêtre d’ajustement (n étapes maxi) et des limites de dérive.

9) Comment utiliser le modèle Excel pas à pas

  1. Checklist SMED
    • Ajoutez/supprimez des lignes selon votre process.
    • Assignez Responsables, Durées, Statut et cochez quand c’est fait.
    • Les lignes terminées passent automatiquement en vert.
  2. Données Changeover
    • Saisissez Début et Fin pour Baseline, Cible, Réalisé.
    • Le calcul des minutes est automatique (formules en anglais pour compatibilité).
  3. Dashboard
    • L’Avancement % et la Réduction % se mettent à jour.
    • Contrôlez la répartition par Phase et Type : si trop d’actions Internes, retour à l’étape de conversion.
  4. Plan d’Actions
    • Priorisez selon Impact attendu (min) et échéance.
    • Les tâches en retard sont surlignées automatiquement.
    • Faites un point hebdo de 15 minutes : ce qui est fait, ce qui bloque, décision.

10) Exemple de scénario d’amélioration

  • Semaine 1 (baseline) : 45 min. Tâches internes dominantes (démontage, calage long).
  • Semaine 3 : création kits + pré-réglages hors-ligne → internes converties en externes.
  • Semaine 4 : fixations rapides, repères de position, check sécurité intégré → interne plus court.
  • Semaine 6 (réalisé) : 18 min. Gain = 27 min (60 %). 0 ajustement après redémarrage, FPY 100 %.

11) Gouvernance & pérennité

  • Sponsor de secteur (chef d’atelier).
  • Animateur SMED (méthodes / industrialisation).
  • Équipe mixte (opérateurs, maintenance, qualité).
  • Rituels :
    • Daily 5 minutes au poste pour suivre la checklist.
    • Hebdo 15 minutes sur le plan d’actions.
    • Mensuel 30 minutes pour valider les gains et préparer le lot suivant.

12) Résumé actionnable

  • Carte toutes les tâches Interne/Externe.
  • Convertis l’interne en externe (kits, pré-réglages, documents).
  • Simplifie l’interne (fixations rapides, connexions groupées, parallélisation).
  • Standardise (checklist, visuels, formation, audit flash).
  • Pilote par les KPI (réduction %, ratio interne/externe, FPY).
  • Pérennise via une cadence de progrès et une gouvernance légère.

Personnaliser votre checklist

  • Ajoutez une colonne RACI (Responsible, Accountable, Consulted, Informed).
  • Séparez temps opérateur vs temps machine arrêtée (deux indicateurs).
  • Créez des profils de changement par famille de produits.
  • Liez le dashboard SMED à votre OEE pour matérialiser le gain en capacité.

Modèle Excel SMED : méthode, checklist et pilotage par indicateurs

Vue d’ensemble

Un classeur prêt à l’emploi pour réduire le temps de changement de série :

  • 4 onglets : README, Checklist SMED, Données Changeover, Dashboard, + Plan d’Actions.
  • 18 étapes préremplies (préparation, arrêt interne, redémarrage) avec cases à cocher (☐/☑).
  • KPI calculés automatiquement (avancement %, gain min, réduction %).
  • Couleurs & formats intégrés pour lire vite, piloter mieux.

Les onglets, en bref

1) README (notice express)

  • But du fichier + mode d’emploi en 6 points.
  • Compatibilité : formules Excel en anglais (COUNTIF, IFERROR…) pour éviter #REF!/#VALUE!.

2) Checklist SMED (le cœur)

  • Colonnes :
    # | Phase | Type (Int/Ext) | Action / Étape | Responsable | Zone/Machine | Durée estimée (min) | Statut | Coche (☐/☑) | Commentaire
  • Pré-rempli : 18 lignes couvrant les 3 phases SMED.
  • Listes déroulantes :
    • StatutNot Started / In Progress / Done
    • Coche☐ / ☑
  • Automatisation : toute ligne devient verte (suivi visuel instantané).
  • Table Excel : Checklist (jusqu’à 500 lignes) avec en-têtes figées pour un scroll confortable.

3) Données Changeover (baseline → cible → réalisé)

  • Colonnes :
    Scénario | Début | Fin | Durée (min) | Commentaires | Saisie par | Date de saisie
  • Lignes clés : Baseline, Cible, Réalisé.
  • Formule : Durée (min) = (Fin – Début) × 1440 (gérée en IFERROR).

4) Dashboard (pilotage en un coup d’œil)

  • KPI :
    • Total étapes, Étapes terminées, Avancement % (barre de progression)
    • Baseline / Cible / Réalisé (min), Gain (min), Réduction %
  • Comptages utiles : répartition par Phase et par Type (Internal/External).
  • Mise à jour automatique selon la Checklist et les Données Changeover.

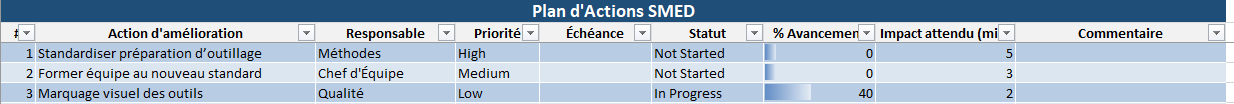

5) Plan d’Actions (Kaizen SMED)

  • Colonnes :
    # | Action d’amélioration | Responsable | Priorité | Échéance | Statut | % Avancement | Impact attendu (min) | Commentaire
  • Listes : Priorité (High/Medium/Low) et Statut (Not Started/In Progress/Done).
  • Automatisation :
    • Lignes en retard (échéance < aujourd’hui & non Done) → jaune
    • Barre de données sur % Avancement
  • Table Excel : ActionPlan (jusqu’à 500 actions).

Design & ergonomie (style visuel)

  • Titres bleu marine (bandeau) → repérage immédiat des sections.
  • En-têtes gris clair → lisibilité élevée.
  • Validation / terminévert clair.
  • Alerte délaijaune.
  • Congélation des volets sur les listes clés.
  • Tables stylées (zébrage) pour naviguer vite et filtrer au besoin.

Automatisations intégrées

  • Cases à cocher via liste (☐/☑) → ligne verte quand .
  • KPI dynamiques (COUNTIF / COUNTA / ratios).
  • Durées en minutes calculées, pas de macros.
  • Mises en forme conditionnelles (avancement, retards, validation).

Mode d’emploi express

  1. Complétez la Checklist (actions, responsables, durées) → cochez au fil de l’eau.
  2. Renseignez Baseline/Cible/Réalisé (début/fin) dans Données Changeover.
  3. Lisez le Dashboard : avancement %, gain (min) et répartition.
  4. Pilotez le Plan d’Actions par priorité, échéance et impact attendu (min).

Personnaliser en 2 minutes

  • Remplacez les libellés de phases si nécessaire.
  • Ajoutez vos équipes/zones (colonnes existantes).
  • Étendez les tables en ajoutant des lignes (jusqu’à 500).
  • Traduction instantanée : gardez les fonctions Excel en anglais, changez seulement les libellés.

Pré-requis & limites
  • Testé sur Excel 2016+ (Windows/Mac).
  • Fonctions en anglais → parfait en Excel FR/EN.
  • LibreOffice/Google Sheets : non optimisé (certaines mises en forme peuvent varier).

Recommandés

Fiche d’intervention travaux Word et PDF
Télécharger des modèles de fiche d’intervention...
En savoir plus
Fiche d’intervention Excel gratuite + Modèles Word à télécharger, PDF à imprimer et exemples thématiques
Fiche d’intervention Excel gratuite + Modèles Word...
Chaque intervention laisse une empreinte...
En savoir plus
Bail de location d’un bureau au domicile...
Il suffit parfois d’une seule pièce...
En savoir plus
Grille d’analyse des offres en marchés publics dans Excel
Grille d’analyse des offres en marchés publics...
Dans un marché public, la comparaison...
En savoir plus
Étude consommateur : construire une trame professionnelle...
Un produit peut sembler “évident” sur...
En savoir plus
KPIs de notoriété : piloter ce que...
La notoriété ressemble à un capital...
En savoir plus

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

error: Content is protected !!
