Gestion de projet

Exercices Corrigés : Gestion de Projet – Projets Complexes


1. Planification d’un projet complexe avec dépendances multiples

Exercice 1 : Identification et gestion des dépendances

Énoncé
Un projet implique les tâches suivantes avec des dépendances multiples :

TâcheDurée (jours)PrédécesseursDépendance spécifique
A3
B5ADébut-A-Début
C6AFin-A-Début
D4B, CFin-B-Début, Fin-C-Début
E3DDébut-D-Début
  1. Dessinez un diagramme représentant les dépendances.
  2. Calculez la durée totale du projet.
  3. Identifiez le chemin critique.

Solution

Étape 1 : Diagramme des dépendances
Le réseau des tâches peut être dessiné avec les relations suivantes :

  • A → (B en parallèle avec C) → D → E.

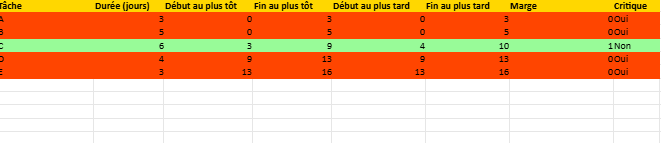

Étape 2 : Dates au plus tôt et au plus tard

TâcheDébut au plus tôtFin au plus tôtDébut au plus tardFin au plus tardMarge
A03030
B05050
C394101
D9139130
E131613160

Étape 3 : Chemin critique
Les tâches avec une marge de 0 sont critiques.
Chemin critique : A → B → D → E.
Durée totale : 16 jours.


2. Gestion des ressources limitées

Exercice 2 : Planification avec contraintes de ressources

Énoncé
Un projet utilise les ressources suivantes pour ses tâches :

TâcheDurée (jours)Ressources nécessairesRessources disponibles
A333
B443
C623
D513
  1. Identifiez les tâches où les ressources sont insuffisantes.
  2. Proposez une replanification pour équilibrer les ressources.

Solution

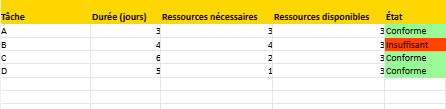

Étape 1 : Analyse des ressources

  • Tâche A : Les ressources nécessaires (3) correspondent aux disponibles (3) → Conforme.
  • Tâche B : Les ressources nécessaires (4) dépassent les disponibles (3) → Insuffisant.
  • Tâche C : Les ressources nécessaires (2) correspondent aux disponibles (3) → Conforme.
  • Tâche D : Les ressources nécessaires (1) correspondent aux disponibles (3) → Conforme.

Étape 2 : Replanification

  1. Démarrer la tâche B après la fin de la tâche A pour libérer des ressources.
  2. Chevaucher les tâches C et D, car elles respectent les contraintes.

3. Gestion des risques dans un projet complexe

Exercice 3 : Évaluation des risques

Énoncé
Un projet comporte les risques suivants :

RisqueProbabilitéImpactPriorité
Retard dans les livraisons fournisseursÉlevéeÉlevé?
Erreur dans les spécificationsMoyenneFaible?
Problème de communication interneBasseMoyenne?
  1. Complétez la colonne des priorités selon la matrice des risques (probabilité x impact).
  2. Proposez des actions de mitigation pour chaque risque prioritaire.

Solution

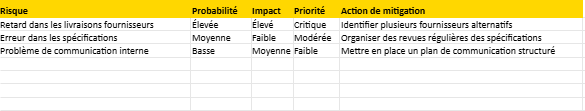

RisquePrioritéAction de mitigation
Retard dans les livraisons fournisseursCritiqueIdentifier plusieurs fournisseurs alternatifs.
Erreur dans les spécificationsModéréeOrganiser des revues régulières des spécifications.
Problème de communication interneFaibleMettre en place un plan de communication structuré.

4. Projets multi-équipe avec livrables dépendants

Exercice 4 : Coordination entre équipes

Énoncé
Un projet multi-équipe implique les livrables suivants :

LivrableÉquipe responsableTâche dépendante
Module frontendÉquipe ATests d’intégration
Module backendÉquipe BTests d’intégration
Tests d’intégrationÉquipe CDéploiement
DéploiementÉquipe D
  1. Décrivez un plan de communication pour garantir la coordination.
  2. Proposez des outils pour suivre l’état des livrables.

Solution

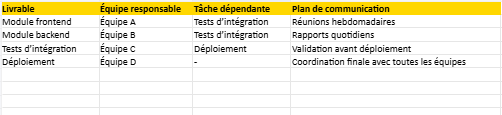

Plan de communication :

  1. Réunions hebdomadaires entre les équipes A, B, et C pour synchroniser les livrables.
  2. Rapports quotidiens sur l’état des livrables critiques (frontend, backend).
  3. Point final avant le déploiement pour valider l’intégration.

Outils recommandés :

  • Outil de gestion des tâches : Jira ou Trello pour suivre les livrables.
  • Plateforme de communication : Microsoft Teams ou Slack pour centraliser les échanges.

Résumé

  1. Projets complexes avec dépendances : Identifiez les chemins critiques et optimisez la planification.
  2. Contraintes de ressources : Réallouez les ressources ou replanifiez pour éviter les goulets d’étranglement.
  3. Gestion des risques : Priorisez et mitigez les risques selon leur impact et leur probabilité.
  4. Multi-équipes : Assurez une coordination efficace avec des outils adaptés et des plans de communication solides.

Exercices Avancés en Gestion de Projet


1. Gestion des ressources dans un projet en surcharge

Exercice 1 : Optimisation avancée des ressources

Énoncé
Un projet dispose des ressources limitées, mais plusieurs tâches critiques nécessitent des ressources en parallèle :

TâcheDurée (jours)Ressources nécessairesPrédécesseursPriorité
A32Haute
B43AMoyenne
C54AHaute
D62B, CMoyenne
  1. Identifiez les goulets d’étranglement.
  2. Proposez un plan pour replanifier ou optimiser les ressources.

Solution

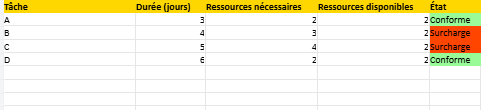

Étape 1 : Analyse des ressources

  • Au jour 1-3 : Tâche A utilise 2 ressources, pas de conflit.
  • Au jour 4-8 : Conflit entre B (3 ressources) et C (4 ressources) → Surcharge (7 nécessaires pour 5 disponibles).

Étape 2 : Plan d’optimisation

  1. Replanifiez B pour commencer au jour 6 (après A et C).
  2. Priorisez C (haute priorité) pour un démarrage immédiat.
  3. Utilisez des ressources supplémentaires temporaires si la replanification n’est pas possible.

2. Analyse des écarts budgétaires

Exercice 2 : Dépassement budgétaire complexe

Énoncé
Voici les données budgétaires d’un projet avancé :

TâcheBudget prévu (€)Budget réel (€)Écart (€)Cause probable
A50005500?Achat supplémentaire
B80007500?Optimisation des coûts
C60007000?Erreur d’estimation
  1. Complétez la colonne des écarts.
  2. Proposez une solution pour chaque dépassement identifié.

Solution

Étape 1 : Calcul des écarts

TâcheÉcart (€)
A5500−5000=5005500 – 5000 = 500
B7500−8000=−5007500 – 8000 = -500
C7000−6000=10007000 – 6000 = 1000

Étape 2 : Solutions pour chaque tâche

  • A : Réduire les achats dans les tâches futures.
  • B : Standardiser les pratiques pour maintenir les économies.
  • C : Améliorer les outils d’estimation et intégrer une marge.

3. Évaluation avancée des risques

Exercice 3 : Matrice des risques avancée

Énoncé
Un projet comporte les risques suivants :

RisqueProbabilitéImpactCatégorie
Retard de livraisonÉlevéeÉlevéLogistique
Défaillance techniqueMoyenneMoyenneTechnique
Résistance au changementFaibleÉlevéOrganisationnel
Sous-performance des fournisseursÉlevéeMoyenneFournisseurs
  1. Identifiez les risques critiques en fonction de la probabilité et de l’impact.
  2. Proposez une action de mitigation pour chaque risque critique.

Solution

Étape 1 : Identifier les risques critiques
Un risque critique a un impact ou une probabilité élevée.

  • Retard de livraison (Élevée, Élevé).
  • Sous-performance des fournisseurs (Élevée, Moyenne).

Étape 2 : Actions de mitigation

  • Retard de livraison : Établir des plans alternatifs avec plusieurs fournisseurs.
  • Sous-performance des fournisseurs : Introduire des clauses contractuelles avec pénalités pour retards.

4. Suivi des performances avancé

Exercice 4 : Indicateurs de performance clés (KPI)

Énoncé
Un tableau de bord montre les performances d’un projet :

KPIObjectifValeur actuelleÉcartStatut
Respect des délais (%)9590??
Respect du budget (%)100105??
Taux d’achèvement (%)5045??
  1. Complétez les colonnes des écarts et des statuts.
  2. Proposez des actions pour améliorer les KPI en écart.

Solution

Étape 1 : Calcul des écarts et statuts

KPIÉcartStatut
Respect des délais (%)90−95=−590 – 95 = -5En retard
Respect du budget (%)105−100=+5105 – 100 = +5Dépassement
Taux d’achèvement (%)45−50=−545 – 50 = -5En retard

Étape 2 : Actions correctives

  • Respect des délais : Prioriser les tâches critiques et accélérer avec du Fast Tracking.
  • Respect du budget : Réduire les dépenses non essentielles.
  • Taux d’achèvement : Allouer plus de ressources pour rattraper le retard.

5. Coordination multi-équipes et livrables

Exercice 5 : Gestion des interdépendances

Énoncé
Un projet implique plusieurs équipes avec des livrables dépendants :

LivrableÉquipe responsableDépendance
PrototypeÉquipe ADocumentation
DocumentationÉquipe BValidation
ValidationÉquipe CProduction
ProductionÉquipe D
  1. Définissez un plan de communication pour gérer les interdépendances.
  2. Proposez des outils pour suivre les dépendances et les statuts.

Solution

Plan de communication :

  1. Réunions hebdomadaires pour synchroniser les livrables entre les équipes.
  2. Rapports quotidiens sur l’état des livrables critiques.
  3. Validation croisée des livrables avant de passer à l’étape suivante.

Outils recommandés :

  • Gestion des tâches : Trello, Jira ou Asana.
  • Suivi des statuts : Tableaux de bord Excel ou Microsoft Power BI.

Résumé

  1. Optimisation avancée : Replanifiez ou augmentez les ressources pour éviter les goulets d’étranglement.
  2. Budget : Analysez les écarts et mettez en place des correctifs.
  3. Risques : Priorisez les risques et définissez des actions de mitigation adaptées.
  4. KPI : Suivez les performances avec des indicateurs clés et ajustez les stratégies.
  5. Interdépendances : Maintenez une communication constante et utilisez des outils adaptés.

Autres articles

L’analyse préliminaire des risques : Modèle PPT
L’analyse préliminaire des risques : une boussole stratégique pour maîtriser...
Read more
Structure de Décomposition du Projet (SDP) :...
1. Qu’est-ce que la Structure de Décomposition du Projet (SDP)...
Read more
Modèle de Proposition de Projet à Imprimer
La gestion de projets, qu’ils soient destinés à des initiatives...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
