Suivi de Chantier : Modèles Excel Téléchargeables et Utilisables
Dans le domaine de la construction, le suivi de chantier revêt une importance capitale pour garantir le bon déroulement des travaux. Cet aspect stratégique englobe un ensemble de pratiques et de techniques visant à assurer la conformité aux délais, aux coûts et aux normes de qualité établis. Zoom sur les méthodes et les modèles qui façonnent cette discipline incontournable.
Une Surveillance Intensive :
Le suivi de chantier se présente comme une vigie constante, permettant de prévenir les éventuels retards et les dépassements budgétaires. Grâce à une surveillance minutieuse, les gestionnaires de projet sont en mesure d’identifier les écarts par rapport aux plans initiaux et de mettre en place des mesures correctives pour rétablir la situation.
Des Outils Modernes :
Dans cette ère numérique, le suivi de chantier s’appuie sur une panoplie d’outils technologiques pour optimiser sa performance. Des logiciels de gestion de projet aux plateformes de communication en ligne, ces outils permettent une coordination efficace entre les différents intervenants et une traçabilité sans faille des activités du chantier.
La Quête de l’Excellence :
Au cœur de cette démarche, l’objectif ultime demeure la garantie de la qualité des travaux. À travers des inspections régulières et des contrôles systématiques, le suivi de chantier veille à ce que les normes de construction soient respectées, assurant ainsi la pérennité et la sécurité des ouvrages.
Les Modèles de Référence :
Parmi les outils les plus utilisés, on retrouve le célèbre Diagramme de Gantt, véritable planificateur de tâches qui permet de visualiser et de suivre l’avancement des travaux. De même, les tableaux de bord de suivi fournissent une vue d’ensemble des principaux indicateurs de performance, facilitant ainsi la prise de décision et la communication entre les parties prenantes.
Surveillance Active :
Le suivi de chantier, tel un radar en perpétuel mouvement, scrute attentivement chaque phase des travaux. De la première pelletée de terre à la dernière touche de peinture, aucun détail n’échappe à sa vigilance. Les gestionnaires de projet, telles des sentinelles modernes, surveillent l’avancement des équipes, détectant les éventuels écarts par rapport au planning initial. Grâce à cette surveillance active, les retards sont rapidement repérés et les actions correctives mises en œuvre sans délai, assurant ainsi la fluidité et l’efficacité du chantier.
Optimisation Technologique :
Dans cette ère de digitalisation, le suivi de chantier s’appuie sur une panoplie d’outils technologiques pour optimiser sa performance. Des logiciels de gestion de projet aux drones survolant les sites, en passant par les applications mobiles permettant un suivi en temps réel, la technologie est devenue un allié précieux dans la gestion quotidienne des chantiers. Cette optimisation technologique permet une coordination plus efficace entre les différents acteurs, une réactivité accrue face aux imprévus et une transparence totale dans le suivi des activités.
Importance du suivi de chantier
Le suivi de chantier revêt une importance capitale pour plusieurs raisons :
- Respect des délais : En suivant de près l’avancement des travaux, les gestionnaires de projet peuvent identifier les éventuels retards et prendre des mesures correctives pour les minimiser.
- Contrôle des coûts : Un suivi rigoureux permet de détecter les dépassements budgétaires dès qu’ils surviennent, évitant ainsi les surprises en fin de projet.
- Assurance qualité : En vérifiant régulièrement la conformité des travaux par rapport aux plans et aux normes de construction, on s’assure de la qualité du résultat final.
- Gestion des risques : Le suivi de chantier permet d’anticiper et de gérer les risques potentiels liés à la sécurité, à la qualité ou aux retards, contribuant ainsi à la sécurité des travailleurs et à la préservation de l’intégrité du projet.
Méthodes de suivi de chantier
Plusieurs méthodes sont utilisées pour suivre l’avancement des travaux sur un chantier de construction. Parmi les plus courantes, on trouve :
- Visites sur site : Les visites régulières sur le terrain permettent aux responsables de projet de constater l’avancement des travaux, d’identifier les problèmes potentiels et de prendre des décisions en temps réel.
- Utilisation de logiciels de gestion de projet : Les logiciels spécialisés permettent de planifier, de suivre et de contrôler l’ensemble des activités liées au chantier, facilitant ainsi la communication et la collaboration entre les différentes parties prenantes.
- Reporting régulier : La mise en place de rapports d’avancement périodiques permet de documenter les progrès réalisés, les problèmes rencontrés et les actions correctives entreprises, assurant ainsi une traçabilité et une transparence tout au long du projet.
Modèles de suivi de chantier
En plus des méthodes de suivi, plusieurs modèles sont souvent utilisés pour structurer et organiser les activités de suivi sur un chantier. Parmi les modèles les plus répandus, on peut citer :
- Diagramme de Gantt : Ce modèle permet de visualiser les différentes tâches du projet, leur séquence et leur durée, facilitant ainsi la planification et le suivi de l’avancement.
- Tableau de bord de suivi : Ce tableau de bord présente de manière synthétique les principaux indicateurs de performance du chantier, tels que le pourcentage d’avancement, les dépenses réelles par rapport au budget prévu, etc.
- Matrice de suivi des risques : Ce modèle permet d’identifier, d’évaluer et de suivre les risques potentiels liés au chantier, ainsi que les mesures préventives et correctives associées.
Exemples de tableaux qui pourraient être utilisés dans le suivi de chantier
Tableau de suivi de l’avancement
Tâche | Date de début | Date de fin prévue | Date de fin réelle | % d’avancement |
---|---|---|---|---|
Terrassement | 01/05/2024 | 10/05/2024 | 12/05/2024 | 80% |
Fondations | 15/05/2024 | 25/05/2024 | En cours | 50% |
Élévation des murs | 01/06/2024 | 15/06/2024 | En attente | 0% |
Installation des équipements | 20/06/2024 | 30/06/2024 | En attente | 0% |
Tableau de bord de suivi
Indicateur | Valeur prévue | Valeur réelle | Écart |
---|---|---|---|
Avancement global (%) | 50% | 30% | -20% |
Dépenses totales (€) | 100 000€ | 80 000€ | -20% |
Nombre d’incidents | 5 | 3 | -2 |
Matrice de suivi des risques
Risque | Probabilité (1-5) | Impact (1-5) | Niveau de risque (P x I) | Mesures préventives | Mesures correctives |
---|---|---|---|---|---|
Retard dans la livraison des matériaux | 4 | 4 | 16 | Assurer une commande anticipée des matériaux | Réorganiser le planning pour minimiser l’impact du retard |
Conditions météorologiques défavorables | 3 | 5 | 15 | Planifier des travaux alternatifs en cas de mauvais temps | Réévaluer le planning en fonction des conditions réelles |
Ces tableaux peuvent être adaptés en fonction des besoins spécifiques du projet et des préférences des parties prenantes.

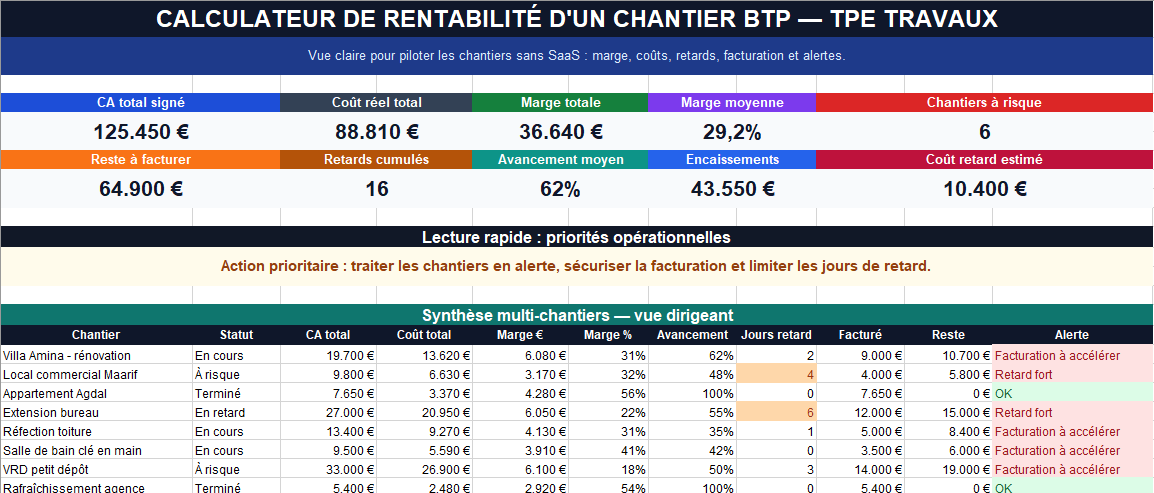

Tableau de suivi budgétaire pour un projet de construction
Catégorie de dépense | Budget alloué (€) | Dépenses réelles à ce jour (€) | Écart (€) | % d’utilisation du budget |
---|---|---|---|---|
Main-d’œuvre | 50 000 | 45 000 | -5 000 | 90% |
Matériaux | 100 000 | 80 000 | -20 000 | 80% |
Équipements et outils | 20 000 | 15 000 | -5 000 | 75% |
Sous-traitance | 30 000 | 25 000 | -5 000 | 83% |
Frais généraux | 15 000 | 12 000 | -3 000 | 80% |
Autres (frais administratifs, permis, etc.) | 10 000 | 8 000 | -2 000 | 80% |
Total | 225 000 | 185 000 | -40 000 | 82% |
Dans ce tableau, chaque catégorie de dépense est répertoriée avec le budget alloué initial, les dépenses réelles à ce jour, l’écart entre le budget et les dépenses réelles, ainsi que le pourcentage d’utilisation du budget. Cela permet de visualiser rapidement les zones où des économies ont été réalisées ou où des ajustements budgétaires peuvent être nécessaires.

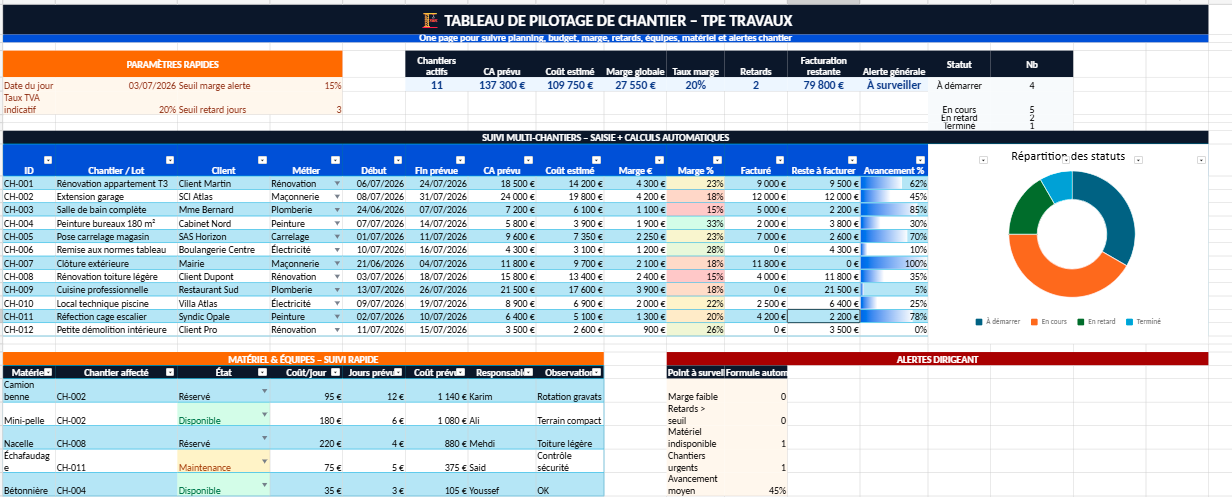

Modèle Excel de Suivi de Chantier
Ce modèle Excel est conçu pour fournir une gestion complète et visuelle du suivi de chantier, intégrant le budget, l’avancement des travaux, et l’analyse des risques. Il est organisé en plusieurs onglets spécifiques pour faciliter l’analyse et la prise de décision à tous les niveaux du projet.
Onglets du Modèle
Sommaire
- Vue d’ensemble du Budget: Récapitulatif du budget total avec les coûts prévus et réels.
- Statut général de l’Avancement: Pourcentage global d’avancement du chantier.
- Indicateurs de Risque: Résumé des principaux risques et leur statut actuel.
Budget
- Détail des dépenses par catégorie et sous-catégorie, affichage des coûts prévus, réels et l’écart.
- Un graphique en barres illustre les écarts de budget pour chaque catégorie.
Avancement
- Liste des phases ou tâches avec les responsables, les dates prévues et réelles, le pourcentage de complétion et le statut actuel.
- Des barrettes textuelles montrent visuellement le progrès de chaque tâche.
- Un graphique en ligne montre l’avancement en pourcentage de chaque phase sur la durée du projet.
Risques
- Répertorie les risques identifiés avec leur probabilité, impact, mesures préventives et le statut courant.
Guide d’Utilisation
Personnalisation des Données
- Commencez par remplir ou mettre à jour les données dans chaque onglet selon l’évolution de votre chantier.
- Budget: Entrez les coûts prévus et réels dans les colonnes correspondantes pour chaque catégorie et sous-catégorie.
- Avancement: Mettez à jour les dates et le pourcentage d’avancement pour chaque phase ou tâche.
- Risques: Ajoutez ou mettez à jour les risques selon leur évolution.
Interprétation des Graphiques
- Graphique de Budget: Utilisez ce graphique pour voir rapidement où se trouvent les écarts entre le budget prévu et les dépenses réelles.
- Graphique d’Avancement: Observez l’évolution de l’avancement des phases pour identifier les retards ou les progrès conformes aux attentes.
Suivi et Mise à Jour
- Revoyez régulièrement le fichier pour mettre à jour les informations et refléter l’état actuel du chantier.
- Utilisez l’onglet Sommaire pour avoir une vue d’ensemble rapide de l’état du projet.
Utilisation des Barrettes de Progression
- Les barrettes dans l’onglet Avancement sont mises à jour en entrant le pourcentage de complétion dans la colonne correspondante pour chaque tâche.
Ce modèle vous aidera à garder un suivi clair et visuel de votre chantier, favorisant une gestion efficace et proactive des différentes dimensions du projet.

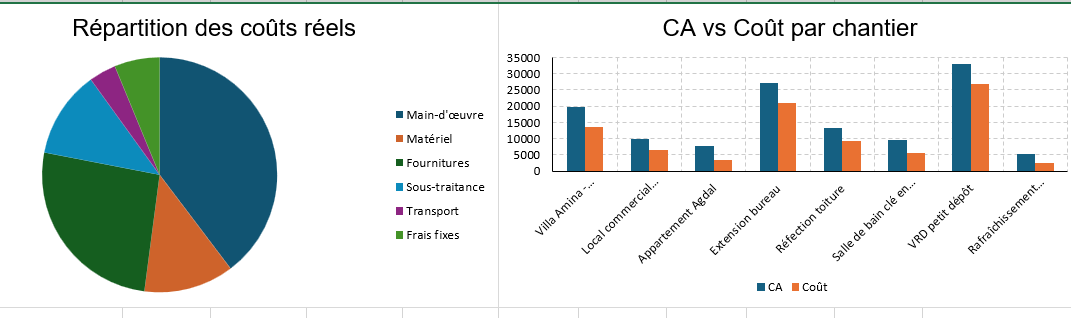

Télécharger un modèle suivi des écarts de budget du chantier automatisé ( les graphiques se mettent à jour après le modification des chiffres)
Descriptif du Tableau de Bord Suivi Financier du Chantier
Le tableau de bord financier du chantier est conçu pour vous fournir une vue globale et détaillée des dépenses associées à différents postes sur une base mensuelle. Il comporte deux feuilles principales :
Suivi Financier Détaillé :
- Mois : Liste les mois de l’année pour lesquels les dépenses sont suivies.
- Matériaux (€) : Montre les dépenses mensuelles pour les matériaux utilisés dans le chantier.
- Main d’œuvre (€) : Affiche les coûts mensuels de la main d’œuvre.
- Équipement (€) : Présente les dépenses pour l’équipement chaque mois.
- Sécurité (€) : Détaille les coûts liés à la sécurité sur le chantier.
- Logistique (€) : Montre les dépenses pour la logistique. Chaque catégorie de dépense est colorée pour une identification facile et une meilleure visibilité des données.
KPIs :
- Cette feuille résume les indicateurs clés de performance (KPIs) pour une vue d’ensemble rapide des finances du chantier.
- Total Matériaux, Main d’œuvre, Équipement, Sécurité, Logistique (€) : Ces cellules calculent automatiquement le total annuel pour chaque poste de dépense.
- Dépense Moyenne Mensuelle (€) : Calculée comme la moyenne des dépenses totales sur l’année, divisée par 12.
Guide d’Utilisation
Ajout et Modification des Données (Ce fichier est réutilisable )
- Pour ajouter ou modifier les données mensuelles, allez dans la feuille “Suivi Financier Détaillé”.
- Saisissez les montants réels dépensés pour chaque poste dans les cellules correspondantes.
- Les formules dans la feuille des KPIs se mettront à jour automatiquement pour refléter ces changements.
Interprétation des KPIs :
- Consultez la feuille “KPIs” pour obtenir un résumé des performances financières.
- Utilisez ces informations pour évaluer l’efficacité des dépenses et identifier les postes nécessitant une attention particulière.
Mise en Forme et Personnalisation :
- Vous pouvez ajuster les couleurs ou ajouter des annotations pour personnaliser davantage le tableau de bord selon vos préférences.
Partage et Collaboration :
- Enregistrez le fichier dans un emplacement partagé ou utilisez des services cloud pour collaborer avec d’autres membres de l’équipe.
- Assurez-vous que tous les utilisateurs disposent des permissions appropriées pour visualiser ou modifier le fichier selon les besoins.
Conseils pour un Usage Optimal
- Sauvegarde Régulière : Pour éviter toute perte de données, assurez-vous de sauvegarder régulièrement le fichier.
- Mise à Jour Continue : Mettez à jour les dépenses dès que possible pour maintenir l’exactitude des KPIs et du suivi.
- Validation des Données : Vérifiez l’exactitude des montants saisis pour prévenir les erreurs de calcul.
Modèle de Rapport de Fin de Chantier
Télécharger la version du modèle en Anglais
