PPSPS : modèle Word vierge à télécharger – le plan qui transforme la prévention en méthode (et pas en papier)

×

Recommandés

Le PPSPS transforme la prévention en actions concrètes sur le terrain : il décrit vos modes opératoires, vos risques réels, vos protections collectives et EPI, puis les contrôles à réaliser avant et pendant l’intervention. Dans le cadre France, il s’inscrit dès qu’une opération relève d’une coordination SPS via un PGC/PGCSPS, et il sert surtout à sécuriser la coactivité, les circulations, le levage, les zones sensibles et l’accueil sécurité.

Cette page met à disposition un modèle Word A4 prêt à compléter, ainsi qu’un exemple rempli pour vous guider section par section, avec une méthode de rédaction simple qui évite le PPSPS copié-collé et facilite les mises à jour quand le planning change.

Schéma interactif du PPSPS sur un chantier

Cliquez sur une étape du chantier pour visualiser les éléments du PPSPS concernés. Ce schéma permet de comprendre comment la prévention accompagne réellement chaque phase de travail.

Cliquez sur une étape pour afficher les actions PPSPS correspondantes.

Le PPSPS (Plan particulier de sécurité et de protection de la santé) fait partie de ces documents que tout le monde cite… et que les équipes respectent vraiment seulement lorsqu’il devient concret, lisible et exploitable. Sa vocation n’est pas d’empiler des généralités : il décrit comment une entreprise intervient, avec quels risques, quelles protections, quels contrôles, et comment elle s’interface avec les autres acteurs de l’opération.

Au fond, le PPSPS sert à une chose : rendre la sécurité opérationnelle. Et quand il est bien construit, il devient un outil de pilotage, au même titre qu’un planning ou qu’un mode opératoire.

PPSPS obligatoire : le principe simple (cadre France)

La règle s’appuie sur une logique claire : dès qu’une opération est soumise à un plan général de coordination (PGC/PGCSPS), chaque entreprise appelée à intervenir (y compris sous-traitants) établit avant le démarrage un PPSPS et le communique au coordonnateur.

Un second cas existe également : une entreprise qui exécute seule des travaux peut être tenue d’établir un PPSPS lorsque la durée et le volume dépassent certains seuils.

Le point qui a beaucoup bougé en 2025 (à connaître)

Une décision de la Cour de cassation (14 janvier 2025) a fortement attiré l’attention sur le périmètre : l’obligation vise des textes “généraux” et peut concerner aussi des prestations considérées comme concourant à l’opération (exemple médiatisé : maintenance préventive d’une grue sur une opération soumise à coordination).
Traduction pratique : il devient prudent d’intégrer, dans le raisonnement PPSPS, les intervenants ponctuels mais liés au fonctionnement de l’opération (maintenance, montage d’installations, etc.) — en lien avec le coordonnateur SPS, qui reste l’orchestre des interfaces.

Existe-t-il un “modèle officiel” de PPSPS ?

Un PPSPS ne repose pas sur un formulaire unique “tamponné” par l’administration. Ce qui fait référence, c’est le contenu réglementaire : le Code du travail décrit ce que le plan doit comporter (identité, effectifs, description des travaux, analyse des risques, protections, continuité des protectiocollectives, etc.).

En parallèle, le secteur s’appuie sur des trames professionnelles. L’OPPBTP, par exemple, propose un outil gratuit guidé pour rédiger un PPSPS et une approche structurée (analyse du PGC, inspection commune, modes opératoires…).

Ce que doit contenir un PPSPS solide (la structure qui “tient”)

La réglementation encadre des éléments très concrets, notamment :

1) Informations “identité & organisation”

Le PPSPS indique au minimum : nom/adresse de l’entreprise, évolution prévisible de l’effectif, responsable d’exécution des travaux.

2) Adaptation au contexte de l’opération

Le document doit être adapté aux conditions spécifiques de l’intervention, en prenant en compte les mesures de coordination décidées par le coordonnateur et les installations/matériels prévus.

3) Trois “blocs” qui font la qualité du PPSPS

Le PPSPS distingue notamment :

  • les mesures spécifiques liées aux risques provenant des autres interventions et aux contraintes de l’environnement (circulations, voisinage, exploitation, etc.) ;
  • les travaux et processus de l’entreprise susceptibles de créer des risques pour les autres intervenants (notamment en présence de travaux à risques particuliers) ;
  • les dispositions pour prévenir les risques pour ses propres travailleurs.

4) Analyse des procédés et protections (le cœur du document)

Il analyse les procédés/modes opératoires, définit les risques prévisibles et indique les protections collectives (ou, à défaut, individuelles), les conditions de contrôle et d’entretien, ainsi que la continuité des protections collectives lorsque des adaptations sont nécessaires.

Délais de rédaction : un repère utile

Le Code prévoit un délai “cadre” après réception du contrat signé : au moins 30 jours pour établir le plan, avec un délai réduit à 8 jours dans certains cas (second œuvre / lots accessoires en génie civil) quand les travaux ne relèvent pas de la liste des travaux à risques particuliers.

La méthode de rédaction qui évite le PPSPS “copié-collé”

Un PPSPS efficace suit une logique simple : interface → modes opératoires → risques → protections → contrôles → diffusion.

Étape 1 — Lire le PGC comme un “contrat de coactivité”

Le PGC donne les règles communes : accès, circulations, levage, installations provisoires, sujétions, zones partagées. Le PPSPS vient s’y raccorder, pas le contourner.

Étape 2 — Réaliser l’inspection commune (et l’exploiter)

L’inspection commune sert à ancrer le plan dans la réalité : contraintes du site, accès, phasage, règles spécifiques, points sensibles.

Étape 3 — Décrire les modes opératoires “comme on travaille vraiment”

Découper par tâches : installation, approvisionnement, levage/manutention, exécution, contrôles, repli. Un PPSPS devient fort lorsqu’il décrit ce qui se passe, dans l’ordre réel, avec les moyens réels.

Étape 4 — Traduire chaque risque en mesure “vérifiable”

Pour chaque tâche :

  • risque principal,
  • protection collective prioritaire,
  • EPI en complément,
  • balisage / organisation,
  • contrôle (qui vérifie, quand, comment),
  • conduite à tenir (incident, arrêt, secours).
Étape 5 — Préparer la diffusion et l’accueil

Le PPSPS doit servir à briefing : accueil sécurité, consignes clés, zones interdites, circulation, procédures d’urgence. L’OPPBTP insiste d’ailleurs sur la diffusion et l’accueil comme étape à part entière dans la démarche.

Étape 6 — Mettre à jour : un PPSPS vit avec le planning

Phasage modifié, sous-traitant ajouté, méthode changée : mise à jour, information, traçabilité. Le coordonnateur SPS assure la cohérence globale et l’actualisation du PGC.

PPSPS “simplifié” : quand et comment

Certaines opérations (notamment en catégorie 3 selon contexte et risques) s’appuient sur un PPSPS simplifié, dont le contenu doit rester conforme aux exigences applicables (identité, effectif, modes opératoires, mesures essentielles, etc.).
Le mot “simplifié” signifie : moins d’épaisseur, plus de ciblage — pas une prévention au rabais.

Les erreurs qui coûtent cher (et comment les éviter)

  • Plan générique : mêmes phrases pour toutes les opérations → remplacer par des tâches réelles, des moyens réels, des zones réelles.
  • Absence d’interfaces : sous-traitants et intervenants ponctuels oubliés → raisonner “qui intervient / quand / avec quelle interaction”, surtout depuis la jurisprudence 2025.
  • Protections non contrôlées : protections listées sans méthode de vérification → ajouter “qui contrôle / à quelle fréquence / avec quelle trace”.
  • Document non diffusé : PPSPS rédigé, équipes non briefées → prévoir une page “consignes chantier” et un registre d’accueil.

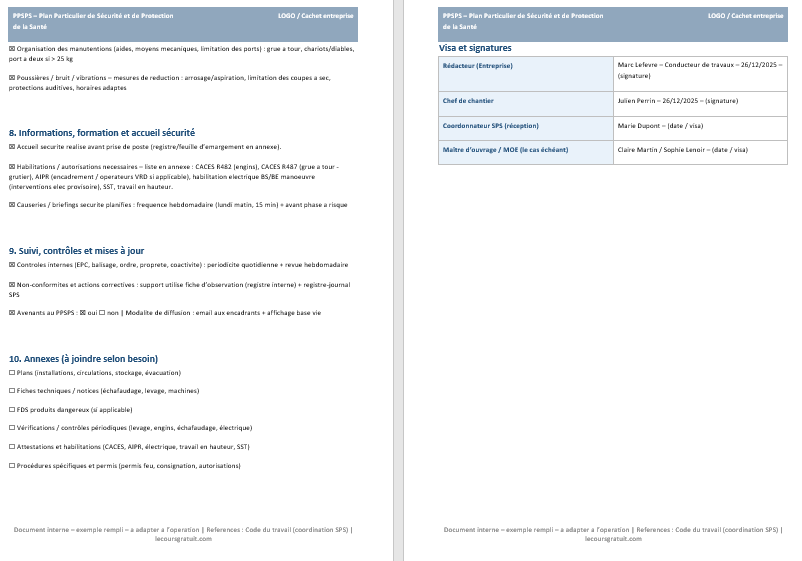

Modèle PPSPS gratuit (Word A4) à télécharger

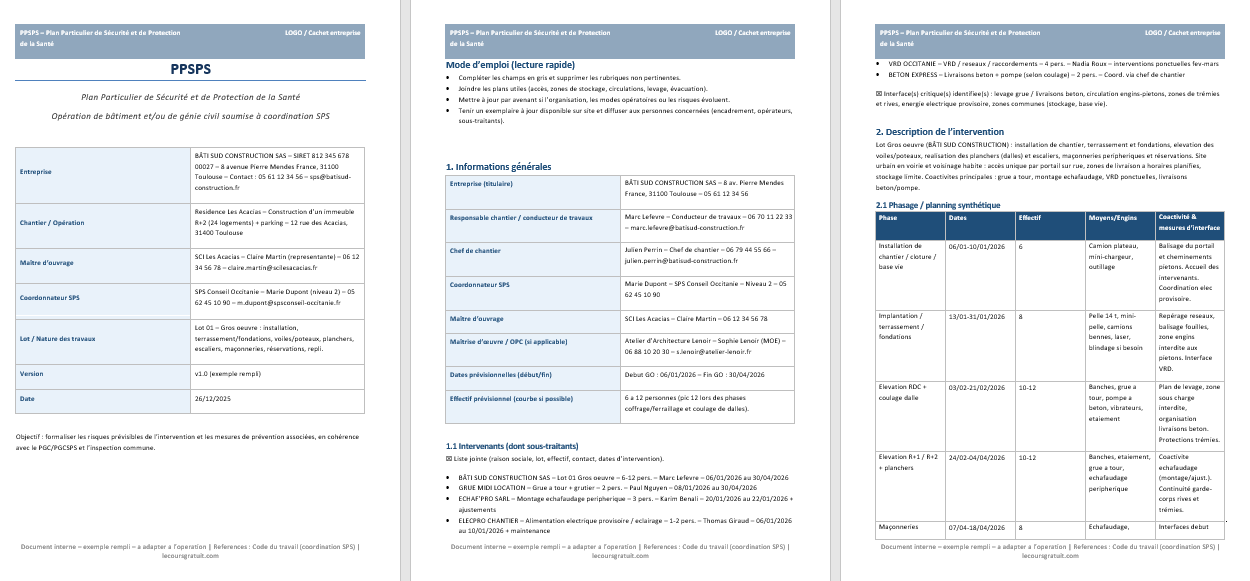

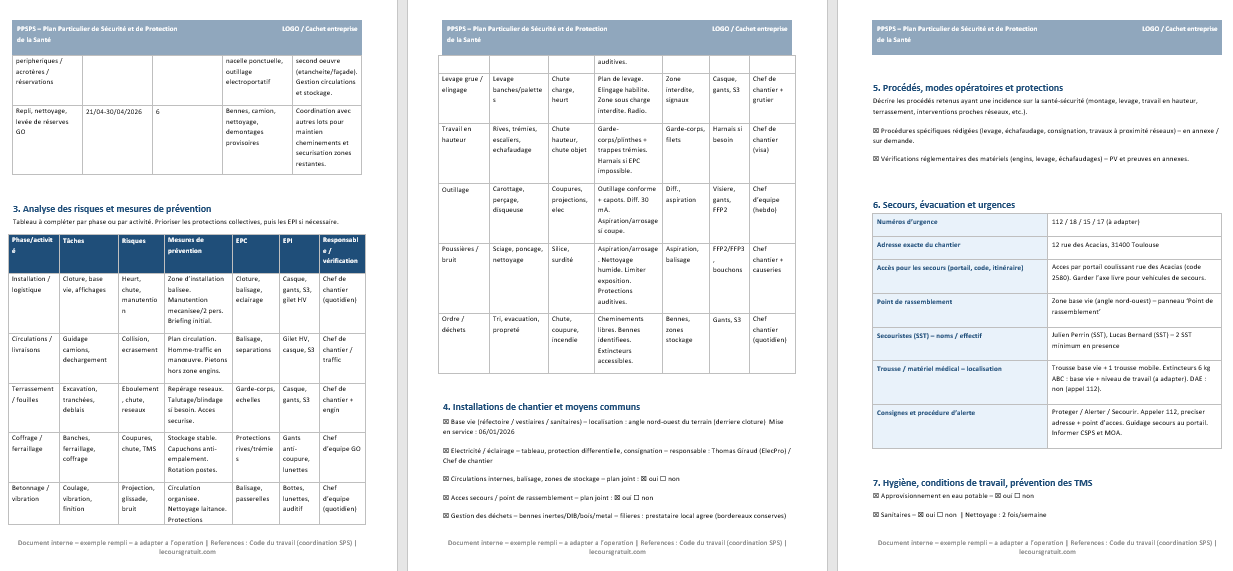

PPSPS – Exemple rempli (cas pratique)

Résidence « Les Acacias » – Construction d’un immeuble R+2 (Toulouse) | Lot Gros œuvre

Ce PPSPS d’exemple se fonde sur un chantier fictif mais réaliste : la construction d’une petite résidence R+2 avec stationnement, réalisée en milieu urbain, sur une emprise contrainte et avec une activité logistique soutenue (livraisons, levages, béton, déchets). L’objectif n’est pas de produire un document “théorique”, mais de montrer à quoi ressemble un PPSPS exploitable, rédigé dans une logique d’exécution : qui fait quoi, comment, avec quels moyens, et avec quelles règles de coactivité.

Le cas retient volontairement un lot Gros œuvre comme fil conducteur, car il concentre des situations à enjeux : terrassements, ferraillage/coffrage, bétonnage, travail en hauteur, manutentions et levage à la grue, tout en imposant une coordination fine avec les autres intervenants (réseaux, VRD, électricité provisoire, livraisons de béton par toupies et pompe, sous-traitants ponctuels). Le document illustre également les réflexes attendus : accueil sécurité, vérification des habilitations, contrôle des protections collectives, organisation des secours, et mise à jour en cas de changement de phasage ou de méthodes.

Carte d’identité rapide du chantier (résumé)

  • Ouvrage : immeuble d’habitation R+2 (résidence “Les Acacias”)
  • Localisation : Toulouse (cas fictif)
  • Entreprise rédactrice : lot Gros œuvre (effectif variable + sous-traitance ponctuelle)
  • Moyens clés : grue / levage, échafaudages, installations provisoires, approvisionnements, base vie
  • Risques dominants : terrassements/fouilles, coactivité livraisons, travail en hauteur, chutes de plain-pied, manutentions, poussières/bruit, béton/ciment, électricité provisoire
  • Logique de prévention : protections collectives en priorité, organisation des circulations, zones interdites sous charge, contrôles et traçabilité

Voici mes commentaires sur le PPSPS “Résidence Les Acacias – Toulouse (R+2), lot Gros œuvre” que j’ai rempli (cas fictif), avec un regard “terrain + conformité + utilisabilité”.

Ce qui fonctionne très bien dans ce cas

  • Périmètre clair et réaliste : entreprise GO (BÂTI SUD CONSTRUCTION), grue + grutier, échafaudage, électricité provisoire, VRD ponctuelles, livraisons béton/pompe. La coactivité est posée dès le départ (levage, livraisons, énergie provisoire, zones communes).
  • Organisation lisible : conducteur de travaux + chef de chantier identifiés, contacts présents, période d’intervention cohérente (document daté avant le démarrage).
  • Approche “pilotable” : le PPSPS prévoit briefing accueil, habilitations (CACES, AIPR, SST), causeries hebdo, contrôles quotidiens + revue hebdo, gestion des non-conformités et avenants.
  • Tableau risques = bon socle : activités typiques GO (fouilles, coffrage/ferraillage, bétonnage, levage grue, travail en hauteur, outillage, poussières/bruit, déchets) + logique EPC puis EPI + responsable/vérification.

Les points à renforcer pour passer d’un “bon exemple” à un PPSPS très solide

1) Compléter ce qui doit être “référençable”

  • Ajouter un numéro de version (ex. V1, V2…) + date de mise à jour + “diffusion à” (qui reçoit).
  • Indiquer la référence du PGC/PGCSPS (version/date) et la date d’inspection commune + participants (même sous forme de ligne).
  • Préciser la catégorie SPS (2 ou 3 dans ce type de projet, selon seuils) et, si concerné, mentionner déclaration préalable : faite / affichée / date.

2) Remplacer les “…” par des phrases complètes

Dans plusieurs cellules/paragraphes, on voit des ellipses (“…”). Pour un document qui peut être relu, visé, opposable, mieux vaut des formulations complètes (même si elles restent courtes).
➡️ C’est le premier correctif “qualité” à faire.

3) Détailer davantage 4 risques “signature” du gros œuvre

Le tableau couvre déjà l’essentiel, mais quatre familles méritent souvent une précision “mode opératoire + contrôle” :

  • Terrassements / fouilles : repérage réseaux, conditions de blindage/talutage, accès/échelles, contrôle après pluie, interdiction de stockage en rive, consignes d’approche engins.
  • Levage grue / élingage : règles vent (seuils), zone interdite sous charge, protocole de communication (gestes/radio), rôle du chef de manœuvre, contrôle élingues, gestion coactivité pendant levage.
  • Travail en hauteur : continuité des protections (garde-corps, trémies, rives), conditions d’usage échafaudage (réception/contrôle), critères déclenchant harnais (cas résiduels).
  • Béton / ciment : prévention brûlures chimiques (contact peau), lavage/points d’eau, gants adaptés, lunettes, gestion tuyau pompe (fouettement), zones d’exclusion.

4) Clarifier la gestion des interfaces (coactivité) en 6 lignes “or”

Le document indique les interfaces critiques : très bien. Pour gagner en efficacité, ajouter un mini-bloc :

  • créneaux livraisons et béton,
  • priorité de circulation / homme trafic,
  • zones stockage interdites,
  • règles de superposition (ex. pas de travail en toiture/hauteur au-dessus des circulations ouvertes),
  • coordination VRD / réseaux,
  • règle “arrêt chantier” en cas d’écart majeur (qui décide, comment).

5) Annexes : lister “ce qui sera réellement joint”

La rubrique annexes existe, mais elle est encore générale. Sur ce cas, les annexes qui “font la différence” :

  • Plan d’installation (base vie, stockages, bennes, clôture, accès)
  • Plan de circulation (engins/piétons, zones livraisons, manœuvres)
  • Plan d’évacuation/point de rassemblement + accès secours
  • PV / attestations : grue, élingues, échafaudage (réception), électrique provisoire
  • Habilitations : CACES grue/engins, AIPR, SST
  • Procédures : levage, échafaudage, consignation électrique, travaux à proximité réseaux
  • FDS si produits spécifiques (adjuvants, résines, etc.)

Cohérence globale du cas : mon verdict

  • Très bon “PPSPS école” : structure complète, logique de prévention juste, et surtout une orientation “animation + contrôle” (causeries, vérifs, mise à jour).
  • Deux améliorations prioritaires si vous voulez un rendu “niveau entreprise / prêt à visa” :
    1. supprimer tous les “…” et rédiger en phrases nettes,
    2. renforcer les annexes + références (PGC, inspection commune, DP si applicable) et détailler levage/hauteur/fouilles/béton.

FAQ PPSPS

Réponses claires aux questions les plus fréquentes pour rédiger un PPSPS utile sur chantier, éviter les oublis, et gagner du temps avec un modèle Word prêt à compléter.

Qu’est-ce qu’un PPSPS et à quoi sert-il concrètement sur un chantieressentiel

Le PPSPS (Plan Particulier de Sécurité et de Protection de la Santé) est un document d’organisation du travail qui transforme la prévention en consignes opérationnelles. Il décrit comment vous allez réaliser les tâches (phases, matériels, circulation, levage, accès, stockage), quels risques sont réellement présents, et quelles mesures vous mettez en place avant le démarrage puis pendant l’exécution.

Sur le terrain, il sert de référence pour l’accueil sécurité, la coactivité, la gestion des zones à risque, les contrôles, et la mise à jour si le planning, les équipes ou les moyens changent.

Quelle différence entre PPSPS, PGC et Plan de prévention
  • PGC (ou PGCSPS) : document du coordonnateur SPS qui fixe les règles communes du chantier (cadre général).
  • PPSPS : document de chaque entreprise intervenante qui explique ses méthodes et ses protections (niveau opérationnel).
  • Plan de prévention : souvent utilisé pour des interventions en entreprise en activité (coactivité site industriel, maintenance, etc.).

Dans la pratique, le PPSPS s’appuie sur le PGC et l’adapte aux tâches exactes de votre lot.

Qui rédige le PPSPS et qui le valide

Le PPSPS est rédigé par l’entreprise (souvent le conducteur de travaux, le chef de chantier, ou le responsable QSE) avec les informations des méthodes, du matériel prévu, et des risques spécifiques. Il est ensuite partagé avec la coordination SPS (et/ou la maîtrise d’œuvre selon l’organisation) pour s’assurer de la cohérence avec le PGC.

Important : un PPSPS efficace n’est pas un document figé. Il doit vivre avec le chantier.

À quel moment faut-il remettre le PPSPS

Il se prépare avant le démarrage des travaux, puis il est présenté lors de l’accueil sécurité et des réunions de lancement. Dès que les conditions changent (nouvelle phase, nouvel engin, sous-traitant, modification d’accès, météo contraignante), une mise à jour est attendue.

Astuce pratique : gardez une version chantier datée par révision (R1, R2, R3) avec un petit historique des modifications.

Que doit contenir un PPSPS pour être vraiment utile

Un PPSPS opérationnel couvre au minimum :

  • Informations chantier : localisation, intervenants, contacts, horaires, accès, zones de stockage.
  • Organisation : effectifs, sous-traitants, accueil sécurité, habilitations, briefings.
  • Phasage : étapes de travail, moyens, interfaces avec les autres lots.
  • Analyse des risques : chutes, levage, circulation, électricité, poussières, bruit, produits, manutention, etc.
  • Mesures de prévention : protections collectives, balisage, EPI, procédures, consignations.
  • Urgences : conduite à tenir, numéros, point de rassemblement, accès secours.
  • Contrôles : vérifications journalières, VGP, permis, check-lists, traçabilité.
Quels sont les risques les plus souvent oubliés dans un PPSPS
  • Circulations engins/piétons et zones de manœuvre.
  • Coactivité avec d’autres corps d’état (superposition de tâches).
  • Chutes de hauteur : accès, garde-corps, échafaudages, toitures, trémies.
  • Levage : plan de levage, élingues, zones interdites, communication.
  • Poussières (silice), bruit, vibrations, TMS.
  • Énergie : consignation, électrique provisoire, batteries/outillage.
  • Météo : vent (levage), chaleur/froid, pluie (glissades), visibilité.

Un bon réflexe : relier chaque risque à une action vérifiable (qui fait quoi, quand, avec quel contrôle).

Comment éviter un PPSPS copié-collé et gagner en crédibilité

Pour éviter le document générique, partez des situations réelles du chantier : accès exact, photos si besoin, zones de stockage, schéma des circulations, planning des phases, et liste des matériels réellement utilisés.

  • Remplacez les formulations vagues par des mesures concrètes (balisage X, garde-corps Y, check-list Z).
  • Ajoutez des responsables nommés (chef de chantier, chef d’équipe, QSE).
  • Précisez les contrôles et la fréquence (quotidien, hebdo, avant mise en service).
PPSPS et sous-traitants : que faut-il prévoir

Si vous faites intervenir un sous-traitant, le PPSPS doit intégrer : l’accueil sécurité, les habilitations, les interfaces de coactivité, les responsabilités, et les contrôles. Prévoyez aussi la traçabilité : liste des intervenants, briefings, et consignes spécifiques par zone.

Objectif : que chaque équipe comprenne les règles du chantier sans interprétation.

Quels documents joindre ou référencer dans le PPSPS

Selon vos travaux, vous pouvez joindre ou référencer :

  • Plans d’installation de chantier, schémas de circulation, balisage.
  • Fiches techniques, notices de montage, plans de levage.
  • VGP, rapports de vérification, attestations et habilitations.
  • Permis spécifiques (feu, hauteur, espaces confinés) si applicable.
  • FDS pour produits et procédures de stockage/manipulation.
Comment mettre à jour le PPSPS sans tout refaire

Utilisez un modèle Word structuré et mettez en place un système simple : une page Historique des révisions, un repérage clair des sections modifiées, et une règle : toute modification de méthode ou de moyens = mise à jour PPSPS.

  • Ajout d’un engin ou d’un levage : mise à jour risques + mesures + contrôles.
  • Changement d’accès ou de circulation : mise à jour plan + balisage + briefing.
  • Nouvelle entreprise en coactivité : mise à jour interfaces + zones + horaires.
Quels sont les bénéfices concrets d’un PPSPS bien fait
  • Moins d’arrêts de chantier liés aux risques non maîtrisés.
  • Moins d’incidents et de non-conformités lors des visites.
  • Une coactivité mieux organisée, donc plus de productivité.
  • Une meilleure intégration des nouveaux arrivants (accueil sécurité clair).
  • Une traçabilité simple grâce aux contrôles et check-lists.

Un PPSPS solide devient un outil de pilotage : prévention, planning, qualité d’exécution et coordination.

PPSPS vs autres documents sécurité : comprendre les différences essentielles

Sur un chantier ou lors d’une intervention professionnelle, plusieurs documents de prévention peuvent exister. Ils poursuivent tous le même objectif — protéger les travailleurs — mais leur rôle, leur auteur et leur contexte d’utilisation sont très différents. Voici une comparaison simple pour éviter toute confusion.

DocumentQuand l’utiliserQui le rédigeObjectif principal
PPSPSChantiers BTP avec coordination SPSChaque entreprise intervenanteDécrire concrètement les méthodes de travail et les mesures de prévention
PGC / PGCSPSAvant le démarrage d’un chantier multi-entreprisesCoordonnateur SPSFixer les règles générales de sécurité communes
Plan de préventionIntervention d’une entreprise extérieure sur site en activitéEntreprise utilisatrice + entreprise extérieureGérer les risques de coactivité hors chantier BTP
DUERPToutes les entreprisesEmployeurÉvaluer les risques professionnels internes permanents

Comment retenir simplement la différence

  • PGC → règle le chantier dans son ensemble.
  • PPSPS → explique comment votre entreprise travaille en sécurité.
  • Plan de prévention → sécurise une intervention dans une entreprise déjà en activité.
  • DUERP → analyse les risques permanents de votre organisation.
À retenir : Le PPSPS est le seul document réellement opérationnel sur chantier : il traduit les règles générales en actions concrètes adaptées à vos équipes, vos machines et vos phases de travail.

Mini simulateur : mon chantier nécessite-t-il un PPSPS

Répondez en 30 secondes. Le simulateur donne une orientation pratique selon les signaux les plus courants : coactivité, coordination SPS, risques chantier, et organisation des entreprises. Résultat immédiat, prêt à copier dans votre dossier.

1) Votre intervention se déroule-t-elle sur un chantier BTP (construction, rénovation, VRD, gros œuvre, second œuvre) ?
2) Y a-t-il plusieurs entreprises (coactivité) sur la même zone ou sur le même planning ?
3) Avez-vous reçu un document de type PGC / PGCSPS (coordination SPS) ou une mention explicite “coordination SPS” ?
4) L’intervention comporte-t-elle au moins un risque chantier majeur ? (hauteur, levage, échafaudage, engins, tranchées, électricité provisoire…)
5) Intervenez-vous en tant que entreprise extérieure dans un site déjà en activité (usine, entrepôt, magasin, hôpital…), hors “chantier BTP” ?
Résultat : Répondez aux questions puis cliquez sur “Obtenir le résultat”.

Recommandés

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

error: Content is protected !!
