Modèle de Planning des Travaux dans Excel
Le planning des travaux revêt une importance capitale dans chaque projet de construction ou de rénovation. Une planification méticuleuse permet non seulement de définir les étapes nécessaires à la réalisation du projet, mais aussi de prévoir les défis potentiels et d’assurer une utilisation efficace des ressources disponibles. Dans cet article, nous allons explorer les principes fondamentaux du planning des travaux et fournir des conseils pratiques pour une gestion efficace du planning.
Étapes Clés de la Planification des Travaux
1. Évaluation des Besoins et Objectifs
Avant de débuter toute planification, il est crucial de comprendre les besoins et les objectifs du projet. Cela implique de définir clairement le périmètre du travail, les échéances à respecter, ainsi que les ressources disponibles.
2. Élaboration d’un Diagramme de Gantt
Le diagramme de Gantt demeure un outil visuel largement employé pour planifier et suivre les progrès des travaux. Il permet de représenter graphiquement les différentes tâches à accomplir, leur durée estimée, et les interdépendances entre elles.
3. Identification et Séquençage des Tâches
Une fois le diagramme de Gantt établi, il convient d’identifier toutes les tâches requises pour la réalisation du projet. Ces tâches doivent être séquencées de façon logique, en tenant compte de leurs interdépendances.
4. Estimation des Durées et Ressources
Chaque tâche doit être assortie d’une estimation réaliste de sa durée et des ressources nécessaires (main-d’œuvre, matériaux, équipements, etc.). Cette étape permet d’évaluer la charge de travail et de maximiser l’allocation des ressources.
5. Attribution des Responsabilités
Chaque tâche doit être assignée à une personne ou une équipe responsable de sa réalisation. Il est primordial de définir clairement les rôles et les responsabilités de chacun pour éviter les malentendus et garantir la coordination efficace des travaux.
6. Révision et Ajustement
La planification des travaux est un processus itératif. Il est essentiel de réexaminer régulièrement le planning afin d’identifier les écarts par rapport aux objectifs initiaux et d’apporter les ajustements nécessaires.
Conseils pour un Planning des Travaux Réussi
- Communication Efficace : Assurez-vous que toutes les parties prenantes sont informées des détails du planning et des éventuels changements.
- Anticipation des Risques : Identifiez les risques potentiels dès le début du projet et élaborez des plans d’atténuation adaptés.
- Priorisation des Tâches Critiques : Identifiez les tâches critiques susceptibles de retarder l’ensemble du projet en cas de retard, et accordez-leur une attention particulière.
- Utilisation d’Outils de Gestion de Projet : Explorez les logiciels de gestion de projet disponibles pour faciliter la planification, le suivi et la collaboration.
Voici un exemple simplifié d’un tableau de planning des travaux :
| Tâche | Durée Estimée | Début Prévu | Fin Prévue |
|------------------------|---------------|-------------|------------|
| Préparation du Site | 5 jours | 05/04/2024 | 11/04/2024 |
| Fondations | 10 jours | 12/04/2024 | 25/04/2024 |
| Gros Œuvre | 15 jours | 26/04/2024 | 16/05/2024 |
| Charpente | 7 jours | 17/05/2024 | 24/05/2024 |
| Couverture | 5 jours | 25/05/2024 | 31/05/2024 |
| Menuiserie | 10 jours | 01/06/2024 | 14/06/2024 |
| Plâtrerie | 7 jours | 15/06/2024 | 22/06/2024 |
| Électricité | 8 jours | 23/06/2024 | 02/07/2024 |
| Plomberie | 6 jours | 03/07/2024 | 10/07/2024 |
| Finitions | 10 jours | 11/07/2024 | 24/07/2024 |
| Nettoyage et Réception | 3 jours | 25/07/2024 | 27/07/2024 |
Ce tableau illustre les différentes tâches à réaliser, leur durée estimée, ainsi que les dates de début et de fin prévues pour chaque tâche. Il est important de noter que ces dates sont sujettes à des ajustements en fonction des retards éventuels ou des changements dans les conditions du projet.
Pour rendre le planning des travaux plus élaboré dans Excel, vous pouvez ajouter des fonctionnalités supplémentaires telles que des dépendances entre les tâches, un suivi plus détaillé du progrès, et des visualisations améliorées. Voici quelques suggestions pour élargir votre planning :
Ajout de Dépendances entre les Tâches
- Colonne Prérequis : Ajoutez une colonne pour lister les tâches préalables nécessaires à l’initiation d’une nouvelle tâche.
- Formules de Décalage : Utilisez des formules pour ajuster automatiquement les dates de début en fonction de la fin des tâches prérequis.

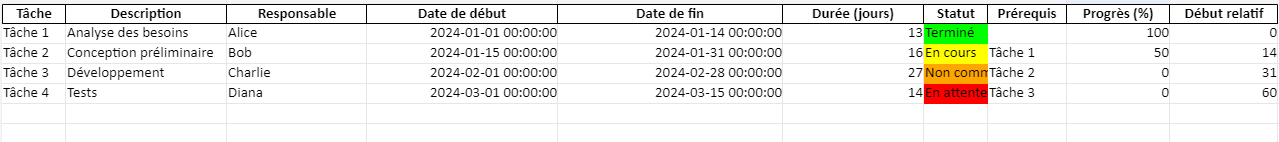

Suivi du Progrès
- Colonne Progrès : Ajoutez une colonne pour indiquer le pourcentage de réalisation de chaque tâche.
- Mise à Jour Automatique du Statut : Intégrez une formule pour mettre à jour le statut de la tâche (par ex., “Terminé” si le progrès est de 100%).

Amélioration des Visualisations
- Graphique de Gantt Avancé : Enrichissez votre graphique de Gantt avec des indicateurs de progrès et des dépendances visuelles.
- Tableau de Bord Récapitulatif : Créez un tableau de bord avec des indicateurs clés de performance (KPIs), tels que le nombre de tâches terminées, en cours, et le pourcentage global de progression.
Optimisation et Fonctionnalités Avancées
- Validation des Données : Pour les colonnes comme “Statut” ou “Responsable”, utilisez la validation des données pour limiter les entrées à des choix spécifiques.
- Filtrage et Tri : Activez le filtrage automatique pour permettre aux utilisateurs de trier et de filtrer le planning par statut, responsable, date, etc.
- Liaisons entre Feuilles : Si votre planning devient très complexe, envisagez de séparer les données dans différentes feuilles (par ex., une feuille pour les détails des tâches, une autre pour le graphique de Gantt) et utilisez des formules pour lier ces feuilles.
Si vous souhaitez que j’intègre certaines de ces fonctionnalités dans votre fichier Excel actuel, veuillez me spécifier lesquelles, et je me ferai un plaisir d’ajuster le fichier en conséquence.

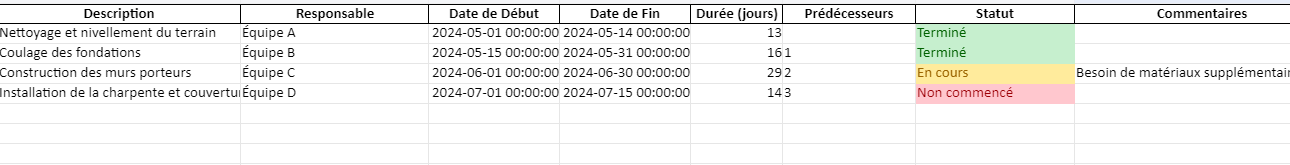

Application à un Planning de Chantier
Un planning de chantier est un outil crucial dans la gestion efficace des projets de construction. Il détaille chronologiquement les différentes étapes du projet, depuis le début des travaux jusqu’à leur achèvement, en tenant compte de divers facteurs tels que les délais, les ressources disponibles et les contraintes spécifiques du site.
Ce document permet de coordonner les activités des différents corps de métier impliqués dans la construction, en établissant un calendrier clair et précis pour chaque étape du processus. Il facilite également la communication entre les parties prenantes, en fournissant un cadre de référence commun pour la planification et l’exécution des travaux.
Le planning de chantier peut être élaboré à l’aide de logiciels spécialisés, ce qui permet d’optimiser la gestion du temps et des ressources, de détecter les éventuels conflits de planning et d’anticiper les retards éventuels. Il constitue ainsi un outil essentiel pour assurer la bonne marche du projet, en garantissant que les travaux sont réalisés de manière efficace, sécurisée et dans les délais impartis.
