Exemples de Procès-verbal de réception de travaux : le document qui fait basculer le chantier dans la vie de l’ouvrage
Le procès-verbal de réception de travaux marque le passage d’un chantier en cours à un ouvrage officiellement accepté par le maître d’ouvrage. Sa rédaction fixe la date de réception, consigne les défauts éventuels, organise la levée des réserves et encadre le déclenchement des garanties liées aux travaux réalisés. Les exemples réunis sur cette page permettent de préparer un PV adapté à plusieurs situations : réception sans réserve, réception avec réserves, travaux inachevés, malfaçons constatées ou remise différée de certains documents. Ils offrent une base claire pour sécuriser la visite de réception, formaliser les engagements des entreprises et constituer un dossier de clôture fiable pour un chantier de construction, de rénovation ou d’aménagement.
Choisir le bon procès-verbal pour clôturer les travaux : modèles Word gratuits
Sélectionnez le modèle adapté à la situation du chantier : modèle Word PV de réception des travaux, modèle gratuit Word, modèle PV avec réserves dans Word, modèle PV sans réserve, modèle PV de réception provisoire, modèle PV de réception définitive ou modèle PV de refus ou de report. Chaque option permet de formaliser la décision du maître d’ouvrage, d’encadrer les réserves éventuelles et de préparer un document cohérent avec l’état réel des ouvrages.
Générateur de procès-verbal de réception des travaux
Préparez les informations du chantier, relevez les réserves et complétez les rubriques nécessaires à la réception des ouvrages. Chaque partie peut être ouverte séparément afin de limiter l’espace occupé dans la page.
Télécharger une trame Word à compléter
Ce bouton produit un fichier compatible avec Microsoft Word contenant les principales rubriques d’un procès-verbal de réception. Le modèle téléchargé reste entièrement modifiable.
Le document téléchargé contient une trame statique. Les valeurs saisies dans les champs de cette page restent indépendantes du fichier Word.
Exemples de procès-verbal de réception de travaux : modèles, réserves et clôture juridique du chantier
La plupart des chantiers se jouent entre réunions techniques, devis modifiés, coups de fil pressés et visites impromptues. Puis vient un moment à part, souvent sous-estimé : la réception des travaux. Ce jour-là, le maître d’ouvrage, l’entreprise et parfois le maître d’œuvre se retrouvent physiquement devant l’ouvrage achevé. On ouvre les portes, on passe la main sur les finitions, on allume, on actionne, on regarde les détails.
Le procès-verbal de réception de travaux : est la trace écrite de cette scène. Il ne se contente pas de “relater une visite” ; il consigne un basculement : le chantier quitte le monde de l’exécution pour entrer dans celui des garanties, de l’exploitation et des responsabilités stabilisées.
Un rendez-vous qui engage beaucoup plus qu’une simple visite de contrôle
Pour un maître d’ouvrage, la réception ressemble à une ligne d’arrivée. Le gros œuvre est terminé, les corps d’état secondaires ont passé le relais, les derniers défauts ont été retouchés. Pourtant, c’est précisément à ce moment que tout se cristallise :
- Les travaux sont-ils conformes au marché signé et à ses avenants ?
- Les écarts constatés relèvent-ils de simples imperfections ou de véritables désordres ?
- L’ouvrage peut-il être remis en service, habité, exploité, assuré ?
Le procès-verbal de réception répond à ces questions de façon structurée. Il fixe une date officielle, décrit l’état réel de l’ouvrage, distingue ce qui est accepté de ce qui doit encore être corrigé. Ce document devient ensuite la référence pour les garanties d’après-travaux, la gestion des réserves, les relations avec l’assureur, voire les discussions ultérieures en cas de litige.
Maître d’ouvrage, entreprise, maître d’œuvre : des rôles complémentaires
Autour de la table – ou plutôt sur le chantier – chacun arrive avec sa grille de lecture :
- Le maître d’ouvrage porte le regard de celui qui va vivre avec l’ouvrage : propriétaire, bailleur, occupant, investisseur. Il s’interroge sur l’usage, la sécurité, le confort, la qualité perçue.
- L’entreprise vient défendre la bonne exécution de sa mission. Elle met en avant les contraintes rencontrées, les modifications demandées en cours de route, les travaux supplémentaires acceptés.
- Le maître d’œuvre, lorsqu’il est présent, joue un rôle d’arbitre technique. Il apprécie la conformité, relativise certains défauts, confirme ou non que l’ouvrage correspond aux plans, aux normes et aux choix validés en cours d’étude.
Le procès-verbal de réception fait dialoguer ces trois regards. Il ne cherche pas à gommer les désaccords, mais à les formuler clairement : observations, réserves, travaux complémentaires à réaliser, délais de levée. C’est cette clarté qui protège tout le monde.
Les grandes lignes d’un procès-verbal de réception bien structuré
Un PV Procès-verbal de réception de travaux professionnel ne se réduit pas à une phrase du type “les travaux sont réceptionnés”. Il suit une architecture qui donne du sens et de la sécurité.
L’identification de l’opération et des parties
L’intitulé des travaux, la référence du marché ou du devis, le montant, le nom du maître d’ouvrage, de l’entreprise, du maître d’œuvre : tous ces éléments réinstallent le contexte contractuel. On sait de quel chantier il s’agit, qui s’engage, sur quelle base.
La réunion de réception
Date, heure, lieu, personnes présentes : le procès-verbal dessine la scène. La mention est sobre mais précieuse : on pourra, des années plus tard, reconstituer qui a vu quoi, qui a signé, qui a validé.
L’état d’avancement des travaux
Le texte rappelle la date de démarrage, le délai prévu, la date d’achèvement annoncée. Il précise l’état général de l’ouvrage. Cette partie donne une vision d’ensemble : chantier quasiment terminé, quelques retouches, ou, à l’inverse, travaux encore très incomplets.
Les observations et les réserves
C’est le cœur du document. Les parties passent en revue les lots ou corps d’état : gros œuvre, menuiseries, électricité, plomberie, finitions. Pour chacun, le PV note une appréciation et, le cas échéant, des réserves : défauts à corriger, reprises à effectuer, réglages à réaliser.
Les réserves bien formulées sont concrètes, localisées, accompagnées d’un délai de levée. Elles évitent que les discussions se diluent dans des appréciations trop vagues.
La décision de réception
Trois grandes situations se dessinent :
- Réception avec réserves : l’ouvrage est globalement conforme, mais certains points doivent être repris.
- Réception sans réserves : le chantier est accepté tel quel.
- Refus de réception : des désordres majeurs ou des travaux manquants empêchent de considérer l’ouvrage comme achevé.
Le procès-verbal tranche, en toutes lettres, entre ces trois options. Cette mention est déterminante.
Les effets de la réception
Le texte rappelle que la réception fait courir les garanties d’après-travaux (parfait achèvement, biennale, décennale selon les cas), organise le suivi des réserves et acte la mise en service de l’ouvrage.
Réception des travaux avec réserves, sans réserves, refus : trois décisions, trois dynamiques
La réception des travaux sans réserve constitue la situation la plus simple : les parties considèrent que les travaux sont achevés et conformes. Le chantier se ferme proprement, les garanties commencent à courir, l’ouvrage peut être pleinement exploité.
La réception des travaux avec réserves reflète la réalité de nombreux chantiers. Le gros du travail est fait, mais certains points demeurent insatisfaisants : retouches de peinture, réglage de menuiseries, petits défauts d’alignement, finitions incomplètes. Le maître d’ouvrage accepte l’ouvrage tout en exigeant la correction de ces points. Le procès-verbal devient alors un plan d’action : la liste des réserves guide les interventions de levée, et leur suivi permet de dire, à terme, que la réception est définitivement purgée.
Le refus de réception, plus rare, marque un désaccord profond : travaux insuffisamment avancés, non-conformité majeure, défauts compromettant la sécurité ou l’usage. Dans ce cas, le procès-verbal n’enterre pas la relation contractuelle, mais constate que le chantier n’est pas à un stade où la réception serait possible. La mention d’un nouveau rendez-vous, après reprise des travaux, permet de garder le cap sur un objectif de réception ultérieure.
Qu’est-ce qu’un PV de réception des travaux avec réserves ?
Le procès-verbal de réception avec réserves permet au maître d’ouvrage d’accepter les travaux tout en signalant les défauts, malfaçons, prestations inachevées ou non-conformités qui doivent encore être corrigés.
La réception demeure prononcée, mais les observations inscrites dans le document restent ouvertes jusqu’à leur correction et à la signature d’un procès-verbal de levée des réserves.
Quand prononcer une réception avec réserves ?
- Lorsque l’ouvrage peut être utilisé malgré certains défauts.
- Lorsque des finitions restent à reprendre.
- Lorsqu’un équipement fonctionne imparfaitement.
- Lorsque des documents techniques restent à remettre.
- Lorsque des écarts au devis ou aux plans sont constatés.
- Lorsque les corrections peuvent être réalisées rapidement.
Informations à inscrire dans le procès-verbal
- Nom et adresse du maître d’ouvrage.
- Nom des entreprises et intervenants présents.
- Adresse et désignation du chantier.
- Date de la visite et date de réception.
- Décision de réception avec réserves.
- Description précise de chaque réserve.
- Localisation exacte du défaut.
- Entreprise responsable de la correction.
- Délai convenu pour la reprise.
- Signatures des parties présentes.
Comment formuler correctement une réserve ?
Une réserve doit être factuelle, localisée et mesurable. Elle décrit le défaut observé, la correction attendue et l’échéance convenue. Les formulations trop générales compliquent le suivi et la validation des reprises.
« Salle de bains principale : fuite constatée au raccord du siphon sous le lavabo. L’entreprise de plomberie devra remplacer le joint, reprendre le raccordement et effectuer un essai d’étanchéité avant le 20 août. »
Exemples de réserves à inscrire
| Lot | Réserve constatée | Correction attendue | Délai |
|---|---|---|---|
| Menuiserie | Fenêtre de cuisine difficile à fermer. | Réglage de l’ouvrant et contrôle du verrouillage. | 10 jours |
| Plomberie | Fuite sous le lavabo de la salle d’eau. | Reprise du raccord et essai d’étanchéité. | 72 heures |
| Électricité | Prise du séjour non alimentée. | Contrôle du câblage et remise en fonctionnement. | Avant remise des clés |
| Peinture | Différence de teinte sur le mur du salon. | Préparation du support et nouvelle couche uniforme. | 15 jours |
| Carrelage | Deux carreaux fissurés devant la douche. | Dépose et remplacement des carreaux concernés. | 10 jours |
Quel délai prévoir pour lever les réserves ?
Le délai dépend de la gravité du défaut, de la disponibilité des matériaux et de la nature de l’intervention. Il doit rester réaliste, clairement indiqué dans le procès-verbal et accepté par les parties.
- Défaut de sécurité : intervention immédiate ou très rapide.
- Fuite ou panne technique : quelques jours.
- Réglage ou finition légère : une à deux semaines.
- Reprise complexe : délai spécifique convenu par écrit.
Comment organiser la levée des réserves ?
- Informer le maître d’ouvrage de la fin des corrections.
- Programmer une nouvelle visite contradictoire.
- Contrôler chaque réserve une par une.
- Comparer le résultat avec les photographies initiales.
- Maintenir les réserves insuffisamment corrigées.
- Signer un procès-verbal de levée des réserves.
Documents à joindre au PV de réception
- Photographies datées des défauts.
- Liste numérotée des réserves.
- Plans ou croquis de localisation.
- Tableau de suivi des corrections.
- Procès-verbaux d’essais techniques.
- Dossier des ouvrages exécutés lorsqu’il est disponible.
- Procès-verbal de levée des réserves après correction.
Un PV réception des travaux au croisement de la technique, du juridique et du relationnel
La réception engage des responsabilités, mais elle repose d’abord sur un constat de terrain. Le procès-verbal doit donc trouver un équilibre entre :
- un vocabulaire suffisamment précis pour parler aux techniciens,
- une rédaction assez claire pour être comprise par un non-spécialiste,
- une structure qui résiste à la relecture d’un assureur, d’un juriste ou d’un juge.
Un modèle bien conçu rend cet exercice beaucoup plus fluide. Le maître d’ouvrage gagne en sérénité : il sait quelles rubriques remplir, quelles mentions ne pas oublier, comment caractériser les réserves. L’entreprise y trouve également son compte : ses efforts sont reconnus, les points à reprendre sont circonscrits, les délais de levée sont posés.
Au-delà des formules, le procès-verbal de réception de travaux en marché privé raconte un moment très concret : celui où l’on passe des plans à la réalité, du chantier au lieu de vie ou de travail. Lorsqu’il est rédigé avec rigueur et loyauté, il devient un vrai outil de confiance.

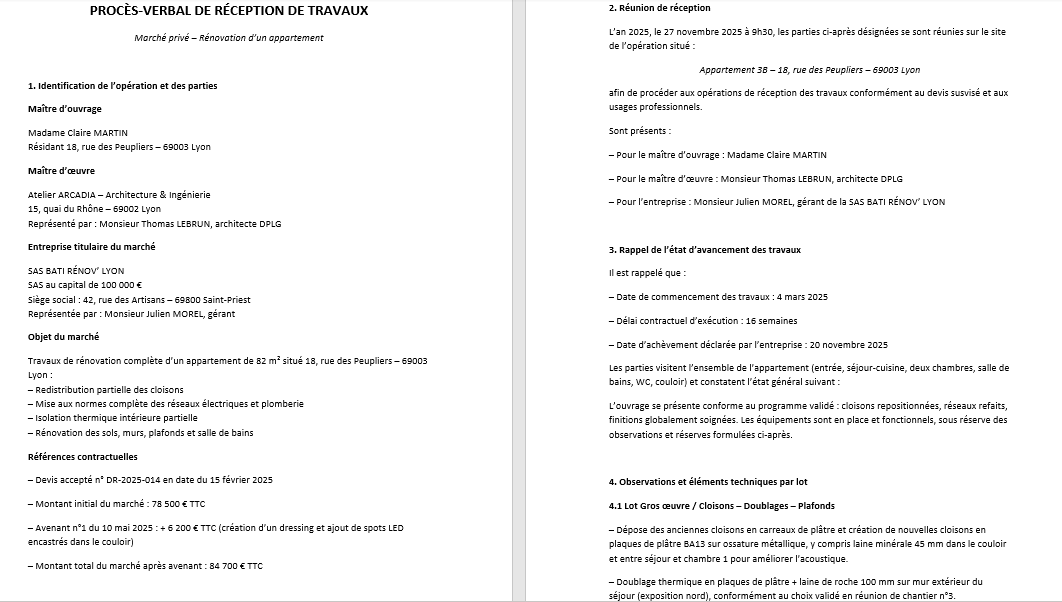

Exemple de procès-verbal de réception de travaux – Rénovation complète d’un appartement
Cet exemple prérempli illustre un cas concret de réception de travaux dans le cadre d’un marché privé : rénovation intégrale d’un appartement de 82 m² à Lyon, avec reprise des cloisons, mises aux normes des réseaux, isolation partielle et rénovation des finitions. Le document détaille lot par lot les éléments techniques (électricité aux normes NF C 15-100, plomberie, revêtements, menuiseries) et montre comment formuler des réserves précises, datées et assorties de délais de levée, afin de sécuriser à la fois le maître d’ouvrage, l’entreprise et le maître d’œuvre.
Vous disposez, avec cet exemple de procès-verbal de réception de travaux, d’une véritable méthode de rédaction et d’une structure de suivi très abouties. Voici un retour formel et détaillé, centré sur les étapes clés et sur certaines formulations particulièrement parlantes.
1. Une architecture qui sécurise le constat et la preuve
La structure générale suit un cheminement classique, mais très maîtrisé :

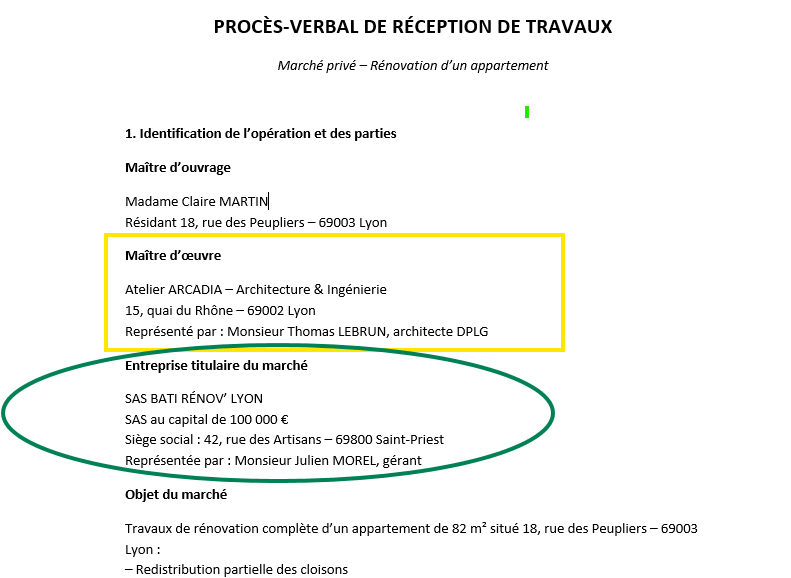

Identification de l’opération et des parties

Vous posez le cadre contractuel dès le début : maître d’ouvrage, maître d’œuvre, entreprise, objet du marché, références du devis et des avenants.
Cette entrée en matière transforme immédiatement le PV en document de référence, capable d’être relié sans ambiguïté au marché d’origine.

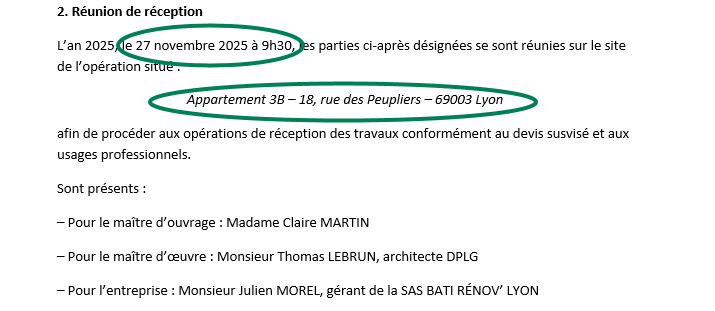

Réunion de réception
La mention de la date, de l’heure, du lieu et des personnes présentes encadre la scène de réception. Cette partie répond à une question simple mais essentielle : qui a constaté quoi, où et quand ?

Rappel de l’état d’avancement
Le rappel des dates (démarrage, délai, achèvement) ancre le PV dans une chronologie précise. Vous offrez ainsi une base solide pour apprécier, le cas échéant, les retards, les prolongations de délai ou les discussions sur l’achèvement réel.

Observations par lot et réserves
La ventilation par lots (gros œuvre, menuiseries, électricité, plomberie, revêtements) rend la lecture techniquement exploitable. Un juriste, un expert ou un assureur peut très vite identifier où se situe le problème.

Décision de réception
Vous rendez explicite l’acte juridique central : la réception avec réserves. C’est le « basculement » du chantier vers le régime des garanties.
Effets de la réception – Garanties
L’explicitation des garanties qui commencent à courir (parfait achèvement, biennale, décennale) fait du PV un pont direct avec le droit de la construction.
Signatures
La triple signature (maître d’ouvrage, maître d’œuvre, entreprise) donne au document une force probante renforcée et évite les contestations ultérieures du type « je n’ai jamais validé ce qui est écrit ».

Dans l’ensemble, cette architecture permet à la fois de raconter la visite de réception et de cristalliser les droits et obligations de chacun.
2. Une structure de suivi des réserves très opérationnelle
L’un des points forts de cet exemple tient à la façon dont vous organisez le suivi des réserves.
- Chaque réserve est numérotée et localisée : « Réserve n°3 – Robinetterie : légère fuite constatée au niveau du flexible de douche… » Vous associez une zone technique (robinetterie, menuiserie, joints de carrelage) à une formulation concrète. Cela facilite la levée effective des réserves, car l’entreprise sait exactement ce qui est attendu.
- Vous ajoutez systématiquement un délai de levée convenu : « Délai de levée convenu : 5 jours à compter de la réception. » Cette précision transforme la réserve en engagement daté, ce qui est précieux en cas de relance ou de début de contentieux.
- Vous prévoyez un mécanisme de suivi formalisé : « Les parties conviennent qu’un courriel récapitulatif sera adressé (…) à l’issue de la levée des réserves, avec photos à l’appui le cas échéant. » Cette phrase articule très bien le PV avec la vie ultérieure du dossier. Vous instaurez une trame de traçabilité : PV → levée des réserves → courriel récapitulatif.
En résumé, la structure ne se contente pas de constater ; elle organise réellement le pilotage post-réception.
3. Focus sur quelques formulations particulièrement efficaces
Plusieurs phrases méritent d’être relevées, autant pour leur style que pour leur portée juridique et technique.
3.1. La description globale de l’ouvrage
« L’ouvrage se présente conforme au programme validé : cloisons repositionnées, réseaux refaits, finitions globalement soignées. Les équipements sont en place et fonctionnels, sous réserve des observations et réserves formulées ci-après. »
Cette formulation est intéressante à double titre :
- Elle donne une appréciation d’ensemble : conforme au programme validé, ce qui ancre l’analyse dans le contrat.
- Elle laisse une porte juridique : « sous réserve des observations et réserves », ce qui évite qu’une phrase trop positive soit opposée au maître d’ouvrage pour contester l’existence de défauts.
3.2. Le traitement de la réserve technique
« Réserve n°3 – Robinetterie : légère fuite constatée au niveau du flexible de douche lors du test en pression. Délai de levée convenu : 5 jours à compter de la réception (remplacement du flexible et nouveau test). »
Vous combinez ici :
- Un constat technique précis (l’endroit, la nature du défaut, les conditions du test),
- Une solution attendue (remplacement du flexible + nouveau test),
- Un délai clair.
C’est exactement ce que recherche un expert ou un magistrat : un libellé qui permet de vérifier, ultérieurement, si la réserve a été levée conformément à ce qui était prévu.
3.3. L’acte de réception
« Le maître d’ouvrage déclare recevoir les travaux avec réserves. Les réserves visées (…) devront être levées dans les délais indiqués. La date de réception avec réserves est fixée au 27 novembre 2025. »
Cette phrase marque le cœur juridique du document :
- « déclare recevoir » : une formule forte, qui caractérise la réception comme acte unilatéral du maître d’ouvrage, consenti en présence des autres parties.
- « avec réserves » : la nuance entre réception pure et simple et réception assortie de réserves est clairement posée.
- « La date de réception (…) est fixée au… » : cette précision permet de caler les points de départ de toutes les garanties.
3.4. Le passage aux effets de droit
« La réception fait courir, à compter du 27 novembre 2025, les garanties légales et contractuelles applicables, notamment la garantie de parfait achèvement, la garantie biennale (…) et, le cas échéant, la garantie décennale. »
Cette phrase a une fonction pédagogique et juridique :
- Elle rappelle au maître d’ouvrage ce qu’il gagne et ce qu’il assume à partir de la réception.
- Elle offre à l’entreprise un texte sur lequel s’appuyer pour rappeler le cadre des interventions ultérieures.
- Elle rend le PV immédiatement exploitable par un assureur ou un conseil juridique, sans avoir à reconstituer le calendrier.
4. Un registre linguistique adapté à un usage professionnel
Le ton adopté reste sobre, formel et professionnel, sans tomber dans un juridisme obscur :
- Vous employez un présent descriptif (« Les parties visitent… », « Test de fonctionnement réalisé… ») qui place le lecteur au moment des faits.
- Vous donnez aux phrases une longueur raisonnable, permettant une lecture fluide, tout en conservant une densité d’information.
- Le recours à des termes techniques (“PER sous gaine”, “tableau électrique 3 rangées”, “classe 32”, “sous-couche acoustique 19 dB”) crédibilise le PV sans le rendre hermétique.
Ce registre convient particulièrement bien :
- à un dossier qui sera peut-être relu par un juge, un expert, un assureur,
- mais également à un maître d’ouvrage non spécialiste, qui souhaite garder la main sur la compréhension des enjeux.

La méthode 😉
Si vous transposez cette méthode à d’autres dossiers, vous disposez :
- d’un squelette de rédaction solide (du contexte aux signatures) ;
- d’une logique de suivi rigoureuse des réserves (numérotation, localisation, délai, solution attendue) ;
- et d’un style rédactionnel équilibré, compatible avec un usage à la fois technique, juridique et opérationnel.
Vous pouvez ainsi présenter ce modèle comme un outil de gouvernance de chantier autant que comme une pièce de preuve, ce qui en renforce considérablement la valeur dans un marché privé.
Traiter les malfaçons avant la réception des travaux dans le procès-verbal
Une malfaçon constatée avant la réception doit être décrite avec précision dans le procès-verbal afin de formaliser la réserve, d’identifier l’entreprise responsable et de fixer les conditions de correction. Une rédaction factuelle facilite le suivi des reprises et sécurise la levée ultérieure des réserves.
Identifier
Repérer le lot, la pièce, l’équipement et l’emplacement précis de la malfaçon.
Décrire
Utiliser une formulation factuelle, mesurable et compréhensible par toutes les parties.
Documenter
Joindre des photographies datées, plans, relevés ou résultats d’essais techniques.
Exiger une reprise
Définir la correction précise attendue et désigner l’entreprise chargée de l’intervention.
Fixer une échéance
Inscrire une date limite réaliste pour la correction de la malfaçon.
Contrôler
Vérifier la reprise puis signer un procès-verbal de levée des réserves.
| Lot | Malfaçon constatée | Formulation à inscrire dans le PV | Correction attendue | Gravité | Délai | Preuve de correction | Statut |
|---|---|---|---|---|---|---|---|
| Plomberie | Fuite sous le lavabo. | Fuite constatée au raccord du siphon sous le lavabo de la salle de bains principale lors de la mise en eau. | Remplacer le joint, reprendre le raccord et réaliser un essai d’étanchéité. | Critique | 72 heures | Essai prolongé sans fuite et photographie après reprise. | Ouverte |
| Électricité | Prise sans alimentation. | La prise située à droite du plan de travail de la cuisine reste inactive lors des essais de fonctionnement. | Vérifier le câblage, la protection au tableau et remettre la prise en service. | Critique | Avant remise des clés | Essai électrique concluant et contrôle des protections. | À corriger |
| Menuiserie | Fenêtre difficile à fermer. | La fenêtre de la chambre 2 frotte en partie basse et ne se verrouille pas complètement. | Régler l’ouvrant, vérifier les paumelles et contrôler l’étanchéité périphérique. | Élevée | 10 jours | Essais d’ouverture, de fermeture et de verrouillage. | Planifiée |
| Carrelage | Carreaux fissurés. | Deux carreaux fissurés sont observés devant la douche de la salle d’eau du rez-de-chaussée. | Déposer les carreaux concernés, vérifier le support et effectuer une nouvelle pose. | Élevée | 15 jours | Contrôle visuel, planéité et vérification des joints. | En cours |
| Peinture | Différence de teinte. | Une différence de teinte reste visible sur le mur principal du salon sous éclairage naturel. | Préparer le support et appliquer une couche uniforme sur l’ensemble du panneau. | Moyenne | 15 jours | Inspection contradictoire après séchage complet. | Levée |
| Toiture | Trace d’infiltration. | Une trace d’humidité est visible au plafond de la chambre 1 sous le versant est de la toiture. | Rechercher l’origine de l’infiltration, reprendre l’étanchéité et restaurer le plafond. | Critique | Intervention immédiate | Essai d’arrosage, absence d’humidité et rapport d’intervention. | Prioritaire |
Exemple de réserve complète à intégrer au procès-verbal
« Réserve n° 04 – Salle de bains principale : fuite constatée au niveau du raccord du siphon sous le lavabo lors de la mise en eau. L’entreprise de plomberie devra remplacer le joint, reprendre le raccordement et effectuer un essai d’étanchéité avant le 18 août. La réserve sera levée après constat contradictoire de l’absence de fuite et signature du procès-verbal de levée des réserves. »
Champs à prévoir dans le procès-verbal
Erreurs à éviter dans le procès-verbal
- Employer des formules vagues comme « finitions à revoir ».
- Oublier la pièce ou l’emplacement exact du défaut.
- Ne prévoir aucun délai de correction.
- Regrouper plusieurs malfaçons sous une seule réserve.
- Valider une correction sans essai ni contrôle contradictoire.
- Omettre les photographies et les documents justificatifs.
Livraison et réception des travaux : achèvement, DAACT et garantie de parfait achèvement
La fin d’un chantier repose sur plusieurs étapes distinctes : l’achèvement matériel des travaux, la déclaration administrative d’achèvement, la réception de l’ouvrage et le traitement des désordres signalés après cette réception. Chacune répond à une finalité précise et produit des conséquences différentes pour le maître d’ouvrage, les entreprises et les occupants.
Achèvement des travaux : définition
L’achèvement des travaux correspond au moment où les prestations prévues sont matériellement réalisées et où l’ouvrage peut être contrôlé dans son ensemble. Il précède généralement la réception formelle du chantier.
- Travaux principaux terminés.
- Installations techniques en état de fonctionner.
- Finitions contrôlables.
- Chantier nettoyé et accessible.
- Documents de fin de chantier préparés.
DAACT : déclaration d’achèvement et de conformité
La DAACT formalise auprès de l’administration l’achèvement des travaux soumis à une autorisation d’urbanisme et atteste leur conformité à cette autorisation. Elle relève d’une démarche administrative distincte de la réception contractuelle.
- Référence de l’autorisation d’urbanisme.
- Adresse et nature des travaux.
- Date d’achèvement déclarée.
- Attestation de conformité.
- Pièces complémentaires selon le projet.
Garantie de parfait achèvement
La garantie de parfait achèvement concerne les désordres signalés dans le procès-verbal de réception ou notifiés après celle-ci pendant la période prévue. L’entreprise doit reprendre les défauts relevant des travaux exécutés.
- Réserves inscrites au procès-verbal.
- Défauts signalés après réception.
- Corrections réalisées par l’entreprise.
- Suivi écrit des interventions.
- Constat de levée des réserves.
| Étape | Objectif | Document principal | Acteur concerné | Résultat attendu |
|---|---|---|---|---|
| Achèvement matériel | Constater que les travaux prévus sont réalisés. | Compte rendu de fin de chantier ou fiche d’achèvement. | Entreprise, maître d’œuvre et maître d’ouvrage. | Ouvrage prêt pour la visite de réception. |
| DAACT | Déclarer l’achèvement et la conformité à l’autorisation d’urbanisme. | Déclaration attestant l’achèvement et la conformité des travaux. | Titulaire de l’autorisation ou déclarant. | Démarche administrative de fin de travaux enregistrée. |
| Réception des travaux | Accepter juridiquement l’ouvrage avec ou sans réserves. | Procès-verbal de réception. | Maître d’ouvrage et entreprises. | Date de réception fixée et réserves formalisées. |
| Levée des réserves | Valider les corrections réalisées après la réception. | Procès-verbal de levée des réserves. | Maître d’ouvrage, maître d’œuvre et entreprise. | Réserves clôturées ou maintenues. |
| Parfait achèvement | Faire reprendre les désordres signalés après la réception. | Courriers, mises en demeure, comptes rendus et preuves de reprise. | Entreprise responsable des travaux. | Défauts corrigés et interventions tracées. |
Quelle différence entre achèvement et réception des travaux ?
L’achèvement décrit l’état matériel du chantier : les travaux sont terminés ou suffisamment avancés pour permettre un contrôle complet.
La réception constitue une décision formelle du maître d’ouvrage. Elle peut être prononcée sans réserve, avec réserves ou reportée lorsque l’état de l’ouvrage empêche son acceptation.
La DAACT remplace-t-elle le procès-verbal de réception ?
La DAACT et le procès-verbal répondent à deux finalités différentes. La première relève de la procédure d’urbanisme, tandis que le second organise les relations entre le maître d’ouvrage et les entreprises chargées des travaux.
Quels contrôles effectuer avant de déclarer l’achèvement ?
- Comparer les travaux réalisés à l’autorisation et aux plans approuvés.
- Vérifier les dimensions, implantations et aménagements extérieurs.
- Contrôler les équipements techniques et les dispositifs de sécurité.
- Rassembler les attestations exigées pour le projet.
- Archiver les photographies et documents de conformité.
Comment signaler un défaut après la réception ?
- Décrire précisément le désordre et sa localisation.
- Joindre des photographies datées.
- Notifier l’entreprise par écrit.
- Fixer un délai raisonnable d’intervention.
- Conserver les échanges et les preuves de reprise.
- Formaliser la clôture après vérification des corrections.
Quels documents conserver après la livraison ?
- Procès-verbal de réception signé.
- Liste et photographies des réserves.
- Procès-verbal de levée des réserves.
- Copie de la DAACT et de ses annexes.
- Dossier des ouvrages exécutés.
- Notices, certificats, garanties et rapports d’essais.
- Courriers relatifs aux désordres signalés après réception.
Point de vigilance
Une déclaration administrative d’achèvement doit correspondre aux travaux effectivement réalisés et à l’autorisation obtenue. De son côté, le procès-verbal de réception doit décrire précisément les réserves. Un dossier daté, signé et illustré facilite ensuite la gestion des corrections, des garanties et des éventuels désaccords.
Formulaire de procès-verbal de réception de travaux
Accédez à un formulaire détaillé pour formaliser la réception d’un chantier, consigner les réserves et identifier les responsabilités de chaque intervenant.
- Identification du chantier et des parties
- Constat de conformité des travaux
- Réception avec ou sans réserves
- Délais de correction et signatures
La réception des travaux : portée technique et juridique
Comprenez le rôle de la fiche de réception dans la clôture du chantier, le transfert des responsabilités et le déclenchement des garanties applicables.
- Différence entre livraison et réception
- Conséquences de la signature
- Gestion des réserves
- Garanties après réception
Fiche de réception des travaux : modèle Word
Téléchargez une trame Word modifiable pour contrôler les ouvrages, noter les observations et établir un document de réception clair et exploitable.
- Modèle Word prêt à personnaliser
- Contrôle des lots techniques
- Liste des réserves
- Suivi de leur levée
