Conduite du changement : méthode, plan, outils et bibliothèque de modèles Word
Cette bibliothèque réunit les principaux 12 modèles Word de conduite du changement nécessaires pour préparer, documenter et accompagner une transformation. Les trames couvrent l’ensemble du cycle du projet : cadrage, diagnostic, analyse des impacts, mobilisation des parties prenantes, communication, formation, gestion des résistances, accompagnement des équipes et bilan d’adoption. Elles peuvent être adaptées à un projet ERP, CRM, transformation digitale, réorganisation, évolution des processus ou transformation RH.
À utiliser séparément ou comme kit complet : chaque modèle constitue un livrable opérationnel pouvant être personnalisé selon la taille de l’entreprise, la nature du changement et les populations concernées.
La conduite du changement organise le passage d’une situation actuelle vers une nouvelle manière de travailler, de décider, de collaborer ou d’utiliser les outils de l’entreprise. Elle ne se limite ni à la communication ni à la formation : elle structure l’adhésion, prépare les équipes, anticipe les résistances et transforme une décision de direction en pratiques réellement adoptées sur le terrain.
Un plan de conduite du changement formalise cette démarche. Il rassemble les acteurs concernés, les impacts attendus, les actions de communication, les dispositifs de formation, les modalités d’accompagnement, les indicateurs de suivi et les livrables nécessaires pour sécuriser la transformation.
Cette page propose une méthode complète pour construire une démarche de conduite du changement, avec des exemples de plans, des matrices, des modèles de livrables et des outils utilisables pour un projet ERP, CRM, digitalisation, réorganisation, fusion, transformation RH ou évolution des processus.
En quoi consiste concrètement la conduite du changement ?
La conduite du changement, souvent appelée change management, désigne l’ensemble des méthodes permettant d’accompagner les personnes et les organisations lors d’une transformation.
La transformation peut concerner :
- l’implantation d’un ERP ou d’un CRM ;
- la digitalisation d’un processus ;
- une nouvelle organisation ;
- une fusion ou une acquisition ;
- un changement de logiciel ;
- une nouvelle politique RH ;
- le déploiement d’une démarche qualité ;
- l’automatisation d’activités ;
- l’introduction de l’intelligence artificielle ;
- la modification des rôles et responsabilités ;
- un changement culturel ou managérial.
Le projet technique répond généralement à la question :
Que faut-il changer ?
La conduite du changement répond à une autre question :
Comment faire pour que les personnes concernées adoptent réellement ce changement ?
Une transformation peut être techniquement réussie tout en produisant peu de résultats si les collaborateurs ne comprennent pas son intérêt, contournent les nouveaux outils ou conservent leurs anciennes pratiques.
Pourquoi mettre en place une conduite du changement ?
Un projet de transformation génère presque toujours un écart entre la situation actuelle et la situation cible.
Cet écart peut toucher les compétences, les responsabilités, les habitudes, les outils, les processus ou les relations entre services.
La conduite du changement vise donc plusieurs objectifs :
Réduire les résistances
Une résistance n’est pas nécessairement une opposition volontaire. Elle peut traduire une inquiétude, une incompréhension, une perte de repères ou un manque de compétences.
Accélérer l’adoption
Une nouvelle solution ne produit de valeur que si elle est réellement utilisée.
Sécuriser le déploiement
L’accompagnement permet d’identifier les populations sensibles et les difficultés avant qu’elles ne deviennent critiques.
Maintenir la productivité
La période de transition peut provoquer une baisse temporaire de performance. Une bonne préparation limite cet effet.
Faire durer le changement
Le véritable enjeu ne consiste pas uniquement à lancer une nouvelle organisation mais à éviter le retour aux anciennes pratiques quelques semaines plus tard.
Qu’est-ce qu’un plan de conduite du changement ?
Le plan de conduite du changement est le document opérationnel qui organise toutes les actions nécessaires pour accompagner la transformation.
Il peut prendre la forme d’un document Word, d’un tableau Excel, d’un planning ou d’un tableau de bord.
Un plan complet contient généralement :
| Élément | Contenu |
|---|---|
| Projet | Transformation concernée |
| Objectifs | Résultats attendus |
| Parties prenantes | Populations impactées |
| Impacts | Changements pour chaque population |
| Risques humains | Freins et résistances possibles |
| Communication | Messages, supports, calendrier |
| Formation | Compétences à développer |
| Accompagnement | Coaching, ateliers, assistance |
| Sponsors | Direction et managers mobilisés |
| Planning | Actions et échéances |
| Indicateurs | Mesure de l’adoption |
| Livrables | Documents et outils produits |
Plan de conduite du changement : exemple de structure
Un plan peut être organisé autour de huit séquences.
1. Cadrer le changement
Cette première étape définit précisément la transformation envisagée.
Il faut formaliser :
- la situation actuelle ;
- la situation cible ;
- les objectifs du projet ;
- le périmètre ;
- les services concernés ;
- les résultats attendus ;
- les contraintes ;
- le calendrier.
2. Identifier les parties prenantes
Toutes les populations ne vivent pas le changement de la même manière.
La cartographie des parties prenantes distingue notamment :
- direction ;
- sponsor ;
- managers ;
- chefs de projet ;
- collaborateurs ;
- utilisateurs finaux ;
- fonctions support ;
- partenaires ;
- clients ;
- fournisseurs.
3. Analyser les impacts du changement
L’analyse d’impact constitue l’un des livrables les plus importants.
Elle compare la situation actuelle à la situation future.

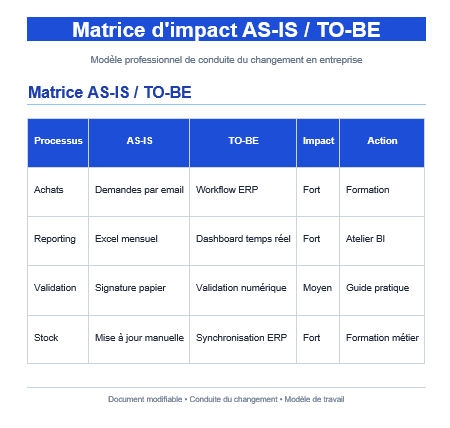

| Domaine | Situation actuelle | Situation future | Niveau d’impact |
|---|---|---|---|
| Processus | Validation papier | Workflow numérique | Fort |
| Outil | Excel | ERP | Fort |
| Responsabilité | Manager valide tout | Validation décentralisée | Moyen |
| Compétence | Saisie manuelle | Utilisation ERP | Fort |
| Reporting | Mensuel | Temps réel | Moyen |
Cette matrice permet ensuite de déterminer les actions prioritaires.
Comment construire un plan de conduite du changement ?
Un plan efficace peut être construit en sept étapes.
Étape 1 — Définir la vision cible
La transformation doit pouvoir être expliquée simplement.
Une formulation utile répond à trois questions :
- Pourquoi changer ?
- Qu’est-ce qui va changer ?
- Quel résultat veut-on obtenir ?
Étape 2 — Cartographier les acteurs
Chaque acteur peut être évalué selon deux dimensions :
Influence et niveau d’adhésion.
On obtient alors quatre catégories :
| Profil | Action recommandée |
|---|---|
| Forte influence / forte adhésion | Faire participer |
| Forte influence / faible adhésion | Traiter prioritairement |
| Faible influence / forte adhésion | Mobiliser comme relais |
| Faible influence / faible adhésion | Informer et surveiller |
Étape 3 — Évaluer les impacts
Chaque changement doit être traduit en impacts concrets.
Il faut étudier notamment :
- évolution des tâches ;
- nouveaux outils ;
- nouvelles responsabilités ;
- suppression de certaines activités ;
- nouveaux contrôles ;
- nouveaux indicateurs ;
- nouveaux modes de coopération ;
- compétences à acquérir.
Étape 4 — Construire le plan de communication
Le plan de communication de conduite du changement précise qui reçoit quelle information, à quel moment et par quel canal.
| Public | Message | Canal | Responsable | Date |
|---|---|---|---|---|
| Direction | Avancement du projet | Comité | Chef de projet | Mensuel |
| Managers | Impacts équipe | Atelier | Change manager | M-3 |
| Utilisateurs | Présentation solution | Webinaire | Équipe projet | M-2 |
| Utilisateurs | Instructions pratiques | Guide | Support | M-1 |
Étape 5 — Préparer le plan de formation
Le plan de formation doit être directement lié aux impacts identifiés.
Il peut combiner :
- ateliers ;
- tutoriels ;
- e-learning ;
- formation présentielle ;
- démonstrations ;
- exercices pratiques ;
- fiches réflexes ;
- accompagnement individuel.
Étape 6 — Organiser l’accompagnement
L’accompagnement commence avant le lancement et se poursuit après le déploiement.
Il peut inclure :
- réseau d’ambassadeurs ;
- permanence projet ;
- FAQ ;
- support utilisateurs ;
- coaching managers ;
- ateliers de retour d’expérience ;
- points hebdomadaires.
Étape 7 — Mesurer l’adoption
La réussite ne se mesure pas uniquement au respect du planning projet.
Il faut également mesurer l’utilisation réelle.
Quelques indicateurs utiles :
- taux de connexion ;
- taux d’utilisation ;
- participation aux formations ;
- taux de complétion ;
- nombre de demandes d’assistance ;
- nombre d’erreurs ;
- satisfaction utilisateur ;
- temps d’exécution d’une tâche ;
- taux de conformité au nouveau processus.
Exemple de plan de conduite du changement en entreprise
Prenons le déploiement d’un nouvel ERP.
Situation initiale
Les services utilisent plusieurs fichiers Excel indépendants.
Les données sont dispersées et plusieurs tâches sont ressaisies manuellement.
Situation cible
Les achats, stocks et ventes sont intégrés dans un ERP commun.
Principaux impacts
Les collaborateurs doivent :
- abandonner certains fichiers Excel ;
- travailler dans une base commune ;
- respecter des workflows ;
- utiliser de nouveaux codes articles ;
- suivre de nouvelles règles de validation.
Actions de conduite du changement
Le plan peut inclure :
| Action | Public | Échéance | Responsable |
|---|---|---|---|
| Réunion de lancement | Tous | M-4 | Direction |
| Cartographie des impacts | Managers | M-4 | Change manager |
| Démonstration ERP | Utilisateurs | M-3 | Équipe projet |
| Formation | Utilisateurs | M-1 | Formateur |
| Tests utilisateurs | Référents | M-1 | Chef projet |
| Communication lancement | Tous | J-7 | Communication |
| Support renforcé | Utilisateurs | J à J+30 | Support |
| Mesure adoption | Direction | J+30 | Change manager |
Les principaux livrables de conduite du changement
Une démarche structurée produit plusieurs documents.
Note de cadrage du changement
Elle résume :
- contexte ;
- objectifs ;
- périmètre ;
- enjeux ;
- gouvernance ;
- calendrier.

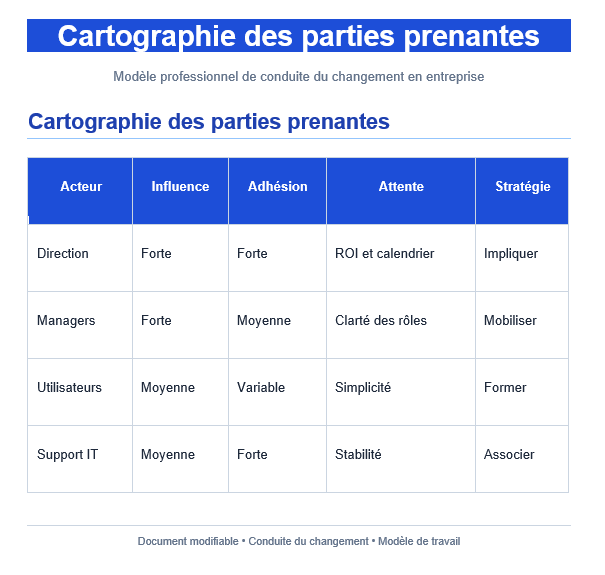

Cartographie des parties prenantes
Elle permet d’identifier :
- acteurs ;
- influence ;
- adhésion ;
- attentes ;
- risques ;
- stratégie d’engagement.
Matrice des impacts
Elle compare les pratiques actuelles et futures.
Plan de communication
Il organise tous les messages du projet.
Plan de formation
Il relie les compétences nécessaires aux publics concernés.
Plan d’accompagnement
Il décrit le soutien fourni avant, pendant et après le déploiement.
Registre des résistances
Il peut comprendre :
| Résistance | Population | Cause | Impact | Action |
|---|---|---|---|---|
| Refus du nouvel outil | Commercial | Habitude CRM actuel | Fort | Atelier |
| Crainte de contrôle | Opérations | Manque d’information | Moyen | Communication |
| Difficulté technique | Utilisateurs | Compétence insuffisante | Fort | Formation |
Tableau de bord d’adoption
Il regroupe les principaux KPI de transformation.
Exemple de livrables de conduite du changement
Un kit de conduite du changement peut comporter :
- diagnostic de maturité ;
- cartographie des parties prenantes ;
- analyse des impacts ;
- matrice des résistances ;
- plan de communication ;
- calendrier de communication ;
- plan de formation ;
- matrice des compétences ;
- plan d’accompagnement ;
- tableau de bord d’adoption ;
- registre des risques humains ;
- bilan post-déploiement.
Quels outils utiliser pour la conduite du changement ?
Le choix de l’outil dépend de la taille du projet.
Excel
Adapté pour :
- analyse des impacts ;
- planning ;
- parties prenantes ;
- suivi des actions ;
- tableau de bord ;
- KPI.
Word
Particulièrement utile pour :
- note de cadrage ;
- plan détaillé ;
- stratégie de changement ;
- guides utilisateurs ;
- supports de communication.
PowerPoint
Utile pour :
- comité de pilotage ;
- présentation du changement ;
- communication direction ;
- restitution d’analyse.
Microsoft Teams
Facilite :
- communication projet ;
- partage documentaire ;
- réunions ;
- communauté utilisateurs.
Microsoft Planner
Convient au suivi simple des actions.
Jira
Adapté aux transformations comportant une forte dimension IT ou agile.
Asana
Permet de coordonner les actions et les responsabilités.
Monday.com
Utile pour construire un planning partagé de changement.
Miro
Très efficace pour :
- ateliers ;
- cartographie des acteurs ;
- parcours utilisateurs ;
- brainstorming ;
- analyse d’impact.
Méthodes de conduite du changement
Plusieurs méthodes peuvent structurer la démarche.
Modèle ADKAR
ADKAR repose sur cinq dimensions :
Awareness
Comprendre la nécessité du changement.
Desire
Vouloir participer.
Knowledge
Savoir comment changer.
Ability
Être capable d’appliquer les nouvelles pratiques.
Reinforcement
Ancrer le changement.
Modèle de Kotter
La méthode de Kotter structure la transformation en huit étapes :
- créer un sentiment d’urgence ;
- constituer une coalition ;
- définir une vision ;
- communiquer cette vision ;
- lever les obstacles ;
- obtenir des résultats rapides ;
- consolider les progrès ;
- ancrer les nouvelles pratiques.
Modèle de Lewin
Le modèle de Lewin distingue trois séquences :
Unfreeze → Change → Refreeze
Autrement dit :
préparer → transformer → stabiliser.
ADKAR ou Kotter : quelle méthode choisir ?
| Critère | ADKAR | Kotter |
|---|---|---|
| Orientation | Individuelle | Organisationnelle |
| Simplicité | Forte | Moyenne |
| Projet IT | Très adapté | Adapté |
| Transformation culturelle | Adapté | Très adapté |
| Diagnostic adoption | Excellent | Moyen |
| Gouvernance | Moyen | Excellent |
Les deux approches peuvent être combinées.
Kotter structure la transformation globale tandis qu’ADKAR peut servir à mesurer l’adoption individuelle.
Plan de communication et conduite du changement
La communication ne doit pas se limiter à annoncer la transformation.
Elle doit évoluer au fil du projet.
Avant le changement
Objectif : expliquer.
Questions principales :
- Pourquoi changer ?
- Quel problème veut-on résoudre ?
- Qui est concerné ?
Pendant la transformation
Objectif : rassurer et préparer.
Il faut expliquer :
- ce qui va évoluer ;
- comment se préparer ;
- quelles formations seront proposées ;
- où trouver de l’aide.
Après le lancement
Objectif : stabiliser.
Les communications portent davantage sur :
- conseils ;
- bonnes pratiques ;
- résultats ;
- FAQ ;
- retours d’expérience.
Exemple de plan de communication de conduite du changement
| Phase | Message | Public | Support |
|---|---|---|---|
| Lancement | Pourquoi le projet existe | Tous | Réunion |
| Préparation | Ce qui va changer | Managers | Atelier |
| Formation | Comment utiliser la solution | Utilisateurs | Formation |
| Déploiement | Date et assistance | Tous | |
| Adoption | Bonnes pratiques | Utilisateurs | Newsletter |
| Stabilisation | Résultats obtenus | Direction | Dashboard |
Plan de conduite du changement Excel : pilotez votre transformation étape par étape
Ce modèle Excel de plan de conduite du changement permet de structurer, suivre et visualiser toutes les actions nécessaires à une transformation d’entreprise. Il réunit dans un même fichier le plan d’action, les parties prenantes, l’analyse des impacts, la communication, la formation, les résistances et les indicateurs d’adoption.
Suivi synthétique de l’avancement, des actions, des risques, de la formation et du niveau d’adoption.
Actions, responsables, priorités, échéances, statuts et progression regroupés dans une vue opérationnelle.
Cartographie de l’influence, du niveau d’adhésion et de la stratégie d’accompagnement de chaque acteur.
Comparaison entre la situation actuelle et la situation cible pour identifier les impacts prioritaires.
Ce que contient le modèle
Un modèle pensé pour passer du diagnostic à l’exécution
Le fichier ne sert pas uniquement à documenter le changement. Il permet de transformer la stratégie en actions concrètes : identifier les populations les plus impactées, repérer les résistances, organiser les messages, planifier les formations, attribuer les responsabilités et contrôler l’avancement. Les indicateurs intégrés donnent une lecture rapide des zones nécessitant une intervention.
Adapté aux projets ERP, CRM, digitalisation, réorganisation, transformation RH, qualité, automatisation et évolution des processus.
Format Excel modifiable • Exemple prérempli • Structure professionnelle • Utilisation immédiate


PLAN DE COMMUNICATION DU CHANGEMENT

Comment gérer la résistance au changement ?
La résistance doit d’abord être diagnostiquée.
Elle peut provenir de différentes causes.
Peur de perdre son emploi
Réponse : communication transparente.
Peur de perdre du pouvoir
Réponse : clarification des responsabilités.
Difficulté à comprendre le projet
Réponse : simplification des messages.
Manque de compétences
Réponse : formation.
Mauvaise expérience d’un projet précédent
Réponse : démontrer rapidement des résultats.
Surcharge de travail
Réponse : ajuster le calendrier et les ressources.
Matrice de résistance au changement
Une matrice simple peut classer les résistances selon deux axes :
niveau de résistance et impact sur le projet.
| Niveau | Impact | Priorité |
|---|---|---|
| Faible | Faible | Surveillance |
| Forte | Faible | Communication |
| Faible | Fort | Accompagnement |
| Forte | Fort | Action prioritaire |
Les KPI de conduite du changement
Un tableau de bord pertinent peut combiner quatre familles d’indicateurs.
KPI de communication
- taux d’ouverture ;
- participation aux réunions ;
- consultation des supports.
KPI de formation
- taux d’inscription ;
- taux de complétion ;
- résultats aux évaluations.
KPI d’adoption
- utilisateurs actifs ;
- fréquence d’utilisation ;
- utilisation des fonctions clés.
KPI de performance
- productivité ;
- délai de traitement ;
- nombre d’erreurs ;
- satisfaction.
Comment savoir si la conduite du changement est réussie ?
Le projet peut être considéré comme stabilisé lorsque :
- les nouveaux outils sont utilisés ;
- les anciens processus ont réellement disparu ;
- les managers appliquent les nouvelles règles ;
- les utilisateurs disposent des compétences nécessaires ;
- les indicateurs opérationnels progressent ;
- le nombre d’incidents diminue ;
- les nouvelles pratiques deviennent habituelles.
Conduite du changement et transformation digitale
La transformation digitale rend la conduite du changement particulièrement stratégique.
Un logiciel peut être installé en quelques jours alors que l’évolution des usages peut demander plusieurs mois.
Les projets concernés comprennent notamment :
- ERP ;
- CRM ;
- intelligence artificielle ;
- automatisation ;
- GED ;
- outils collaboratifs ;
- logiciels RH ;
- dématérialisation ;
- cybersécurité ;
- outils BI.
Le pilotage doit donc suivre simultanément le déploiement technique et l’adoption humaine.
Conduite du changement et management
Le manager joue un rôle déterminant.
Il transforme un message global en implications concrètes pour son équipe.
Il doit pouvoir expliquer :
- ce qui change ;
- pourquoi ;
- à quelle date ;
- ce que l’on attend de chacun ;
- quelles ressources sont disponibles.
Un manager mal préparé peut devenir involontairement un facteur de résistance.
Qui pilote la conduite du changement ?
Selon la taille de l’organisation, plusieurs fonctions peuvent intervenir :
- sponsor ;
- direction ;
- chef de projet ;
- change manager ;
- responsable RH ;
- communication interne ;
- managers ;
- référents métier ;
- ambassadeurs.
Le change manager coordonne généralement l’analyse des impacts, la communication, la formation, les réseaux de relais et les indicateurs d’adoption.
Conduite du changement : exemple de planning
M-6
Cadrage et diagnostic.
M-5
Cartographie des parties prenantes.
M-4
Analyse des impacts.
M-3
Communication et mobilisation des managers.
M-2
Préparation des formations.
M-1
Formation et tests utilisateurs.
J
Déploiement.
J+30
Support renforcé et mesure de l’adoption.
J+90
Bilan et stabilisation.
Checklist d’un plan de conduite du changement
- Définir la situation cible.
- Identifier les populations impactées.
- Cartographier les parties prenantes.
- Analyser les impacts.
- Identifier les résistances.
- Désigner le sponsor.
- Préparer le plan de communication.
- Préparer le plan de formation.
- Organiser le support utilisateurs.
- Construire le planning.
- Définir les KPI d’adoption.
- Mesurer les résultats après déploiement.
Exemple de plan de conduite du changement à télécharger
Un modèle exploitable peut être construit sous Excel autour de plusieurs feuilles :
Feuille 1 — Vue d’ensemble
- projet ;
- sponsor ;
- responsable ;
- objectif ;
- dates ;
- niveau d’avancement.
Feuille 2 — Parties prenantes
- acteur ;
- fonction ;
- influence ;
- adhésion ;
- stratégie.
Feuille 3 — Analyse des impacts
- processus ;
- population ;
- changement ;
- criticité ;
- action.
Feuille 4 — Communication
- message ;
- cible ;
- canal ;
- responsable ;
- échéance.
Feuille 5 — Formation
- compétence ;
- population ;
- format ;
- date ;
- statut.
Feuille 6 — Plan d’action
- action ;
- responsable ;
- priorité ;
- échéance ;
- avancement.
Feuille 7 — Tableau de bord
- taux d’adoption ;
- taux de formation ;
- nombre d’incidents ;
- satisfaction ;
- actions en retard.
Conduite du changement : erreurs à éviter
Commencer trop tard
La conduite du changement ne doit pas apparaître quelques semaines avant le lancement.
Confondre information et adoption
Envoyer un email ne signifie pas que les collaborateurs ont compris ou accepté le changement.
Sous-estimer les managers
Ils constituent souvent le principal relais entre le projet et le terrain.
Former trop tôt
Une formation réalisée plusieurs mois avant le lancement risque d’être oubliée.
Ne mesurer que la satisfaction
Un utilisateur peut apprécier la formation sans utiliser réellement la nouvelle solution.
Arrêter l’accompagnement au lancement
Les premières semaines après la mise en production sont souvent les plus importantes.
À retenir
Une conduite du changement performante relie stratégie, personnes, processus, communication, compétences et mesure de l’adoption.
Le plan ne doit donc pas être considéré comme un simple calendrier de communication. Il constitue le véritable dispositif opérationnel permettant de transformer une décision en nouveaux comportements durables.
Une page de référence sur ce sujet gagne ainsi à réunir méthode, plan de conduite du changement, exemples, modèles, livrables, outils, KPI et matrices, afin de répondre aux différentes étapes du parcours de recherche de l’utilisateur.
Mener une politique de conduire du changement : La trame
Diagnostic initial du changement

Matrice d’impact AS-IS / TO-BE

CONDUITE DU CHANGEMENT en entreprise – Cartographie des parties prenantes

La conduite du changement en entreprise gagne en efficacité lorsqu’elle s’appuie sur des outils capables de relier diagnostic, planification, communication, formation et suivi de l’adoption. Cette bibliothèque réunit des modèles Excel avancés, préremplis et multifeuilles pour structurer chaque étape d’un projet de transformation : plan d’action, analyse AS-IS / TO-BE, cartographie des parties prenantes, registre des résistances, plan de communication, parcours de formation, diagnostic ADKAR et tableau de bord. Les classeurs sont générés directement depuis le navigateur, avec des données d’exemple, des indicateurs, des scores et des mises en couleur distinctes afin de disposer immédiatement de véritables supports de pilotage, adaptables à un projet ERP, CRM, digitalisation, réorganisation ou transformation RH.
Modèles et outils Excel pour réaliser la conduite du changement en entreprise
Sélectionnez le livrable dont vous avez besoin : plan complet, diagnostic, parties prenantes, analyse d’impact, communication, formation, résistances, accompagnement, gouvernance, ambassadeurs, ADKAR ou bilan. Chaque modèle génère un classeur Excel distinct, prérempli, multifeuille et automatisé.
Pack complet de conduite du changement
Téléchargez successivement les 12 classeurs pour constituer une bibliothèque complète : cadrage, diagnostic, plans opérationnels, matrices, suivi de l’adoption et retour d’expérience.
Diagnostic de préparation



Diagnostic ADKAR


Registre des résistances

Gouvernance du changement
