Planning de nettoyage bureaux — Semaine (one page) dans Excel
Recommandés
Concevoir, utiliser et prouver la qualité en un coup d’œil
Un one-page hebdomadaire condense tout ce qu’il faut pour piloter le nettoyage de bureaux : qui fait quoi, où, quand, avec quels critères de qualité. Lisible au mur comme sur mobile, il réduit les oublis, fluidifie les passages et fournit des preuves d’audit sans multiplier les documents.
Pourquoi un “one page” ?
- Vision immédiate de la semaine par jour / créneau / zone.
- Moins de frictions pour les équipes : un seul support à remplir et à afficher.
- Traçabilité simple : heures réelles, contrôle qualité, observations, NC.
Ce que le tableau doit contenir

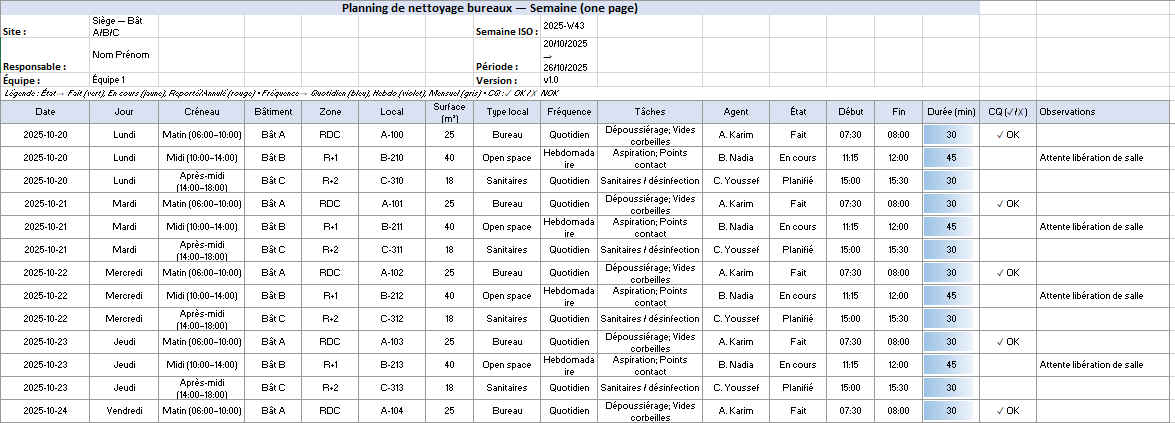

- En-tête : Site, Responsable, Équipe, Semaine ISO, Période, Version.
- Corps du planning (lignes) : Date, Jour, Créneau, Bâtiment, Zone, Local, Surface (m²), Type de local, Fréquence, Tâches, Agent, État, Heure début/fin, Durée (min), CQ (✓/✗), Observations.
- Codes couleur lisibles :
- État → Fait (vert), En cours (jaune), Reporté/Annulé (rouge).
- Fréquence → Quotidien (bleu), Hebdo (violet), Mensuel (gris).
- Contrôle qualité → ✓ OK (vert), ✗ NOK (rouge).
Comment le remplir efficacement
- Partir des horaires d’occupation : placer sanitaires et circulations sur les créneaux de moindre passage.
- Regrouper par bâtiment/zone pour limiter les déplacements et lisser la charge.
- Associer à chaque type de local un paquet de tâches standard (ex. “Open space : dépoussiérage, vides corbeilles, points de contact”).
- Caler des durées prévues réalistes selon surface et outillage ; ajuster après deux semaines d’observation.
- Prévoir une marge par jour pour les aléas (porte fermée, réunion prolongée).
Exécution & traçabilité
- Au passage, noter début/fin : la durée réelle se calcule automatiquement.
- Renseigner l’état et le CQ (✓ si conforme, ✗ si un point reste à reprendre), plus une observation brève et factuelle.
- En cas de NC (non-conformité) : décrire la cause probable et l’action courte envisagée (reprise, renfort, replanification).
Pilotage visuel (ce qu’on regarde chaque jour)
- Lignes rouges (retards / reportés) → replanifier dans un SLA court.
- ✗ NOK répétés sur un même local → ajuster la séquence, l’outillage ou la fréquence.
- Équilibre prévu vs réel : si les durées réelles dépassent régulièrement, redimensionner.
Encadré — Formules codifiées (à coller dans la procédure)
DUREE_min = (HEURE_FIN − HEURE_DEBUT) × 1440
TAUX_realisation = NB_ETATS("Fait") / NB_LIGNES_PLANIFIEES
PONCTUALITE = NB_LIGNES(Faites_le_jour_J) / NB_LIGNES_PLANIFIEES_J
PRODUCTIVITE_m2_h = (Σ SURFACE_m2) / (Σ DUREE_min / 60)
NC_TAUX = NB_NC / NB_PASSAGES
Bonnes pratiques terrain
- Afficher le one-page à l’entrée de zone ; QR code vers la version Excel/Sheet partagée.
- Brève réunion de démarrage : points sensibles, priorités, renforts éventuels.
- Débrief en fin de journée : 3 faits marquants, 3 corrections pour demain.
- Conserver chaque semaine en PDF pour l’audit (planning + observations + liste des NC).
Variantes utiles
- Version “One page – renforts” : colonne “Équipe 2” pour pics d’activité.
- Version “Accueil & salles de réunion” : créneaux plus fins (demi-heures) et champs “pré-réservation”.
- Version “Sites multi-bâtiments” : sous-totaux par bâtiment et couleurs d’équipe.

Mise en œuvre avancée, pilotage qualité et amélioration continue
Cette partie prolonge le one-page hebdomadaire pour passer d’un planning lisible à un système de pilotage : charges équilibrées, contrôle qualité structuré, gestion des aléas, et boucles d’amélioration courtes. L’objectif : zéro oubli, zéro friction, preuves d’audit impeccables.
Gouvernance et rôles (clarifier qui fait quoi)
- Responsable site : valide le périmètre, arbitre les priorités, tranche les reports.
- Chef d’équipe : prépare la journée, répartit les zones, anime brief & debrief.
- Agents : exécutent, tracent heures réelles, signalent anomalies/NC.
- Référent qualité : réalise les contrôles flash, donne le feedback immédiat, suit les plans d’actions.
Équilibrer la charge et fiabiliser les durées
- Partir des durées prévues puis comparer aux durées réelles du one-page sur deux semaines.
- Ajuster par paquets homogènes (ex. open spaces matin), pas local par local, pour éviter la micro-gestion.
- Réduire les déplacements : regrouper par bâtiment → zone → côté de couloir.
- Traiter d’abord sanitaires et circulations, puis bureaux/espaces réunion, enfin vitrerie/exceptionnels.
Contrôle qualité simple et opposable
- Utiliser la colonne CQ (✓/✗) en fin de passage ; « ✗ » = reprise ciblée dans la journée.
- Pratiquer un contrôle flash (5 à 10 points par zone) sur critères visibles : sols, poubelles, poussières, points de contact, odeur.
- Capitaliser les motifs de « ✗ » dans trois familles : méthode (geste/produit), charge (temps), accès (conflit d’usage).
- Afficher un petit thermomètre qualité hebdo : % ✓ par zone et top 3 des motifs de ✗.
Gérer les aléas sans casser la semaine
- Report maîtrisé : basculer une ligne en « Reporté », et replanifier sous SLA court (ex. J+2), visible sur le one-page suivant.
- Renfort express : quand un pic survient (évènement, livraison…), insérer une ligne “renfort” avec agent/équipe 2, même structure et même traçabilité.
- Imprévus d’accès : marquer « Planifié » + observation (« salle occupée »), puis repassage sur créneau libre.
Boucle d’amélioration hebdomadaire (brief → exécution → debrief)
- Brief du matin : priorités, points sensibles, vérification produits/consommables, consignes de sécurité/étiquetage.
- Exécution : heures début/fin tracées, CQ sur chaque ligne, observation factuelle si besoin.
- Debrief : relire les lignes rouges (report/✗), décider des reprises et actions correctives courtes, mettre à jour la matrice “type × tâches × fréquence” si nécessaire.
Indicateurs sobres qui aident à décider
- Taux de réalisation = lignes « Fait » / lignes planifiées (cible stable ≥ 95 %).
- Ponctualité = lignes réalisées le jour J / lignes prévues J (suivre par zone).
- Productivité = m²/heure par équipe (agrégé sur la semaine).
- Qualité = % ✓ au CQ et top 3 des motifs ✗ (tendance).
- NC = volume, délai moyen de clôture, répartition par cause (méthode/charge/accès).
Standardiser pour gagner en régularité
- Fiches geste ultra-courtes par type de local (ordre des actions, produit/dilution, finitions).
- Couleurs microfibres et consommables codifiés, chariot rangé toujours pareil.
- Référentiel vivant : ajouter/supprimer des tâches rares, ajuster fréquences saisonnières (pollen, pluie, haute fréquentation).
Communication qui fluidifie
- Au client interne : one-page affiché (ou QR code vers la version numérique), message veille d’intervention si horaire décalé.
- À l’équipe : consignes du jour en haut de page (zone à risques, réunion bloquante, priorité exceptionnelle).
- Après coup : envoyer le PDF de la semaine (one-page + synthèse NC) aux parties prenantes si demandé.
Encadré — micro-SOP “reprise après ✗”
- Identifier le critère non tenu et la cause (méthode, charge, accès).
- Programmer une reprise sur le prochain créneau compatible, l’inscrire sur le one-page.
- Vérifier en CQ flash et clôturer avec ✓ + courte note (« reprise 12h15, trace café retirée »).
- Si récurrent : ajuster durée prévue ou séquence de gestes ; former rapidement si besoin.
Trucs & astuces terrain
- Prévoir un lot secours (sacs, recharges, pads) et un kit incidents (café, trace graisse).
- Marquer les zones critiques (accueil, salles direction, sanitaires visitor) pour un double passage léger les jours d’affluence.
- En fin de semaine, parcourir 5 lignes au hasard avec l’agent : apprentissage partagé, bienveillance, progrès visibles.
À retenir
Le one-page est un tableau de bord opérationnel. Avec des rôles clairs, quelques indicateurs lisibles et des rituels courts, il devient un levier de fiabilité et de sérénité pour l’équipe comme pour les occupants. Besoin d’une déclinaison « renforts/pics », d’un modèle mensuel assorti, ou d’un jeu de fiches geste prêt à imprimer ? Je te les prépare dans le même esprit.
