Modèles et formulaires

Planning d’Approvisionnement pour un Chantier : Modèle Excel

Télécharger un modèle automatisé de Planning d’Approvisionnement pour un Chantier Excel 👇

La réussite d’un projet de construction dépend en grande partie d’une planification d’approvisionnement efficace. Le processus de planification implique l’identification des matériaux et des ressources nécessaires, leur acquisition dans les délais impartis, et leur livraison sur le chantier au bon moment. Voici un guide détaillé sur la planification d’approvisionnement pour un chantier de construction, mettant en lumière les éléments essentiels et les stratégies clés à considérer.

1. Évaluation des Besoins Matériels

Avant de commencer tout projet de construction, il est impératif de réaliser une évaluation complète des besoins matériels. Cela implique de déterminer la quantité et la qualité des matériaux nécessaires pour chaque phase du projet, en tenant compte des spécifications techniques, des plans de construction et des exigences réglementaires.

2. Identification des Fournisseurs Potentiels

Une fois les besoins matériels établis, il est temps d’identifier les fournisseurs potentiels. Cette étape nécessite de rechercher et d’évaluer plusieurs fournisseurs en fonction de leur réputation, de leur fiabilité, de leur capacité à fournir les matériaux nécessaires et de leur capacité à respecter les délais de livraison.

3. Négociation des Contrats

Une fois les fournisseurs sélectionnés, il est essentiel de négocier des contrats clairs et précis. Ces contrats doivent inclure des détails sur les prix, les conditions de paiement, les délais de livraison, les garanties de qualité et les clauses d’annulation ou de modification en cas de besoin.

4. Établissement d’un Calendrier d’Approvisionnement

La prochaine étape consiste à établir un calendrier d’approvisionnement détaillé. Ce calendrier doit identifier les dates de commande des matériaux, les délais de livraison prévus et les dates de début et de fin de chaque phase du projet. Il est crucial de prendre en compte les délais de fabrication, les délais de transport et les retards éventuels pour éviter les interruptions sur le chantier.

5. Suivi et Gestion des Approvisionnements

Une fois que les commandes ont été passées, il est important de mettre en place un système de suivi et de gestion des approvisionnements. Cela peut inclure la nomination d’un responsable des achats, la tenue de registres précis des commandes et des livraisons, et la communication régulière avec les fournisseurs pour s’assurer que tout se déroule comme prévu.

6. Gestion des Stocks sur le Chantier

Enfin, une bonne planification d’approvisionnement implique également la gestion efficace des stocks sur le chantier. Cela nécessite de tenir un inventaire précis des matériaux disponibles, de surveiller les niveaux de stock en fonction de l’avancement du projet et de prendre des mesures pour éviter les pénuries ou les excédents inutiles.

Voici un modèle de planning d’approvisionnement pour un chantier de construction :


Modèle de Planning d’Approvisionnement pour un Chantier de Construction
Phase de Préparation :
  • Semaine 1-2 :
  • Évaluation des besoins matériels en fonction des plans de construction et des spécifications techniques.
  • Identification des fournisseurs potentiels pour chaque type de matériau nécessaire.
Phase de Négociation des Contrats :
  • Semaine 3-4 :
  • Négociation des contrats avec les fournisseurs sélectionnés, en incluant les détails sur les prix, les conditions de paiement et les délais de livraison.
Phase de Planification des Commandes :
  • Semaine 5-6 :
  • Établissement d’un calendrier d’approvisionnement détaillé, en identifiant les dates de commande pour chaque type de matériau.
  • Validation des délais de fabrication et de livraison avec les fournisseurs.
Phase de Suivi et Gestion des Approvisionnements :
  • À partir de la semaine 7 :
  • Suivi régulier des commandes en cours, en assurant une communication régulière avec les fournisseurs pour s’assurer du respect des délais.
  • Tenue de registres précis des commandes et des livraisons pour assurer la traçabilité des matériaux.
Phase de Gestion des Stocks sur le Chantier :
  • À partir de la semaine 8 :
  • Mise en place d’un système de gestion des stocks sur le chantier, en tenant un inventaire précis des matériaux disponibles.
  • Surveillance régulière des niveaux de stock en fonction de l’avancement du projet, en prenant des mesures pour éviter les pénuries ou les excédents inutiles.
Phase de Réajustement et d’Optimisation :
  • Tout au long du projet :
  • Réajustement du planning d’approvisionnement en cas de changements dans les besoins du projet ou de retards imprévus.
  • Optimisation continue des processus d’approvisionnement pour minimiser les coûts et maximiser l’efficacité.

En suivant ce modèle de planning d’approvisionnement, les équipes de projet peuvent assurer une gestion efficace des matériaux et des ressources nécessaires pour mener à bien leur chantier de construction.


Voici le même planning d’approvisionnement présenté sous forme de tableau :

PhaseSemainesTâches
Phase de Préparation1-2– Évaluation des besoins matériels – Identification des fournisseurs potentiels
Phase de Négociation des Contrats3-4– Négociation des contrats avec les fournisseurs sélectionnés
Phase de Planification des Commandes5-6– Établissement d’un calendrier d’approvisionnement détaillé – Validation des délais de fabrication et de livraison avec les fournisseurs
Phase de Suivi et Gestion des ApprovisionnementsÀ partir de la semaine 7– Suivi régulier des commandes en cours – Tenue de registres précis des commandes et des livraisons
Phase de Gestion des Stocks sur le ChantierÀ partir de la semaine 8– Mise en place d’un système de gestion des stocks sur le chantier – Surveillance régulière des niveaux de stock
Phase de Réajustement et d’OptimisationTout au long du projet– Réajustement du planning d’approvisionnement en cas de changements – Optimisation continue des processus d’approvisionnement

Ce tableau offre une vue d’ensemble claire des différentes phases de l’approvisionnement, des semaines correspondantes et des tâches à accomplir à chaque étape du projet de construction.


💡 Créer un modèle de planning d’approvisionnement pour un chantier de construction dans Excel peut aider à organiser et suivre les livraisons des matériaux nécessaires. Voici les étapes pour créer un modèle simple mais efficace:

1. Définir les colonnes nécessaires

Les colonnes importantes pour un planning d’approvisionnement comprennent:

  • Date : Date prévue de l’approvisionnement.
  • Matériel : Type de matériel à approvisionner.
  • Quantité : Quantité de matériel.
  • Fournisseur : Nom du fournisseur.
  • Date de Commande : Date à laquelle la commande a été passée.
  • Date de Livraison Prévue : Date prévue de livraison du matériel.
  • Statut de la Livraison : Statut actuel de la livraison (ex. Commandé, En Transit, Livré).
  • Responsable : Personne responsable de la commande.
  • Commentaires : Notes supplémentaires.
2. Créer une feuille de calcul Excel

Ouvrez Excel et créez une nouvelle feuille de calcul avec les colonnes mentionnées ci-dessus.

3. Format de la feuille de calcul

Voici comment structurer les colonnes:

DateMatérielQuantitéFournisseurDate de CommandeDate de Livraison PrévueStatut de la LivraisonResponsableCommentaires
01/06/2024Ciment1000 kgFournisseur A15/05/202401/06/2024CommandéJean DupontUrgent
05/06/2024Sable5000 kgFournisseur B20/05/202405/06/2024En TransitMarie Dubois
4. Ajouter des formats conditionnels

Pour faciliter le suivi des statuts, vous pouvez utiliser le formatage conditionnel :

  • Par exemple, une couleur pour chaque statut de livraison (vert pour “Livré”, jaune pour “En Transit”, rouge pour “Commandé”).
5. Ajouter des filtres et des tableaux croisés dynamiques
  • Filtres : Ajoutez des filtres à vos colonnes pour trier et filtrer facilement les données.
  • Tableaux croisés dynamiques : Utilisez des tableaux croisés dynamiques pour résumer les données, par exemple pour voir combien de chaque matériel a été livré ou est en attente.

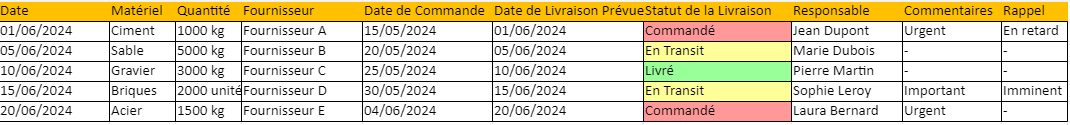

6. Exemple de feuille de calcul

Nous allons créer un modèle Excel basique pour vous montrer comment commencer. Vous pourrez ensuite le personnaliser selon vos besoins spécifiques.

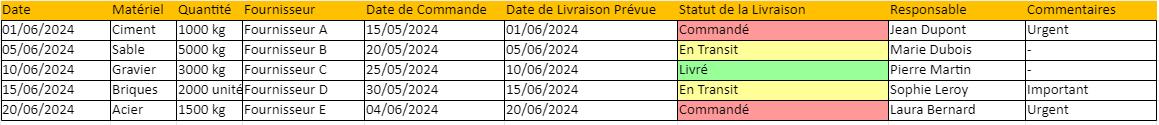

| Date       | Matériel  | Quantité | Fournisseur | Date de Commande | Date de Livraison Prévue | Statut de la Livraison | Responsable | Commentaires |
|------------|-----------|----------|-------------|------------------|--------------------------|------------------------|-------------|--------------|
| 01/06/2024 | Ciment    | 1000 kg  | Fournisseur A| 15/05/2024       | 01/06/2024               | Commandé               | Jean Dupont | Urgent       |
| 05/06/2024 | Sable     | 5000 kg  | Fournisseur B| 20/05/2024       | 05/06/2024               | En Transit             | Marie Dubois| -            |
7. Automatiser les rappels et notifications

Vous pouvez également utiliser des formules Excel pour automatiser les rappels :

  • Par exemple, une formule pour mettre en surbrillance les lignes où la date de livraison prévue est proche ou dépassée.
Exemple de formule conditionnelle

Pour mettre en surbrillance les livraisons en retard :

  • Sélectionnez la colonne “Date de Livraison Prévue”.
  • Allez dans Accueil > Mise en forme conditionnelle > Nouvelle règle.
  • Sélectionnez Utiliser une formule pour déterminer pour quelles cellules le format sera appliqué.
  • Entrez la formule : =$F2<TODAY() (en supposant que la colonne F soit “Date de Livraison Prévue”).
  • Choisissez un format de mise en surbrillance, par exemple une couleur rouge.

Avec ces étapes, vous aurez un modèle de planning d’approvisionnement structuré et efficace pour gérer vos besoins sur un chantier de construction.

Ajouter des rappels automatiques
  1. Ajoutez une colonne supplémentaire, par exemple “Rappel”.
  2. Utilisez une formule pour afficher un rappel si la date de livraison est proche ou dépassée. Par exemple : =IF(F2<TODAY(), "En retard", IF(AND(F2>=TODAY(), F2<=TODAY()+3), "Imminent", "")).

Autres articles

Modèle de Projet de Transition Professionnelle PPT
1. IntroductionCommencez par expliquer votre situation actuelle et la raison...
Read more
Modèle de Chronologie des Médias en France...
La chronologie des médias en France régule les délais de...
Read more
Plan de Présentation pour un Projet de...
Une présentation structurée et claire est essentielle pour convaincre vos...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
