Modèle Matrice de Criticité dans Excel

La matrice de criticité transforme l’évaluation des risques en une lecture immédiatement exploitable. En croisant probabilité et impact, elle attribue à chaque risque un niveau de criticité, facilite la hiérarchisation des priorités et oriente les actions de prévention ou de maîtrise. Le modèle Excel proposé s’appuie sur une matrice 5 × 5, une échelle graduée et une visualisation par niveaux de risque pour repérer rapidement les situations à surveiller, les risques majeurs et les mesures à engager. Il peut servir à l’analyse des risques, au suivi de projet, à la qualité, à la maintenance, au HSE ou au pilotage opérationnel.

Matrice de criticité Excel : modèle pour évaluer, classer et prioriser les risques

Matrice de criticité : définition et principe

La matrice de criticité est un outil d’évaluation et de hiérarchisation des risques. Elle traduit des situations parfois difficiles à comparer en niveaux de priorité lisibles, généralement à partir du croisement entre la probabilité de survenue d’un événement et la gravité de ses conséquences. Chaque risque obtient ainsi un score de criticité et une position dans une grille colorée qui facilite l’arbitrage : surveiller, prévenir, réduire ou traiter en priorité.

Son intérêt ne réside donc pas seulement dans le calcul d’un score. La matrice fournit une lecture commune du risque, utile pour structurer une analyse, justifier les priorités et affecter les moyens de prévention là où ils produisent le plus d’effet.

À quoi sert une matrice de criticité ?

Une organisation peut recenser plusieurs dizaines de risques sans disposer immédiatement des ressources nécessaires pour les traiter tous avec la même intensité. La matrice de criticité permet précisément de distinguer l’urgent de l’important et le risque acceptable du risque nécessitant une action.

Elle sert notamment à :

  • comparer des risques selon des critères homogènes ;
  • repérer rapidement les situations les plus préoccupantes ;
  • déterminer l’ordre de priorité des actions correctives ou préventives ;
  • appuyer les décisions sur une méthode de cotation explicite ;
  • suivre l’évolution d’un risque après la mise en œuvre de mesures de maîtrise ;
  • communiquer plus facilement les priorités aux responsables opérationnels.

La méthode trouve sa place dans de nombreux contextes : gestion des risques, HSE, qualité, maintenance, production, gestion de projet, audit, logistique, informatique ou cybersécurité.

Une matrice n’a toutefois de valeur que si ses critères sont définis avec précision. Deux personnes évaluant un même risque doivent pouvoir parvenir à des résultats suffisamment proches pour que la cotation conserve sa cohérence.

Matrice de criticité 5 × 5 : probabilité, gravité et niveaux de risque

Probabilité, gravité, impact et criticité

Le fonctionnement d’une matrice repose généralement sur deux dimensions principales : la probabilité et la gravité.

La probabilité exprime la possibilité qu’un événement indésirable se produise. Elle peut être appréciée à partir de sa fréquence historique, de données statistiques, de retours d’expérience ou d’une échelle qualitative allant, par exemple, de très improbable à très probable.

La gravité mesure l’importance des conséquences si l’événement survient. Selon le domaine étudié, ces conséquences peuvent concerner la sécurité des personnes, les coûts, la qualité, la production, les délais, l’environnement, les systèmes d’information ou encore l’image de l’organisation.

Le terme impact est fréquemment employé à la place de gravité, notamment en gestion de projet et en gestion des risques d’entreprise. Les deux notions sont proches, même si l’échelle retenue doit toujours être définie dans le contexte de l’analyse.

La criticité résulte du croisement de ces dimensions. Dans une matrice classique, elle peut être exprimée par :

Criticité = Probabilité × Gravité

Ainsi, une probabilité évaluée à 4 sur 5 associée à une gravité de 5 sur 5 conduit à une criticité de 20 sur 25.

Le score ne doit cependant pas être interprété isolément. Sa signification dépend des échelles de cotation et des seuils de décision retenus par l’organisation. Un score de 12 peut être considéré comme élevé dans une grille et comme modéré dans une autre.

À retenir : la probabilité indique la possibilité de survenue, la gravité mesure les conséquences et la criticité combine ces deux dimensions pour déterminer la priorité de traitement.

Comment lire une matrice de criticité ?

La matrice se présente généralement sous la forme d’une grille. Un axe représente la probabilité, l’autre la gravité ou l’impact. Leur intersection détermine la position du risque.

Une matrice 5 × 5 comporte, par exemple, cinq niveaux de probabilité et cinq niveaux de gravité. Elle produit ainsi 25 combinaisons possibles, auxquelles sont associés des scores et des niveaux de priorité.

Prenons trois situations :

RisqueProbabilitéGravitéCriticitéLecture
A122Faible
B339Modérée
C5420Critique

La lecture ne consiste donc pas uniquement à rechercher le score le plus élevé. Il faut également observer la nature du risque et la combinaison qui produit ce résultat.

Un événement très grave mais peu probable peut ainsi nécessiter une attention particulière, même si son score est comparable à celui d’un événement moins grave mais beaucoup plus fréquent. Cette nuance est essentielle lorsque les conséquences potentielles touchent à la sécurité, à l’environnement ou à la continuité d’une activité essentielle.

La matrice devient alors une aide à la décision, et non un mécanisme automatique qui déciderait à la place des responsables.

Les niveaux de criticité : faible, modéré, élevé et critique

Pour rendre la matrice immédiatement lisible, les scores sont regroupés en zones de criticité. Une représentation par couleurs permet d’identifier en quelques secondes la priorité associée à chaque risque.

NiveauSignificationOrientation
FaibleRisque limité ou suffisamment maîtriséAccepter et surveiller
ModéréRisque nécessitant une vigilancePrévoir des mesures de maîtrise
ÉlevéRisque susceptible d’avoir des conséquences importantesEngager un plan d’action prioritaire
CritiqueExposition jugée majeure ou difficilement acceptableTraiter sans délai et renforcer la maîtrise

Le niveau faible correspond généralement à une situation acceptable sous réserve du maintien des mesures existantes. Il ne signifie pas que le risque disparaît : une surveillance reste nécessaire.

Le niveau modéré appelle une attention plus structurée. Des mesures complémentaires peuvent être programmées afin d’éviter une augmentation de la probabilité ou de limiter les conséquences potentielles.

Le niveau élevé signale une exposition qui justifie une intervention prioritaire. Les responsables, les actions, les ressources et les échéances doivent alors être clairement établis.

Le niveau critique constitue la zone de vigilance maximale. Il peut conduire à une action immédiate, à des mesures compensatoires renforcées, voire à l’interruption temporaire d’une activité lorsque le niveau de risque n’est pas compatible avec les critères d’acceptabilité retenus.

Les couleurs vert, jaune, orange et rouge facilitent cette lecture, mais elles ne constituent pas une norme universelle. Les seuils doivent être définis en fonction de l’activité, des enjeux et de la politique de gestion des risques. La véritable utilité de la matrice apparaît lorsque chaque niveau de criticité est relié à une règle de décision précise : accepter, surveiller, réduire, traiter et réévaluer.

Gérer les risques est l’un des moyens les plus importants pour toute entreprise ou organisation de réussir à long terme.

Comment calculer la criticité d’un risque ?

Le calcul de la criticité permet de transformer une appréciation du risque en un score comparable et exploitable. La méthode la plus courante consiste à croiser la probabilité de survenue d’un événement avec la gravité de ses conséquences. Plus ces deux valeurs sont élevées, plus le risque doit être considéré comme prioritaire.

Formule de calcul de la criticité

Dans une matrice classique, la criticité est calculée à partir de deux critères : la probabilité et la gravité.

C
Criticité
=
P
Probabilité
×
G
Gravité

Avec une échelle allant de 1 à 5 pour chaque critère, le score obtenu varie généralement de 1 à 25. Ce résultat permet ensuite de rattacher le risque à un niveau de criticité.

ProbabilitéGravitéCriticitéNiveau
122Faible
248Modéré
4416Élevé
5525Critique

Exemple de calcul de la criticité

Prenons le cas d’une panne susceptible d’arrêter une ligne de production. L’équipe estime sa probabilité à 4 sur 5 et sa gravité à 5 sur 5.

Calcul :
Probabilité = 4
Gravité = 5

Criticité = 4 × 5 = 20
Risque critique : 20 / 25

Ce résultat indique que le risque doit figurer parmi les priorités du plan d’action. Il peut conduire à renforcer la maintenance préventive, prévoir une solution de secours ou réduire la probabilité de défaillance.

Comment définir les seuils de criticité ?

Le score seul ne suffit pas. Il faut définir des seuils de décision permettant de traduire chaque résultat en niveau de priorité. Ces seuils peuvent être adaptés au secteur d’activité, à la politique de gestion des risques et aux conséquences potentielles.

1 à 4 — Faible Surveillance courante
5 à 9 — Modéré Mesures à planifier
10 à 16 — Élevé Action prioritaire
17 à 25 — Critique Traitement immédiat
Important : ces seuils constituent un exemple de grille 5 × 5. Ils ne sont pas universels. Une organisation peut retenir d’autres limites selon son activité, ses obligations, ses enjeux de sécurité ou son niveau d’acceptation du risque.

Score de criticité : comment l’interpréter ?

L’interprétation du score doit conduire à une décision. Plus la criticité augmente, plus le niveau de maîtrise attendu est important. Le score sert ainsi à classer les risques, mais également à déterminer l’effort de prévention à engager.

🟢 Score faible Le risque reste acceptable sous réserve du maintien des mesures existantes et d’une surveillance régulière.
🟡 Score modéré Le risque mérite une vigilance accrue. Des actions complémentaires peuvent être planifiées.
🟠 Score élevé Le risque doit faire l’objet d’un plan d’action prioritaire, avec responsable, échéance et contrôle de l’efficacité des mesures.
🔴 Score critique Le niveau d’exposition est majeur. Des mesures immédiates ou renforcées doivent être envisagées avant de poursuivre l’activité dans les mêmes conditions.
La criticité doit être réévaluée après la mise en œuvre des mesures de prévention. La comparaison entre criticité initiale et criticité résiduelle permet de vérifier si les actions engagées réduisent réellement le niveau de risque.

Matrice de criticité 5 × 5 : probabilité, gravité et niveaux de risque

La matrice de criticité 5 × 5 croise cinq niveaux de probabilité avec cinq niveaux de gravité. Elle produit ainsi 25 combinaisons possibles et permet de positionner chaque risque dans une zone de priorité. Cette représentation facilite la comparaison des situations, la hiérarchisation des actions et la lecture immédiate des risques les plus sensibles.

Échelle de probabilité de 1 à 5

La probabilité traduit la possibilité qu’un événement indésirable survienne. Une échelle de 1 à 5 permet de transformer cette appréciation en valeur exploitable dans la matrice.

1 Très improbable
2 Improbable
3 Possible
4 Probable
5 Très probable
NoteNiveau de probabilitéLecture possible
1Très improbableÉvénement exceptionnel ou rarement observé
2ImprobableÉvénement peu fréquent mais envisageable
3PossibleÉvénement pouvant survenir à certaines occasions
4ProbableÉvénement observé régulièrement
5Très probableÉvénement fréquent ou presque certain

Échelle de gravité de 1 à 5

La gravité mesure l’ampleur des conséquences susceptibles de se produire si le risque se réalise. Elle peut être appréciée selon les impacts humains, financiers, opérationnels, environnementaux, techniques ou réglementaires.

1 Mineure
2 Faible
3 Significative
4 Majeure
5 Critique
NoteNiveau de gravitéExemple d’impact
1MineureConséquence limitée, sans interruption significative
2FaiblePerturbation légère, correction simple
3SignificativeImpact mesurable sur l’activité ou la qualité
4MajeureInterruption importante, coût élevé ou conséquence sérieuse
5CritiqueConséquence très grave, arrêt d’activité ou impact majeur

Matrice probabilité × gravité

Le score correspond au produit de la probabilité par la gravité : Criticité = Probabilité × Gravité. Une échelle 5 × 5 produit donc des valeurs comprises entre 1 et 25.

Probabilité ↓
Gravité →
1
Mineure
2
Faible
3
Significative
4
Majeure
5
Critique
5
Très probable
5Modéré10Élevé15Élevé20Critique25Critique
4
Probable
4Faible8Modéré12Élevé16Élevé20Critique
3
Possible
3Faible6Modéré9Modéré12Élevé15Élevé
2
Improbable
2Faible4Faible6Modéré8Modéré10Élevé
1
Très improbable
1Faible2Faible3Faible4Faible5Modéré
Cette matrice est entièrement construite en HTML. Les intitulés, les scores et les niveaux de risque restent donc lisibles comme du texte par les moteurs de recherche, contrairement à une matrice intégrée uniquement sous forme d’image.

Code couleur : vert, jaune, orange et rouge

Le code couleur rend la matrice immédiatement lisible. Chaque couleur correspond à un niveau de criticité et peut être associée à une règle de décision.

🟢 Faible Score de 1 à 4
Surveiller
🟡 Modéré Score de 5 à 9
Planifier des mesures
🟠 Élevé Score de 10 à 16
Action prioritaire
🔴 Critique Score de 17 à 25
Traitement immédiat

Les couleurs ne doivent pas être interprétées indépendamment des seuils. L’organisation peut ajuster les limites en fonction de son activité, de ses exigences réglementaires, de son niveau de tolérance au risque ou des conséquences potentielles.

Exemple de matrice de criticité remplie

Une matrice devient particulièrement utile lorsqu’elle est alimentée par des risques réels. L’exemple ci-dessous illustre une analyse simplifiée appliquée à une activité industrielle.

RisqueProbabilitéGravitéScoreNiveauDécision
Retard de livraison fournisseur326 ModéréPrévoir une solution alternative
Panne d’un équipement secondaire236 ModéréRenforcer la maintenance préventive
Défaillance d’un équipement critique4520 CritiqueAction immédiate et plan de continuité
Erreur de contrôle qualité3412 ÉlevéRenforcer les contrôles
Incident administratif mineur122 FaibleSurveillance courante
Une matrice remplie permet de passer du simple calcul à la décision : identifier le risque → le coter → le classer → définir une action → réévaluer la criticité après traitement.

Essayez le générateur avec une première analyse de risques 👇

Le générateur permet de passer d’une liste de risques à une matrice de criticité exploitable en quelques minutes. Pour tester son fonctionnement, commencez par charger les données d’exemple proposées dans l’outil. Elles représentent des situations courantes en maintenance, qualité, sécurité, informatique, gestion de projet et approvisionnement.

Chaque risque reçoit deux notes : une probabilité de 1 à 5 et une gravité de 1 à 5. Le générateur calcule automatiquement le score de criticité, positionne le risque dans la matrice 5 × 5 et lui attribue un niveau : faible, modéré, élevé ou critique.

Prenons la défaillance d’un équipement critique. Une probabilité de 4 et une gravité de 5 donnent un score de 20 sur 25. Le risque apparaît immédiatement dans la zone rouge de la matrice. À l’inverse, une erreur administrative évaluée à 2 en probabilité et 2 en gravité obtient une criticité de 4, située dans la zone verte.

L’intérêt apparaît surtout lorsque plusieurs risques sont saisis simultanément. La matrice donne alors une vue d’ensemble : les risques rouges ressortent comme des priorités immédiates, les risques orange appellent un plan d’action, les risques jaunes doivent être surveillés ou réduits et les risques verts peuvent généralement être suivis dans le cadre des mesures existantes.

Comment réaliser votre propre matrice ?

Commencez par remplacer les exemples par les risques correspondant à votre activité. Pour chaque ligne, indiquez le nom du risque, sa catégorie, sa probabilité de survenue et la gravité de ses conséquences. Vous pouvez également renseigner la mesure de prévention ou l’action envisagée.

L’outil réalise ensuite automatiquement quatre opérations :

identifier → calculer → positionner → prioriser.

Le tableau situé sous la matrice constitue parallèlement un registre des risques. Il permet de retrouver la cotation, le score, le niveau de criticité et l’action associée à chaque situation.

Une fois l’analyse terminée, la matrice peut être téléchargée localement afin d’être conservée, partagée ou intégrée à un rapport. Le registre peut également être exporté pour poursuivre le travail dans Excel.

Exemple de lecture du résultat

Supposons que cinq risques aient été évalués :

  • défaillance machine : 20 — critique ;
  • accident de manutention : 15 — élevé ;
  • retard fournisseur : 12 — élevé ;
  • retard de projet : 8 — modéré ;
  • erreur administrative : 4 — faible.

La priorité ne dépend plus d’une simple impression. La représentation met immédiatement en évidence la séquence de traitement : sécuriser d’abord le risque critique, réduire ensuite les risques élevés, planifier les risques modérés et maintenir la surveillance des risques faibles.

La matrice devient ainsi un support de décision : elle aide à concentrer les moyens de prévention sur les expositions qui justifient réellement une intervention.

Générateur de matrice de criticité 5 × 5

Ajoutez vos risques, attribuez une probabilité et une gravité, puis laissez l’outil calculer automatiquement la criticité, classer les risques et construire une matrice colorée. Les données restent dans votre navigateur et peuvent être téléchargées localement.

1. Ajouter un risque

Calcul automatique :
Criticité = Probabilité × Gravité.
Le score obtenu est compris entre 1 et 25.

2. Matrice de criticité générée

Risques analysés 0
Risques critiques 0
Score moyen 0
Score maximal 0
Gravité →
Probabilité ↓1
Mineure
2
Faible
3
Significative
4
Majeure
5
Critique
1 à 4
Faible
5 à 9
Modéré
10 à 16
Élevé
17 à 25
Critique

3. Registre des risques

RisqueCatégoriePGScoreNiveauAction
Ajoutez votre premier risque pour générer la matrice.
4. Télécharger votre matrice

Les fichiers sont générés directement sur votre appareil. Aucun envoi vers un serveur n’est nécessaire.

matrice de criticité 5 × 5

Comment créer une matrice de criticité dans Excel ?

Créer une matrice de criticité dans Excel consiste à préparer une grille de cotation, calculer automatiquement le score de chaque risque puis appliquer des couleurs selon les seuils retenus. Une matrice 5 × 5 peut être construite sans macro : quelques colonnes, une formule et la mise en forme conditionnelle d’Excel suffisent pour obtenir un outil de priorisation dynamique.

1

Créer le tableau des risques dans Excel

Commencez par créer une feuille intitulée, par exemple, Registre des risques. Une ligne correspond à un risque et les colonnes regroupent les informations nécessaires à son évaluation.

Colonne A Risque
Colonne B Probabilité
Colonne C Gravité
Colonne D Criticité
RisqueProbabilitéGravitéCriticitéNiveau
Panne équipement4520Critique
Retard fournisseur339Modéré
Erreur qualité3412Élevé
Incident mineur224Faible
2

Calculer automatiquement la criticité

La criticité correspond au produit de la probabilité par la gravité. Si la probabilité se trouve en cellule B2 et la gravité en C2, la formule peut être saisie en D2.

Criticité = Probabilité × Gravité
=B2*C2

Recopiez ensuite la formule vers le bas. Excel calculera automatiquement le score de chaque nouvelle ligne.

Exemple : une probabilité de 4 associée à une gravité de 5 produit une criticité de 20 sur 25.
3

Attribuer automatiquement un niveau de criticité

Une colonne supplémentaire peut convertir le score numérique en un niveau lisible. Dans une grille d’exemple, les scores peuvent être regroupés selon quatre zones.

1 à 4 Faible
5 à 9 Modéré
10 à 16 Élevé
17 à 25 Critique

Si le score se trouve en D2, une formule SI imbriquée peut attribuer automatiquement le niveau.

=SI(D2<=4; »Faible »;SI(D2<=9; »Modéré »;SI(D2<=16; »Élevé »; »Critique »)))
Les seuils 4, 9 et 16 constituent ici un exemple. Ils peuvent être modifiés pour correspondre à votre méthode de cotation ou à votre politique d’acceptabilité des risques.
4

Appliquer les couleurs avec la mise en forme conditionnelle

La mise en forme conditionnelle d’Excel permet de faire varier automatiquement la couleur des cellules selon le score de criticité. Sélectionnez la colonne contenant les scores, puis ouvrez :

Accueil
Mise en forme conditionnelle
Nouvelle règle

Créez ensuite quatre règles correspondant aux seuils de votre matrice.

Score ≤ 4 → Vert
Score 5 à 9 → Jaune
Score 10 à 16 → Orange
Score 17 à 25 → Rouge

La couleur évoluera automatiquement dès qu’une valeur de probabilité ou de gravité sera modifiée.

5

Construire la matrice de criticité 5 × 5

Créez ensuite une seconde feuille intitulée Matrice 5 × 5. Placez les cinq niveaux de gravité en colonnes et les cinq niveaux de probabilité en lignes. Chaque intersection contient le produit des deux valeurs.

Probabilité ↓
Gravité →
12345
5510152025
448121620
33691215
2246810
112345
Astuce Excel : placez les valeurs de gravité dans la première ligne et les valeurs de probabilité dans la première colonne. Une formule utilisant les références de ligne et de colonne permet ensuite de remplir rapidement les 25 cellules.
6

Automatiser la saisie avec des listes déroulantes

Pour éviter les erreurs de saisie, les colonnes Probabilité et Gravité peuvent être limitées aux valeurs 1, 2, 3, 4 et 5.

Données
Validation des données
Liste
1;2;3;4;5

L’utilisateur sélectionne alors une note dans une liste au lieu de saisir manuellement la valeur. Le score et le niveau de criticité se recalculent immédiatement.

7

Transformer la matrice Excel en véritable outil de suivi

Une matrice de criticité devient plus utile lorsqu’elle ne s’arrête pas au score initial. Ajoutez des colonnes destinées au traitement et au suivi du risque.

  • responsable du risque ;
  • action corrective ou préventive ;
  • date d’échéance ;
  • statut de l’action ;
  • probabilité après traitement ;
  • gravité après traitement ;
  • criticité résiduelle ;
  • date de réévaluation.
Risque identifié
Cotation P × G
Action
Réévaluation
Cette organisation permet de comparer la criticité initiale à la criticité résiduelle. Excel devient alors non seulement un outil de cotation, mais également un support de pilotage du plan d’action.

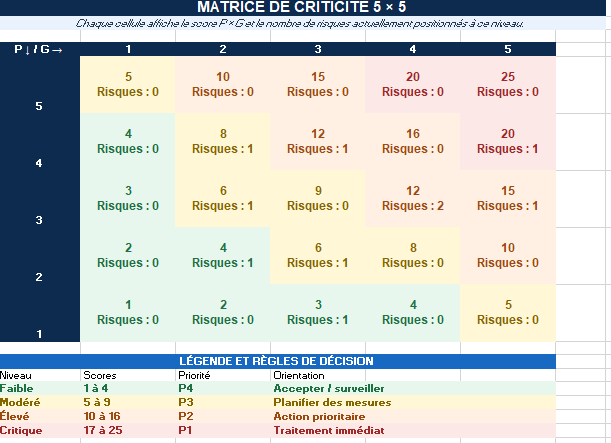

📊 Modèle Excel automatisé de matrice de criticité 5 × 5

Ce modèle Excel prêt à l’emploi permet de recenser, évaluer et hiérarchiser les risques à partir de la probabilité et de la gravité. La criticité est calculée automatiquement selon la formule P × G, avec classement par niveaux faible, modéré, élevé et critique. Le fichier comprend un registre des risques, une matrice 5 × 5 colorée, des listes déroulantes, un suivi des actions, des indicateurs automatiques et un tableau de bord pour visualiser rapidement les risques prioritaires.

 Modèle Excel automatisé de matrice de criticité 5 × 5

FAQ sur la matrice de criticité

Comment calculer une matrice de criticité ?

Il faut d’abord attribuer une note de probabilité et une note de gravité à chaque risque, généralement sur une échelle de 1 à 5. Les deux valeurs sont ensuite croisées pour obtenir un score de criticité.

Criticité = Probabilité × Gravité

Le score obtenu est ensuite positionné dans une matrice colorée afin de distinguer les risques faibles, modérés, élevés et critiques.

Quelle est la formule de la criticité ?

Dans une matrice classique, la formule la plus courante est :

C = P × G

C représente la criticité, P la probabilité et G la gravité. Avec une échelle de 1 à 5, le score varie de 1 à 25.

Comment calculer la criticité AMDEC ?

En AMDEC, la criticité repose généralement sur trois critères : la gravité, l’occurrence et la détectabilité.

Criticité AMDEC = Gravité × Occurrence × Détectabilité

Le résultat est souvent appelé NPR, RPN ou indice de priorité de risque. Plus ce score est élevé, plus le mode de défaillance doit être examiné en priorité.

Comment faire une matrice de criticité sur Excel ?

Créez des colonnes pour le risque, la probabilité, la gravité, la criticité et le niveau. Si la probabilité se trouve en B2 et la gravité en C2, utilisez :

=B2*C2

Appliquez ensuite une mise en forme conditionnelle pour colorer automatiquement les scores, puis construisez une grille 5 × 5 dans une feuille dédiée.

Quelle différence entre gravité et criticité ?

La gravité mesure l’importance des conséquences si le risque se réalise. La criticité combine cette gravité avec la probabilité de survenue.

Un événement peut donc être très grave mais peu probable, ce qui produit un niveau de criticité différent d’un événement moins grave mais très fréquent.

Quelle différence entre criticité et risque ?

Le risque désigne une situation susceptible de produire un effet indésirable. La criticité correspond à l’évaluation chiffrée ou qualitative de ce risque.

La criticité sert donc à comparer plusieurs risques et à déterminer lesquels doivent être traités en premier.

Comment définir les seuils d’une matrice de criticité ?

Les seuils doivent être adaptés à l’activité et au niveau d’acceptabilité du risque. Une grille 5 × 5 peut, par exemple, utiliser les seuils suivants :

1 à 4 : faible · 5 à 9 : modéré · 10 à 16 : élevé · 17 à 25 : critique.

Ces limites restent paramétrables et ne constituent pas une règle universelle.

Comment construire une matrice 5 × 5 ?

Placez les cinq niveaux de gravité en colonnes et les cinq niveaux de probabilité en lignes. Chaque cellule contient le produit des deux valeurs.

Une matrice 5 × 5 produit ainsi 25 combinaisons possibles, avec des scores allant de 1 à 25. Les cellules peuvent ensuite être colorées en vert, jaune, orange ou rouge.

Qu’est-ce qu’un risque critique ?

Un risque critique est un risque dont le niveau de criticité dépasse le seuil défini comme acceptable par l’organisation. Il se situe généralement dans la zone rouge de la matrice.

Il nécessite une attention prioritaire, des mesures de maîtrise renforcées et souvent une réévaluation rapide après traitement.

Comment calculer le risque résiduel ?

Le risque résiduel correspond au niveau de risque qui subsiste après la mise en œuvre des mesures de prévention ou de réduction.

Il faut réévaluer la probabilité et la gravité après traitement, puis recalculer la criticité :

Criticité résiduelle = Probabilité résiduelle × Gravité résiduelle

La comparaison entre criticité initiale et criticité résiduelle permet de mesurer l’efficacité des actions engagées.
