Méthode de priorisation WSJF : guide pratique + modèles Word & Excel
Recommandés
1) Pourquoi WSJF ?
Dans un backlog trop plein, tout a l’air important. WSJF (Weighted Shortest Job First) aide à livrer plus de valeur plus vite en triant les éléments selon un rapport simple :
WSJF = (Coût du Délai) ÷ (Taille du travail).
On fait passer en premier ce qui rapporte le plus pour le moins d’effort.
2) Les briques du WSJF
Le Coût du Délai (CoD) additionne 3 composantes notées 1 à 10 :
- Valeur / Impact métier : revenus, satisfaction, conformité, objectifs stratégiques…
- Urgence / Temporalité : fenêtre d’opportunité, saisonnalité, pénalités en cas de retard…
- Réduction de risque / Opportunité : baisse d’un risque critique, ou déblocage d’une option (technique, marché).
CoD = Valeur + Urgence + Réduction de risque/opportunité
La Taille mesure l’effort (ex. story points Fibonacci 1–2–3–5–8–13, ou jours idéaux).
WSJF = CoD ÷ Taille → plus le score est grand, plus c’est prioritaire.

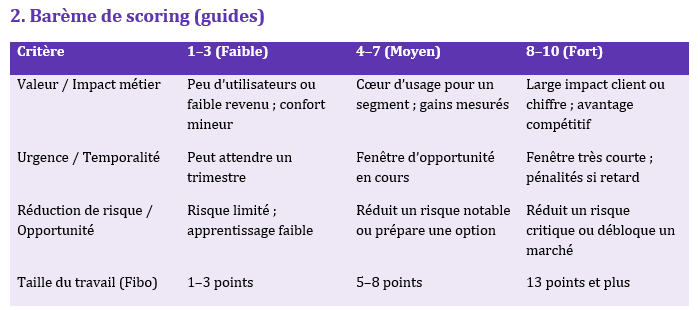

3) Échelle de scoring (ancrages recommandés)
- 1–3 (faible) : impact marginal / peut attendre / risque limité
- 4–7 (moyen) : utile à un segment / fenêtre active / risque notable
- 8–10 (fort) : impact large / fenêtre courte / risque critique ou gros levier
Pour la taille : utiliser de préférence 1–3–5–8–13 (évite le faux-précis).
4) Exemple éclair (calcul pas à pas)
| Élément | Valeur | Urgence | Risque/Opport. | CoD | Taille | WSJF |
|---|---|---|---|---|---|---|
| A | 8 | 7 | 6 | 21 | 5 | 4,2 |
| B | 6 | 9 | 7 | 22 | 3 | 7,33 |
| C | 5 | 4 | 3 | 12 | 2 | 6,00 |
Ordre WSJF : B (7,33) → C (6,00) → A (4,2).
On commence par B, même si A semble plus « visible » : le ratio prime.
5) Procédure WSJF en 30 minutes
- Sélectionner 10–20 candidats du backlog (suffisant pour un batch).
- Scorer à 3–5 personnes (produit, métier, technique) → 1–10 pour chaque composante.
- Estimer la taille (points Fibonacci).
- Calculer WSJF = (Valeur + Urgence + Risque/opport.) ÷ Taille.
- Classer décroissant, fixer un Top 3, nommer un propriétaire et une échéance.
- Appliquer des tie-breakers si égalité : réduction de risque système, dépendances débloquées, valeur d’apprentissage.
6) Checklist anti-pièges
- Comparer, pas prévoir : le score est relatif au contexte, pas une vérité absolue.
- Éviter le « fractionnement » artificiel : ne pas casser un gros sujet juste pour gonfler WSJF.
- Bloquer la taille minimale : pas moins de 2 si le travail n’est pas véritablement prêt.
- Réviser régulièrement : re-scorer à chaque itération si la fenêtre change.
- Limiter le WIP : lancer peu d’items mais les finir (sinon WSJF ne sert à rien).
7) Le modèle Word (atelier & traçabilité)

Ce que contient le doc :
- Mode d’emploi en 4 étapes.
- Barème de scoring (1–10) avec exemples.

- Tableau WSJF prêt à imprimer : ID, Titre, Type, Valeur, Urgence, Risque/Opport., CoD (auto), Taille, WSJF, Classement, Propriétaire, Sprint cible, Statut, Commentaires.
- Légende couleurs (Candidat / Sélectionné / Parking).
Comment l’utiliser (atelier 30 min)
- 10 min : chacun propose et note.
- 10 min : on compare les extrêmes, on converge.
- 10 min : Top 3 + Qui/Quoi/Quand + statut.
8) Le modèle Excel (calculs automatiques)

Fonctions clés :
- Colonnes prêtes : Valeur, Urgence, Risque/Opport., CoD (somme), WSJF (calcul), Classement automatique.
- Listes déroulantes pour le Type (Feature, Bug, Enabler) & Statut (Candidat, Sélectionné, Parking).
- Mise en forme conditionnelle pour repérer visuellement les priorités.
- Exemples préremplis + lignes vierges jusqu’à 100 éléments.
Mode d’emploi express :
- Renseigner Valeur, Urgence, Risque/Opport., Taille.
- Laisser Excel calculer CoD & WSJF.
- Trier par WSJF décroissant.
- Taguer Sélectionné les 3–5 premiers (selon capacité).
- Assigner propriétaire + sprint cible et verrouiller la décision.
9) Gouvernance : relier WSJF à l’exécution
- Capacité réaliste : le Top 3 doit tenir dans la capacité du sprint.
- Définition of Ready : taille fiable, dépendances connues, critères d’acceptation écrits.
- Suivi visuel : afficher le Top 3 en comité d’arbitrage, pointer l’ID et l’échéance.
- Boucle d’apprentissage : capturer l’écart entre gains attendus et réalisés pour ajuster les futurs scores.
10) Variantes utiles
- RICE (Reach×Impact×Confidence/Effort) quand la portée « utilisateurs » est clé.
- WSJF par “epic”, puis par stories à l’intérieur (cohérent du stratégique à l’opérationnel).
- WSJF + risques : forcer au moins 1 item “réduction de risque” dans chaque lot priorisé.
11) Check-list de mise en œuvre
- Barème 1–10 défini et partagé (exemples d’ancrage).
- Taille estimée en Fibonacci (et DoR validée).
- CoD calculé = Valeur + Urgence + Risque/Opport.
- WSJF calculé et tri décroissant.
- Top 3 validé, propriétaire, sprint, WIP respecté.
- Revue à chaque itération (réviser fenêtres et tailles).
