Matrice d’escalade multi-domaines (avec RACI) : modèle Excel + Exemple en logistique
Recommandés
Dans un PCA logistique, Matrice d’escalade et RACI sont souvent confondus. L’une cadence la décision et l’information au fil du temps, l’autre clarifie qui fait quoi en permanence. Bien articulés, ils réduisent le temps de réaction, évitent les angles morts et sécurisent vos SLA.
1) Définitions (claires et opérationnelles)
Matrice d’escalade
Un outil temporel qui transforme impact/probabilité en Niveau d’incident (1/2/3) avec des délais obligatoires :
- Info initiale : quand communiquer la 1ʳᵉ fois.
- Fréquence des mises à jour : cadence d’info tant que l’incident est ouvert.
- Clôture cible : horizon pour revenir à la normale.
Elle affiche des SLA (OK/Retard), des restants (min), et colore les lignes selon le niveau.
RACI
Une matrice organisationnelle pour chaque décision/activité :
- R Responsible : exécute.
- A Accountable : décideur final.
- C Consulted : contribue avant décision.
- I Informed : reçoit l’info après décision.
Elle garantit que chaque action a un propriétaire et un seul A.
2) Ce que chacune résout
| Problème courant | Matrice d’escalade | RACI |
|---|---|---|
| « Quand doit-on informer le client ? » | ✔ Délais par niveau | – |
| « Qui déclenche le PCA ? » | – | ✔ A (Incident Lead) |
| « À quelle cadence communiquer ? » | ✔ Fréquence MAJ | – |
| « Qui écrit le message ? Qui l’envoie ? » | – | ✔ R (rédaction), A (validation), I (diffusion) |
| « Comment prioriser 2 incidents en parallèle ? » | ✔ Score IxP & niveaux | – |
| « Qui décide de surclasser N2 en N3 ? » | – | ✔ A (Direction/IL) |
3) La logique de complémentarité (le duo gagnant)
- La Matrice d’escalade fixe le “quand” et le “rythme”.
- La RACI fixe le “qui” pour chaque action du plan (déclenchement, messages, bascule SI, affrètement, reprise).
Sans RACI, la matrice bipe mais personne n’agit ; sans matrice, la RACI agit à contre-temps.
4) Modèle d’alignement (prêt à copier)
4.1 Triggers d’escalade ↔ rôles RACI
| Niveau | Déclencheur type | Info initiale | MAJ | Clôture cible | A | R | C | I |
|---|---|---|---|---|---|---|---|---|
| N1 | SI < 60 min | 120 min | 120 min | 720 min | Incident Lead | Exploitation | IT, Service client | Direction, Clients |
| N2 | SI > 60 min, -20% effectif | 60 min | 60 min | 480 min | Incident Lead | Exploitation + Transport | IT, Qualité/HSE | Direction, Clients |
| N3 | Site off / sécurité | 30 min | 30 min | 240 min | Direction | IL + Chefs de flux | IT, HSE, Juridique | Clients clés, Autorités |
Astuce : un seul “A” par ligne. Les “R” peuvent être multiples (ex. Rédaction vs Envoi).
4.2 RACI par décision clé (extraits)
- Déclenchement PCA : A = Incident Lead ; R = Exploitation ; C = HSE/IT ; I = Direction.
- Surclassement N2→N3 : A = Direction ; R = IL ; C = IT/HSE ; I = Clients clés.
- Message client : A = Service client manager ; R = Rédacteur dédié ; C = Juridique/Qualité ; I = Commercial.
- Bascule site alternatif : A = Direction opérations ; R = IL + Transport ; C = HSE ; I = Finance/Clients.
5) Exemple chiffré (mini-scénario)
Panne WMS (picking bloqué)
- Matrice : Impact H, Prob M → Score 6 → N3. Info initiale +30 min, MAJ toutes 30 min, clôture +240 min.
- RACI :
- Déclenchement — A: IL ; R: Exploitation ; C: IT ; I: Direction.
- Message client — A: Service client ; R: rédacteur ; C: Juridique ; I: Commerciaux.
- Procédure papier — A: Exploitation ; R: Superviseurs ; C: Qualité ; I: IT.
Si Info initiale part à +45 min → SLA Info = Retard dans la Matrice ; la RACI sert alors à corriger (ex : désigner un Rédacteur de garde).
6) Gouvernance & rituels
- Point de situation (toutes 2 h N1, 1 h N2, 30 min N3) :
- Ouvrir le Dashboard (incidents ouverts/retards).
- Passer les incidents en retard et attribuer un R si lacune.
- Décider surclassement ou mesures (A décide, R exécute).
- Journal de crise : chaque décision consigne A/R, l’heure, la prochaine MAJ.
- REX : mesurer MTTA (acknowledge), respect Info/MAJ/Clôture, points où la RACI a manqué.
7) Indicateurs à suivre (et comment les lire)
- % Info initiale à l’heure (par niveau) — cible ≥ 95 %.
- % MAJ à l’heure — montre la tenue de la communication.
- % Clôture à l’heure — reflète l’efficacité globale.
- Temps de décision (surclassement) — N2→N3 : médiane < 20 min.
- Écarts RACI — nb d’actions sans “R” ou avec plusieurs “A” (doit tendre vers 0).
8) Erreurs classiques & parades
- Confondre A et R : le décideur final n’est pas l’exécutant. → Un seul A par action.
- RACI statique (jamais relue) : elle devient fausse à la première mobilité interne. → Revue trimestrielle.
- Matrice non paramétrée aux SLA clients : retards structurels. → Alignez délais par niveau avec les contrats.
- Silos (IT/Exploitation) : info parcellaire. → Ajoutez C explicite et cadencer les MAJ.
9) Méthode d’implémentation en 7 jours
- J0–J1 : définir Niveaux, délais (Info/MAJ/Clôture), règles de score.
- J2 : écrire la RACI des 10 décisions clés (déclenchement, messages, bascules, affrètement, reprise).
- J3 : injecter RACI + délais dans vos modèles Excel/Word ; créer les menus déroulants.
- J4 : table-top (2 scénarios) : mesurer Info/MAJ/Clôture, noter les trous d’“A”/“R”.
- J5 : corriger RACI & délais ; fixer les rôles de garde (rédacteur, valideur).
- J6 : communiquer la procédure (1 page) + publier les contacts.
- J7 : exercice partiel réel (bascule papier 1 ligne) + mini REX.
10) Gabarits prêts à coller
Bloc RACI (Word/Excel)
Décision : _______________________________________
A (Accountable) : _________________________________
R (Responsible) : _________________________________
C (Consulted) : _________________________________
I (Informed) : _________________________________
Délai/Échéance associée (si applicable) : ________
Règles Matrice (en-tête)
Niveaux & délais (min) :
N1 : Info 120 | MAJ 120 | Clôture 720
N2 : Info 60 | MAJ 60 | Clôture 480
N3 : Info 30 | MAJ 30 | Clôture 240
Score = Poids(Impact)*Poids(Prob.) | H=3, M=2, B=1
Niveau suggéré : score≥6→N3 ; score≥4→N2 ; sinon N1
Matrice d’escalade multi-domaines (avec RACI) – niveaux, délais & rôles (RACI)
La Matrice d’escalade cadence l’action, la RACI attribue les rôles. Ensemble, elles transforment une crise subie en incident piloté : décisions rapides, communication prévisible, responsabilités indiscutables et preuves d’exécution.
Vue d’ensemble
- Feuilles (4) :
Paramètres,Matrice,Dashboard,Légende. - Formules : 204 au total (calculs d’échéances, SLA, etc.).
- Validations de données (listes/contraintes) : non détectées.
- Mise en forme conditionnelle : non détectée (ou non lisible via l’analyse technique).
- Un tableau récapitulatif des feuilles (lignes, colonnes, aperçu des colonnes, nb de formules…)
- Un échantillon (5 lignes) pour chaque feuille — visibles juste à côté, dans la vue table.
Ce que contient chaque onglet (lecture fonctionnelle)
1) Paramètres
- Tables de référence (délais par niveau, poids H/M/B, etc.) servant de base aux calculs de la matrice.
- À modifier si tu veux adapter les SLA (Info initiale, MAJ, Clôture cible) ou les pondérations.
2) Matrice
- La grille principale des incidents : niveau, impact/probabilité, décideur, horodatages.
- Formules trouvées pour :
- Échéance info =
Déclenché le+ délai retenu - Prochaine mise à jour selon la fréquence par niveau
- Clôture cible et SLA (OK/Retard) en fonction du temps restant
- Échéance info =

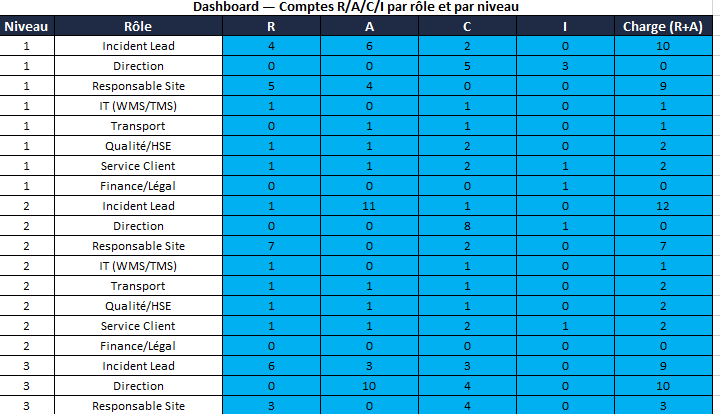

3) Dashboard
- Compteurs et agrégats (ex. ouverts/clos, retards), alimentés par la feuille Matrice.
- Idéal pour un point de situation en réunion.

4) Légende
- Rappels des codes (Niveaux N1/N2/N3, H/M/B, sens des champs).
- Sert de guide utilisateur intégré au fichier.
Recommandations rapides
- Si tu veux des menus déroulants (Niveau, Statut, Impact/Probabilité), je peux ajouter des validations de données reliées à
Paramètres. - On peut aussi intégrer une mise en forme conditionnelle (ex. lignes colorées par Niveau, SLA en rouge si Retard).
- Dis-moi si tu préfères des formules 100 % Excel FR (avec
SI,RECHERCHEV, séparateurs;) — je fournis une version localisée.
