Comment Conduire une Revue d’Avancement de Projet

×

Recommandés

La revue d’avancement d’un projet est un processus essentiel pour suivre, évaluer et ajuster les activités en cours. Elle permet de vérifier si le projet est sur la bonne voie pour atteindre ses objectifs, de résoudre les problèmes émergents et de maintenir la transparence avec les parties prenantes.


1. Qu’est-ce qu’une Revue d’Avancement de Projet ?

La revue d’avancement est une évaluation périodique du progrès réalisé par rapport au plan initial. Elle peut inclure des analyses des jalons atteints, des écarts identifiés, et des actions correctives à mettre en place.

Objectifs de la revue :

  1. Suivi des progrès : Évaluer si le projet respecte le calendrier, le budget et les objectifs.
  2. Identification des risques : Anticiper les obstacles ou retards potentiels.
  3. Prise de décisions : Proposer des ajustements pour rester aligné avec les objectifs stratégiques.
  4. Communication : Fournir une mise à jour transparente aux parties prenantes.

2. Préparer une Revue d’Avancement

1. Définir l’objectif de la revue

  • Exemples d’objectifs :
    • Valider un jalon clé (ex. : finalisation d’une phase).
    • Identifier les écarts de budget ou de calendrier.
    • Préparer une étape importante du projet.

2. Collecter les informations nécessaires

  • Rassemblez les documents pertinents :
    • Rapport d’avancement.
    • Tableau de bord du projet.
    • Liste des jalons et des activités.
    • Analyse des risques.

3. Inviter les parties prenantes clés

  • Équipe projet : Responsable de projet, membres clés.
  • Parties prenantes externes : Donateurs, clients, ou bailleurs de fonds.
  • Sponsors : Décideurs ou responsables stratégiques.

3. Conduire la Revue d’Avancement

1. Suivre une structure claire

Voici un ordre typique pour mener une revue :

  1. Introduction : Présentation des objectifs et de l’agenda.
  2. Résumé du projet : Rappel des objectifs et du plan initial.
  3. Progrès réalisés : Analyse des jalons atteints et des activités terminées.
  4. Analyse des écarts :
    • Comparaison des prévisions et des réalisations.
    • Analyse des retards ou dépassements budgétaires.
  5. Identification des risques :
    • Liste des risques actuels ou émergents.
    • Évaluation de leur probabilité et de leur impact.

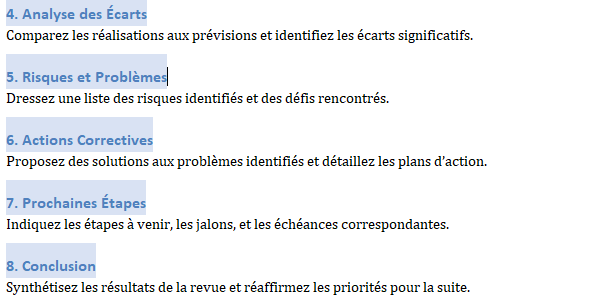

  6. Plan d’action : Propositions pour résoudre les problèmes identifiés.
  7. Prochaines étapes : Échéances à venir et attentes pour la période suivante.

2. Utiliser des outils visuels

  • Intégrez des tableaux, graphiques, ou diagrammes pour simplifier la compréhension.
  • Exemple : Une barrette d’avancement pour chaque phase du projet.
PhaseProgression
Planification██████████ 100%
Exécution███████░░░ 70%
Validation█░░░░░░░░ 10%

3. Faciliter la discussion

  • Encouragez les participants à partager leurs retours ou préoccupations.
  • Posez des questions clés :
    • Quels sont les plus grands risques actuels ?
    • Quels ajustements sont nécessaires pour respecter le calendrier ou le budget ?

4. Points Clés à Inclure dans la Revue

  1. État actuel du projet
    • Comparaison des réalisations aux objectifs fixés.
    • Liste des jalons atteints et des activités terminées.
  2. Analyse des écarts
    • Retards sur les jalons.
    • Dépassements budgétaires.
    • Problèmes non résolus.
  3. Risques identifiés
    • Liste des nouveaux risques ou défis apparus depuis la dernière revue.
    • Mise à jour sur les mesures d’atténuation mises en œuvre.
  4. Prochaines étapes
    • Activités prioritaires.
    • Échéances pour les jalons suivants.
    • Ressources nécessaires.

5. Bonnes Pratiques pour une Revue Efficace

  1. Préparer et partager les documents en amont
    • Fournissez aux participants un rapport d’avancement et d’autres supports avant la réunion.
  2. Restez orienté sur les objectifs
    • Concentrez-vous sur les écarts, les risques et les actions correctives plutôt que sur les détails opérationnels.
  3. Soyez transparent
    • Mentionnez clairement les problèmes ou retards, ainsi que les actions pour y remédier.
  4. Impliquer les parties prenantes
    • Demandez des retours constructifs des membres du projet et des parties prenantes.
  5. Documenter les décisions
    • Prenez des notes sur les décisions prises, les actions à mener, et les responsabilités attribuées.

6. Exemple de Résumé de Revue d’Avancement

Contexte

Projet : Développement d’une plateforme e-learning.
Période couverte : Janvier – Mars 2023.

Progrès Réalisés

  • Jalon 1 : Étude des besoins – Terminé (100%).
  • Jalon 2 : Développement de l’interface utilisateur – En cours (70%).

Écarts Identifiés

  • Retard de 2 semaines sur le développement, dû à un manque de ressources techniques.

Actions Correctives

  • Embauche d’un développeur supplémentaire pour accélérer le processus.

Prochaines Étapes

  • Finalisation du développement avant le 15 avril.
  • Test utilisateur prévu pour la dernière semaine d’avril.
