Modèles et formulaires

Modèle de plan de charge : exemple et bonnes pratiques

×

Recommandés

Dans cet article nous explorons un modèle Excel de plan de charge téléchargeable.

Contexte

Le plan de charge, un outil essentiel de gestion de projet, permet d’optimiser l’utilisation des ressources disponibles, de répartir équitablement la charge de travail, et d’anticiper les périodes de pic d’activité. Dans cet article, nous explorerons l’importance du plan de charge, présenterons un exemple concret, et partagerons des bonnes pratiques pour maximiser son efficacité.

  1. Le plan de charge est un outil essentiel de gestion de projet.
  2. Il permet d’optimiser l’utilisation des ressources disponibles.
  3. Il facilite la répartition équitable de la charge de travail.
  4. Il aide à anticiper les périodes de pic d’activité

Rôle stratégique du plan de charge dans la gestion de projet

Le plan de charge, en tant qu’outil essentiel de la gestion de projet, revêt une importance stratégique dans l’optimisation des ressources, la répartition équitable de la charge de travail, et la gestion proactive des périodes de pic d’activité. Son rôle ne se limite pas à une simple répartition des tâches, mais s’étend à la création d’une vision holistique de la progression du projet.

Optimisation des ressources :

Un plan de charge bien conçu permet d’optimiser l’utilisation des ressources disponibles au sein d’une équipe de projet. En identifiant les compétences nécessaires à chaque étape, les responsables peuvent assigner les membres de l’équipe en fonction de leurs forces et compétences spécifiques, garantissant ainsi une utilisation efficace des talents.

Répartition équitable de la charge de travail :

La répartition équitable de la charge de travail est un élément crucial pour éviter la surcharge de certains membres de l’équipe tout en maintenant un niveau d’engagement constant. Le plan de charge offre une vision équilibrée des responsabilités, favorisant une distribution harmonieuse des tâches et évitant ainsi l’épuisement professionnel.

Anticipation des périodes de pic d’activité :

En anticipant les périodes de pic d’activité, le plan de charge permet à l’équipe de projet de se préparer adéquatement. Cela inclut la mise en place de ressources supplémentaires si nécessaire, la planification de formations préventives, et la création de stratégies pour gérer efficacement les périodes d’intensité accrue.

Exemple concret :

Prenons l’exemple d’un projet de développement logiciel avec plusieurs phases, dont la phase de test. Le plan de charge pourrait indiquer quelles ressources seront dédiées aux tests à chaque étape, quels jours spécifiques seront alloués aux revues de code, et comment les équipes de test seront renforcées pendant les phases cruciales du projet.

Bonnes pratiques pour maximiser l’efficacité du plan de charge :
  1. Communication transparente : Assurez-vous que toutes les parties prenantes comprennent et approuvent le plan de charge pour éviter les malentendus et les conflits potentiels.
  2. Flexibilité : Intégrez une certaine flexibilité pour permettre des ajustements en cas de changements inattendus dans le projet.
  3. Suivi continu : Mettez en place des mécanismes de suivi continus pour évaluer la réalisation par rapport au plan et apporter des ajustements si nécessaire.

En conclusion, un plan de charge bien élaboré est un pilier fondamental pour la réussite d’un projet. Sa capacité à anticiper, équilibrer et optimiser contribue à la fluidité des opérations et à la réalisation des objectifs dans les délais impartis. Cet outil, loin d’être simplement administratif, devient un guide stratégique pour l’équipe de projet.

Exemple de plan de charge

Considérons un exemple de plan de charge pour un projet de développement logiciel sur une période de trois mois :

TâchesSemaine 1-2Semaine 3-4Semaine 5-6Semaine 7-8Semaine 9-10Semaine 11-12
Analyse des Besoins20h15h
Conception25h30h20h
Développement40h35h30h25h
Tests20h25h30h35h
Documentation15h10h10h10h15h
Révisions et Finalisations10h15h15h20h25h20h

Ce tableau simplifié illustre comment les tâches sont réparties sur les semaines, indiquant le nombre d’heures allouées à chaque activité.

Astuces pratiques pour un plan de charge efficace
1. Clarté et visibilité :
  • Assurez-vous que le plan de charge est clair, facilement accessible, et compris par tous les membres de l’équipe.
2. Révision régulière :
  • Actualisez le plan de charge régulièrement pour refléter les changements dans les priorités, les délais ou les ressources.
3. Flexibilité :
  • Intégrez une certaine flexibilité pour faire face à l’imprévu ou aux ajustements nécessaires.
4. Communication transparente :
  • Communiquez ouvertement sur le plan de charge, en expliquant les raisons des choix faits et en anticipant les défis.
5. Alignement sur les compétences :
  • Ajustez la répartition des tâches en fonction des compétences spécifiques des membres de l’équipe.
6. Utilisation d’outils adaptés :
  • Explorez des outils de gestion de projet ou de planification pour faciliter la création, la mise à jour et le suivi du plan de charge.
7. Équilibre entre les membres de l’équipe :
  • Veillez à une répartition équitable de la charge de travail entre les membres de l’équipe pour éviter la surcharge de certains et la sous-utilisation d’autres.
Créer un plan de charge pour gérer efficacement vos projets

Créer un tableau de charge de travail sur Excel est une tâche relativement simple qui peut être personnalisée en fonction des besoins spécifiques de votre projet ou de votre équipe. Voici un modèle de base que vous pouvez utiliser comme point de départ :

Entête du Tableau :
  • Nom du Projet
  • Période de Référence (Semaine/Mois/Année)
  • Noms des Membres de l’Équipe
Colonnes Principales :
  • Tâches/Activités : Enumérez toutes les tâches ou activités liées au projet.
  • Échéances : Précisez les dates limites pour chaque tâche.
  • Responsable : Attribuez chaque tâche à un membre de l’équipe.
  • Statut : Suivez l’état d’avancement (En Cours, Terminé, En Attente, etc.).
Lignes Supplémentaires :
  • Total des Heures : Calcul automatique des heures estimées ou réelles.
  • Commentaires/Remarques : Espace pour des détails supplémentaires.
Formatage Conditionnel :
  • Utilisez des codes couleur pour indiquer le statut des tâches.
  • Mettez en évidence les échéances critiques.
Graphiques (Facultatif) :
  • Créez des graphiques pour visualiser la charge de travail.
  • Diagramme de Gantt pour les échéances et les périodes d’activité.
Automatisation (Facultatif) :
Sécurité et Confidentialité (Si Nécessaire) :
  • Protégez certaines cellules ou sections avec un mot de passe.
  • Limitez l’accès à des membres spécifiques de l’équipe.

Ce modèle peut être ajusté en fonction de la complexité de votre projet. Assurez-vous d’adapter les colonnes, les lignes et les formules en fonction des besoins spécifiques de suivi de votre équipe ou de votre projet.

Modèle de tableau de charge

Un tableau de charge est un outil visuel qui permet de représenter graphiquement la répartition des ressources sur une période donnée. Il peut être utilisé pour montrer l’allocation du travail par ressource, les charges de travail estimées, les périodes de pointe, etc. Voici un exemple simple de tableau de charge sous forme de tableau :

Tâches / RessourcesRessource ARessource BRessource CTotal Heures
Tâche 120151045
Tâche 210251550
Tâche 315201045
Tâche 425102055
Total Ressources707055170

Dans cet exemple :

  • Chaque ligne représente une tâche spécifique.
  • Chaque colonne représente une ressource.
  • Les valeurs dans les cellules indiquent le nombre d’heures estimées nécessaires pour chaque tâche par ressource.
  • La dernière colonne donne le total des heures pour chaque ressource.

Ce tableau peut être étendu en ajoutant davantage de tâches, de ressources ou en incluant des colonnes supplémentaires pour d’autres informations telles que les dates de début et de fin de chaque tâche.

Utiliser un plan / tableau de charge

L’utilisation d’un tableau de charge permet aux gestionnaires de projet et aux équipes de visualiser rapidement la répartition du travail et de s’assurer que les ressources sont allouées de manière équilibrée. Il peut également servir d’outil de référence pour le suivi de l’avancement et l’ajustement des affectations au besoin.

Utiliser un tableau de charge est une pratique essentielle pour gérer efficacement les ressources et le travail dans un projet. Voici comment vous pouvez utiliser un tableau de charge :

Planification initiale :
  • Listez les tâches : Identifiez toutes les tâches nécessaires pour accomplir le projet.
  • Estimation des heures : Estimez le nombre d’heures nécessaires pour chaque tâche.
  • Identifiez les ressources : Déterminez quelles ressources (personnes, équipements, etc.) seront nécessaires.
Création du tableau de charge initial :
  • Créez un tableau : Utilisez un tableau pour représenter les tâches, les ressources et les heures estimées.
  • Remplissez les données : Remplissez le tableau avec les estimations initiales, montrant la répartition du travail par ressource.
3. Affectation des ressources :
  • Affectez les ressources : Assignez chaque ressource aux tâches appropriées en fonction de leurs compétences et disponibilités.
  • Assurez-vous de l’équilibre : Évitez la surcharge d’une ressource tout en maximisant l’utilisation des compétences.
4. Suivi de l’avancement :
  • Mettez à jour régulièrement : Actualisez le tableau de charge avec les heures réelles consacrées à chaque tâche.
  • Réajustez au besoin : Ajustez les affectations au fur et à mesure que des changements surviennent, tels que des retards, des urgences ou des ressources supplémentaires.
5. Gestion des conflits :
  • Identifiez les conflits : Repérez les ressources surchargées ou les tâches en retard.
  • Trouvez des solutions : Recherchez des solutions pour résoudre les conflits, que ce soit par la réaffectation des ressources, le recrutement supplémentaire ou la révision des échéanciers.
6. Communication et transparence :
  • Communiquez les changements : Informez les membres de l’équipe des ajustements et des changements dans le plan de charge.
  • Favorisez la transparence : Assurez-vous que les membres de l’équipe comprennent les priorités et les ajustements nécessaires.
7. Réévaluation et planification continue :
  • Réévaluez périodiquement : Revisitez le tableau de charge régulièrement pour vous assurer qu’il reflète la réalité du projet.
  • Planification à long terme : Utilisez le tableau de charge pour planifier à long terme et anticiper les besoins futurs en ressources.
8. Documentation des décisions :
  • Documentez les changements : Tenez un journal des modifications apportées au plan de charge pour référence future.
  • Apprentissage continu : Utilisez les données recueillies pour améliorer la planification des futurs projets.

En suivant ces étapes, un tableau de charge devient un outil dynamique qui facilite la gestion des ressources, l’ajustement aux changements et la prise de décisions informées tout au long du projet.

Application

Créer un modèle de plan de charge dans Excel implique de structurer un tableau qui vous permettra de suivre et d’analyser les ressources nécessaires pour différents projets ou tâches sur une période donnée. Voici les étapes clés pour mettre en place ce modèle :

  1. Définition des Ressources : Commencez par lister toutes les ressources disponibles, qui peuvent être des employés, des machines, ou des heures de travail disponibles.
  2. Identification des Projets/Tâches : Énumérez tous les projets ou tâches prévus qui nécessiteront des ressources pendant la période de planification.
  3. Période de Planification : Définissez la période de planification. Elle peut être quotidienne, hebdomadaire, mensuelle ou une autre période pertinente pour votre gestion.
  4. Allocation des Ressources : Indiquez pour chaque projet ou tâche les ressources allouées par période.
  5. Suivi de l’Utilisation des Ressources : Ajoutez une colonne pour enregistrer l’utilisation réelle des ressources afin de pouvoir comparer prévu contre réel.
Exemple simple de structure de tableau que vous pouvez créer dans Excel
RessourceProjet/TâcheSemaine 1Semaine 2Semaine 3Utilisation RéelleRemarques
JeanProjet A20h15h25h60h
MarieProjet B10h20h15h45h
Machine 1Projet C30h30h40h100h
  • Ressource : Qui ou quoi est utilisé.
  • Projet/Tâche : Nom du projet ou de la tâche.
  • Semaine 1, 2, 3, … : Heures planifiées par semaine.
  • Utilisation Réelle : Heures réellement utilisées.
  • Remarques : Observations ou ajustements nécessaires.
Pour mettre en place ce modèle dans Excel, suivez ces étapes
  • Ouvrez Excel et créez un nouveau classeur.
  • Dans la première ligne, entrez les en-têtes de colonnes comme dans l’exemple ci-dessus.
  • Commencez à remplir les cellules avec vos données spécifiques de ressources, projets/tâches, et planification.
  • Utilisez les formules d’Excel pour calculer automatiquement les totaux et les différences entre prévu et réel.
  • Vous pouvez également utiliser la mise en forme conditionnelle pour mettre en évidence les écarts significatifs entre les prévisions et les réalisations.

C’est un modèle de base qui peut être personnalisé et étendu en fonction de vos besoins spécifiques, par exemple, en ajoutant des graphiques pour une visualisation améliorée ou en utilisant des tableaux croisés dynamiques pour une analyse plus approfondie.

La modélisation des effectifs (workforce) et de la charge de travail (workload) dans Excel permet d’aligner les ressources disponibles avec les besoins des projets ou des tâches à accomplir. Voici une approche pour créer ce type de modèle, intégrant à la fois les données sur les ressources (effectifs) et les prévisions de charge de travail.

Structure du Modèle
  1. Informations sur les Ressources (Workforce) :
    • ID Ressource : Identifiant unique pour chaque ressource.
    • Nom de la Ressource : Nom de l’employé ou de la machine.
    • Compétences/Role : Spécialité ou rôle de la ressource.
    • Disponibilité : Nombre d’heures disponibles par période.
  2. Planification de la Charge de Travail (Workload) :
    • ID Projet/Tâche : Identifiant unique pour chaque projet ou tâche.
    • Description : Brève description du projet ou de la tâche.
    • Heures Requises : Estimation des heures nécessaires.
    • Début Prévu : Date de début prévue.
    • Fin Prévue : Date de fin prévue.
    • Ressource Assignée : ID de la ressource assignée.
  3. Tableau de Suivi :
    • Combine les données des deux sections précédentes pour suivre la disponibilité des ressources par rapport aux heures requises par projet/tâche.
Mise en Œuvre dans Excel
  • Créez trois feuilles distinctes dans un fichier Excel : une pour les Informations sur les Ressources, une pour la Planification de la Charge de Travail, et une pour le Tableau de Suivi.
  • Utilisez des formules pour calculer les totaux, comme les heures totales disponibles par ressource et les heures totales requises par projet/tâche.
  • Implémentez des fonctions de recherche (par exemple, VLOOKUP ou INDEX et MATCH) dans le Tableau de Suivi pour aligner les ressources avec les projets en fonction des ID.
Fonctionnalités Avancées
  • Mise en Forme Conditionnelle : Utilisez-la pour identifier visuellement les conflits de ressources, les surcharges de travail, et les périodes de sous-utilisation.
  • Tableaux Croisés Dynamiques : Pour une analyse flexible des données, permettant de résumer les informations de disponibilité des ressources et les besoins de charge de travail.
  • Graphiques Dynamiques : Créez des graphiques pour visualiser l’équilibre entre l’offre (workforce) et la demande (workload) au fil du temps.

Lire ausssi : Guide pour créer un tableau de charge de travail

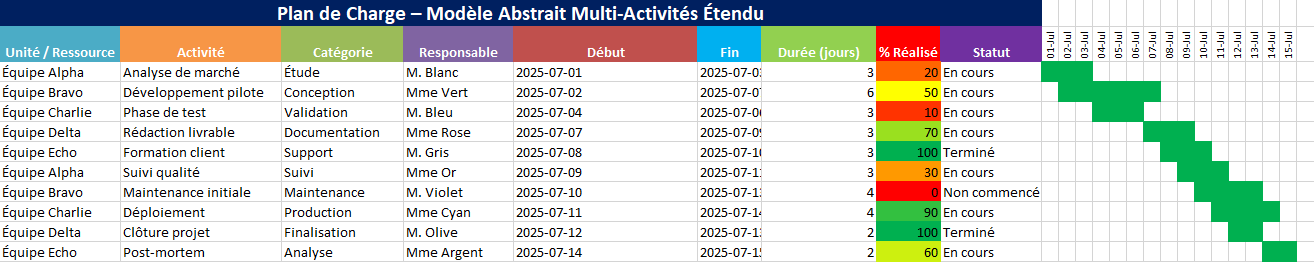

📘 Modèle Excel – Plan de Charge

Ce modèle Excel permet de :

  • Organiser les activités planifiées de manière structurée,
  • Suivre l’avancement avec des barres de progression visuelles,
  • Visualiser les périodes d’intervention avec un diagramme de Gantt intégré,
  • Fournir une vue claire de l’état d’avancement général de vos ressources.

🧩 Structure du modèle

🟦 Ligne 1 : Titre

Le titre indique le nom du document :
« Plan de Charge – Modèle Abstrait Multi-Activités Étendu »

🟩 Ligne 2 : En-têtes colorées

ColonneRôle
Unité / RessourceNom de l’équipe, service, personne ou machine impliquée
ActivitéTitre ou objectif de l’action à réaliser
CatégorieNature de l’activité (planification, exécution, suivi…)
ResponsableNom de la personne en charge
DébutDate de début prévue de l’activité
FinDate de fin prévue
Durée (jours)Calcul automatique basé sur les dates
% RéaliséNiveau de progression (0 à 100)
StatutGénéré automatiquement : Non commencé, En cours, Terminé

📆 Section Gantt (colonnes J à V)

  • Chaque colonne représente un jour (ex. du 01/07/2025 au 15/07/2025),
  • Les cellules sont remplies en vert pour les jours compris entre la date de début et la date de fin,
  • Cela permet de visualiser quand chaque activité est censée se produire.

🔋 Barre de progression colorée

La colonne « % Réalisé » est mise en couleur automatiquement :

  • Rouge : avancement faible (<30%),
  • Jaune : progression intermédiaire (30–70%),
  • Vert : tâche quasiment terminée ou finalisée (≥70%).

Ces couleurs sont gérées par une mise en forme conditionnelle automatique.


🛠️ Utilisation pas à pas

1. Remplir les activités

Saisissez les informations dans les colonnes A à F :
Unité, Activité, Catégorie, Responsable, Début, Fin.

2. Le reste est automatisé :

  • La durée se calcule toute seule (Fin - Début + 1),
  • Le statut dépend du % réalisé :
    • 0% → Non commencé
    • 1–99% → En cours
    • 100% → Terminé
  • La barre de progression se colore selon le pourcentage saisi.

3. Le Gantt se remplit automatiquement

Il suffit de renseigner les dates : les cases correspondantes dans le planning sont colorées automatiquement.


✅ Bonnes pratiques

  • Toujours saisir les dates au format JJ/MM/AAAA,
  • Utiliser des valeurs entières entre 0 et 100 pour le % Réalisé,
  • Filtrer par Unité ou Statut pour une lecture ciblée,
  • Ne pas supprimer les formules des colonnes Durée ou Statut,
  • Copier le fichier pour simuler plusieurs scénarios (prévision, réel, ajusté…).

💡 Personnalisation possible

Vous pouvez facilement :

  • Étendre le Gantt à plus de jours (ajouter des colonnes),
  • Ajouter une colonne « Commentaires »,
  • Ajouter une synthèse (ex. % global par unité),
  • Ajouter des segments ou des filtres par catégorie.

📤 Export et diffusion

  • Imprimez le fichier en mode paysage, en sélectionnant les colonnes utiles,
  • Exportez en PDF pour diffusion,
  • Protégez les cellules de formules si besoin (onglet « Révision » > « Protéger la feuille »).

Recommandés

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

error: Content is protected !!
