Piloter une équipe, c’est arbitrer en continu entre capacité disponible et travail à réaliser. Un plan de charge vous donne cette visibilité jour par jour, personne par personne, et transforme vos réunions en décisions concrètes : qui fait quoi, quand, et avec quel impact sur la charge. Cet article vous propose une démarche claire, des indicateurs simples et des modèles Excel prêts à l’emploi (industrie/BTP/IT/santé) déjà automatisés (Gantt, taux de charge, fériés et congés France).

Un plan de charge efficace est vivant (mis à jour), simple (quelques KPI), juste (capacité réelle) et sectorisé (métier). Avec des modèles Excel robustes, la conversation change : on ne “subit” plus la semaine, on la pilote.


1) Ce qu’un bon plan de charge doit absolument montrer

a) La capacité réelle

  • Référentiel France : 35 h/semaine, 5 jours ouvrés, jours fériés métropole.
  • Ajustements individuels : ETP (ex. 0,8 = 4 jours/semaine), contrats <35 h, congés/RTT.
  • Résultat attendu : une capacité par jour et par ressource (heures).

b) La charge engagée

  • Tâches avec début/fin et charge (heures) répartie sur la durée.
  • Spécificités sectorielles :
    • IT : charge calculée via Story Points × Heures/Point.
    • Santé : plannings par shifts (8h/12h).
    • BTP/Industrie : tâches classiques (préventif, chantier, audit, réception, etc.).

c) Des indicateurs lisibles

  • Taux de charge par jour et par ressource, avec codes couleur.
  • KPI : jours OK (≤100 %), tendus (100–120 %), surchargés (>120 %), tendance (sparkline).

d) Une vue planning immédiate

  • Gantt sur 6 à 8 semaines, lisible, figé sur les en-têtes, coloré par secteur.

2) La logique de calcul (transparente et stable)

Formules conceptuelles (adaptées dans les modèles) :

Capacité_jour(ressource)
= (Heures_semaine / Jours_ouvrés)
  × (1 si jour ouvré, 0 si férié/congé)

Charge_jour(ressource, date)
= Somme des tâches actives ce jour × (Charge_totale / Durée_en_jours)

Taux_de_charge
= Charge_jour / Capacité_jour

Seuils d’aide à la décision (paramétrables) :

  • ≤ 100 % : OK, la ressource reste dans sa capacité.
  • 100–120 % : Tendu, arbitrage à prévoir si la situation se répète.
  • > 120 % : Surcharge, replanifier immédiatement (déplacer une tâche, réallouer, renforcer).

3) La démarche pas à pas (qui tient en 30 minutes)

1. Paramétrer

  • Renseignez la date de début (lundi), l’horizon (ex. 56 jours), 35 h/semaine, 5 jours ouvrés et le seuil de surcharge souhaité (ex. 1,20).

2. Poser le socle “Ressources”

  • Listez chaque personne avec ETP, heures/semaine et la colonne sectorielle :
    • Industrie : Équipe (Matin/AM/Nuit)
    • BTP : Site/Chantier
    • IT : Équipe / Sprint
    • Santé : Rotation/Service

3. Saisir les tâches

  • Début, Fin, Charge (h) (ou SP × Heures/Point en IT, Heures/Shift en santé), Priorité, Statut.
  • L’affectation Ressource est contrôlée par liste déroulante (réduit les erreurs).

4. Déclarer les événements calendaires

  • Fériés France (prérenseignés dans les modèles).
  • Congés / RTT par ressource (capacité mise à zéro aux dates concernées).

5. Lire et décider

  • Gantt : collisions, enchaînements, effets de glissement.
  • Synthèse : ressources tendues/surchargées, jours critiques, tendance (sparklines).
  • Arbitrer : décaler une tâche, réaffecter à une ressource disponible, renforcer temporairement l’équipe.

4) Quatre contextes, quatre variantes

A. Industrie / Atelier (équipes en 3×8)

  • Usages types : démarrage de ligne, préventif, réglages presse, audits 5S, réceptions.
  • Points d’attention : chevauchements Matin/AM/Nuit, temps de réglage vs cadence, coordination maintenance/production.
  • Rituel : point quotidien 10 minutes, revue hebdo charges/surcharges, planning préventif verrouillé 2 semaines.

B. BTP / Chantier (multi-sites)

  • Usages types : fondations, terrassement, cloisons, réservations élec., réunions SPS.
  • Points d’attention : dépendances VRD/Second œuvre, accès grue/engins, météo et aléas de livraison.
  • Rituel : jalons de chantier, fenêtres de travail par corps d’état, coordination site A/B.

C. Services / IT (sprints & stories)

  • Usages types : US Backend/Frontend, QA, cérémonies, refinement, déploiements.
  • Points d’attention : story sizing (cohérence des SP), encours WIP, slots fixes pour cérémonies, tests de non-régression.
  • Rituel : revue de sprint, réallocation quotidienne légère, mesure du focus factor.

D. Santé / Hôpital (shifts 8h/12h)

  • Usages types : urgences, consultations, maternité, gériatrie.
  • Points d’attention : sécurité/continuité des soins, compatibilité compétences/shifts, respect repos légal.
  • Rituel : relève, revue journalière des absences imprévues, renforts ciblés.

5) Indicateurs utiles (simples, actionnables)

  • Taux de charge (jour × ressource) : indicateur primaire.
  • Jours surchargés / tendus / OK (par ressource) : lecture rapide de la soutenabilité.
  • Tendance (sparkline) : repère visuel pour lisser la charge semaine après semaine.
  • Couverture de capacité : part de la période planifiée ≤100 % (objectif : >80 %).
  • Écart vs plan : nombre de décalages effectués (veillez à stabiliser les 2 prochaines semaines).

6) Bonnes pratiques de pilotage

  • Verrouillez la semaine en cours + S+1 ; reste flexible au-delà.
  • Lissez : mieux vaut déplacer tôt une tâche non critique que “surcharger” une ressource clé.
  • Segmentez les tâches longues (ex. 40 h → 5 j × 8 h) pour mieux répartir.
  • Ritualisez : courte revue quotidienne (10 min) + revue hebdo (30 min).
  • Tracez les décisions (qui/quoi/quand) dans une note succincte rattachée au plan.
  • Préservez les temps structurants (préventif, QA, formation) : ce sont des “dettes” si vous les sacrifiez.

7) Surmonter les pièges

  • Reporter sans arbitrer : une surcharge qui “roule” s’amplifie. Mieux vaut réallouer tôt.
  • Capacité théorique inchangée : pensez fériés et congés (les modèles les intègrent).
  • Tâches mal dimensionnées : en IT, revoyez SP et Heures/Point ; en atelier/chantier, calibrez avec l’historique.
  • “Haki” Excel (copier-coller sauvage) : appuyez-vous sur les listes déroulantes pour rester propre.
  • Trop d’indicateurs : gardez 3–4 KPI max et une lecture couleur (OK/Tendu/Surcharge).

8) Comment utiliser les modèles fournis

Chaque fichier comprend :

  • Paramètres (date, horizon, 35 h, seuil)
  • Ressources (avec colonne sectorielle)
  • Tâches (avec priorités/statuts normalisés)
  • Calendrier (fériés FR auto)
  • Congés (capacité bloquée aux dates saisies)
  • Plan_Gantt (8 semaines)
  • Synthèse (taux, KPI, trend)

Spécifiques :

  • Industrie/BTP : charge en heures.
  • IT : Story Points × Heures/Point → charge auto.
  • Santé : Heures/Shift → charge auto.

Astuce : adaptez l’horizon (ex. 42 j), puis étendez la ligne d’en-tête des dates dans Gantt et Synthèse (les formules suivent).


9) Feuille de route d’adoption (semaine 1 à 4)

  • S1 : inventaire ressources, contrats, congés planifiés ; paramétrage ; 1er planning de 2 semaines.
  • S2 : fiabilisation des charges ; rythme quotidien de 10 minutes + revue hebdo.
  • S3 : élargissement à 6–8 semaines ; mise sous contrôle des postes/tâches récurrentes.
  • S4 : consolidation des KPI et début du lissage (réduire les jours >120 %, augmenter les jours ≤100 %).

Plan de charge d’équipe : méthode, indicateurs et 4 modèles Excel prêts à l’emploi

  • Paramètres : date de départ (lundi), horizon (par défaut 56 j), 35 h/semaine, 5 j ouvrés, seuil de surcharge (ex. 1,20).
  • Ressources : personnes, ETP, heures/semaine + 1 colonne sectorielle (Équipe/Site/Équipe agile/Rotation).
  • Tâches : début/fin, affectation Ressource, charge (ou calculée), priorité, statut.
  • Calendrier : jours fériés France (année courante + suivante) — capacité = 0 ces jours.
  • Congés : absences par ressource (début/fin/type) — capacité = 0 aux dates.
  • Plan_Gantt : planning sur 8 semaines, barres automatiques, volets figés.
  • Synthèse : tableau charge vs capacité par ressource et par jour, codes couleur + feux R/A/V, sparklines et KPI (jours OK / tendus / surchargés).

Formule clef (commune) : Taux de charge = Charge_jour / Capacité_jour
Capacité_jour = (Heures_semaine / Jours_ouvrés) × (non férié) × (non en congé)


1) Industrie / Atelier (équipes en 3×8)

Quand l’utiliser : production, maintenance, qualité, logistique atelier.

Ressources – colonnes

  • Ressource | Rôle | ETP | Heures_semaine | Équipe (Matin / AM / Nuit)

Tâches – colonnes

  • ID | Tâche | Ressource | Projet/Chantier | Début | Fin | Charge (h) | Priorité | Statut | Durée (j) | Charge/jour (h) (auto)

Calculs & lecture

  • Charge/jour = Charge (h) / Durée (j).
  • Filtre par Équipe pour piloter les 3×8.
  • Bons usages : lisser réglages/polissage, verrouiller les préventifs, visualiser les collisions de poste.

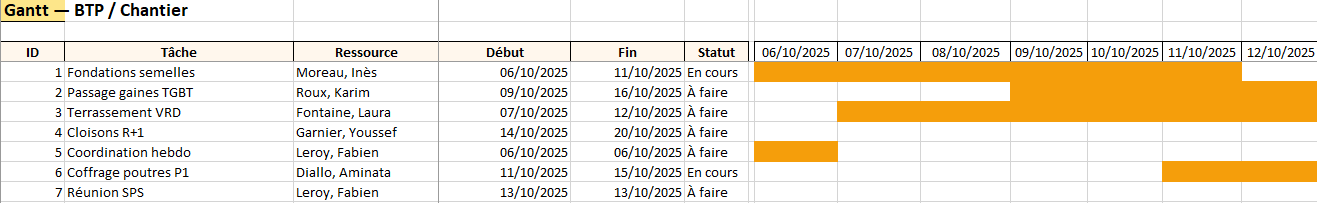

2) BTP / Chantier (multi-sites)

Quand l’utiliser : gros œuvre, second œuvre, coordination SPS, multi-chantiers.

Ressources – colonnes

  • Ressource | Rôle | ETP | Heures_semaine | Site

Tâches – colonnes

  • ID | Tâche | Ressource | Chantier/Site | Début | Fin | Charge (h) | Priorité | Statut | Durée (j) | Charge/jour (h) (auto)

Calculs & lecture

  • Vue SiteRessource pour répartir les équipes.
  • Anticipe dépendances (VRD → second œuvre), fenêtre grue/engins, aléas météo.
  • KPI “jours surchargés” aide à décider des renforts inter-sites.


3) Services / IT (sprints, stories)

Quand l’utiliser : équipes agiles (PO, Dev, QA), cérémonies, sprints.

Ressources – colonnes

  • Ressource | Rôle | ETP | Heures_semaine | Équipe (Alpha/Beta…)

Tâches – colonnes

  • ID | Tâche | Ressource | Projet/Sprint | Début | Fin | Story Points | Heures/Point | Charge (h) (auto) | Priorité | Statut | Durée (j) | Charge/jour (h) (auto)

Calculs & lecture

  • Charge (h) = Story Points × Heures/Point (ex. 6 h/pt par défaut).
  • Idéal pour sizing rapide, visibilité sur cérémonies fixes (démo, retro, refinement).
  • Contrôle du focus : trop de “En cours” = surcharge diffuse → réallouer.

4) Santé / Hôpital (shifts 8h/12h)

Quand l’utiliser : urgences, hospitalisation, maternité, consultations.

Ressources – colonnes

  • Ressource | Rôle | ETP | Heures_semaine | Rotation (Jour / Nuit…)

Tâches – colonnes

  • ID | Tâche/Shift | Ressource | Service | Début | Fin | Heures/Shift | Charge (h) (auto = Heures/Shift) | Priorité | Statut | Durée (j) | Charge/jour (h) (auto)

Calculs & lecture

  • Charge (h) = Heures/Shift (8 h / 12 h).
  • Contrôle immédiat des continuités de service et repos légal.
  • Filtre par Service et Rotation pour couvrir H24.

Couleurs & contrôles (communs)

  • Statut : À faire / En cours / Fait / Bloqué → teinte dédiée (lecture instantanée).
  • Priorité : Haute / Moyenne / Basse → teinte dédiée.
  • RAG Synthèse :
    • ≤100 % = OK, 100–120 % = Tendu, >120 % = Surcharge (seuil réglable).
  • Listes déroulantes sur Ressource / Statut / Priorité (moins d’erreurs de saisie).

Ce que tu peux personnaliser en 2 minutes

  • Seuil de surcharge (ex. 1,10 au lieu de 1,20).
  • Heures/semaine par ressource (temps partiel, 32 h, etc.).
  • Horizon (4, 6, 8 semaines).
  • Palettes et intitulés (ex. “Programme / Lot” au lieu de “Projet/Chantier”).
