Matrice RACI en pratique : principe, mise en œuvre et modèle Excel
Recommandés
La matrice RACI clarifie qui fait quoi dans un projet ou un processus. Elle attribue à chaque activité un rôle précis — Responsible, Accountable, Consulted, Informed — pour réduire les zones grises, accélérer les décisions et fluidifier les échanges. Vous trouverez ci-dessous une méthode simple pour construire votre RACI, les pièges à éviter, et un modèle Excel prêt à l’emploi avec titre, couleurs, descendance des flux (cycle de vie du projet) et dashboard.
1) RACI : rappel des rôles (en une phrase chacun)
- R — Responsible : réalise la tâche et livre le résultat.
- A — Accountable : décide et valide (un seul A par activité).
- C — Consulted : contribue par expertise, échanges bidirectionnels.
- I — Informed : est tenu informé, communication descendante.
Règle d’or : par activité, exactement 1 “A” et au moins 1 “R”.
2) Quand utiliser une matrice RACI ?
- Projets transverses avec plusieurs métiers (IT, Opérations, Finance, RH…).
- Processus multi-équipes (onboarding client, achat-paiement, incident IT).
- Transformation/produit avec nombreux contributeurs (data, qualité, sécurité).
- Clarification des interfaces entre siège, régions et sites.
Bénéfices concrets : décisions plus rapides, moins d’allers-retours, responsabilités visibles, charge mieux répartie.
3) Construire une RACI robuste : méthode pas à pas
Étape A — Cadrer le périmètre
Listez les activités d’un bout à l’autre (ex. Idée → Cadrage → Conception → Réalisation → Tests → Déploiement → Support). Ce fil rouge, que j’appelle descendance des flux, garantit que rien n’est oublié entre amont et aval.
Étape B — Lister les rôles
Préférez des rôles plutôt que des noms (et mappez les personnes à part) :
- Sponsor, Chef de Projet, Métier/Opérations, Qualité, IT, Sécurité, Finance, RH, Data…
Étape C — Attribuer R/A/C/I par activité
- Commencez par le A (qui tranche ?) puis placez le R (qui exécute ?).
- Ajoutez C (qui consulter ?) et I (qui informer ?).
- Visez la parcimonie : trop de “C/I” ralentissent le flux.
Étape D — Vérifier les règles
- 1 seul “A” par ligne (sinon conflit décisionnel).
- ≥1 “R” par ligne (sinon tâche orpheline).
- Cohérence charge/équipes : pas de rôle saturé sur toutes les lignes.
Étape E — Valider et publier
Faites relire par les parties prenantes. Publiez avec version/date et mode d’emploi.
4) Notre modèle Excel : ce qu’il apporte (et comment l’utiliser)
4.1. Feuille RACI_Matrix
- Titre et métadonnées (projet, période, version, date).
- Colonnes types : Activité, Étape, Processus puis rôles (Sponsor, Chef de Projet, Qualité, IT, Finance, Opérations, RH).
- Listes déroulantes R/A/C/I dans les colonnes des rôles.
- Coloration automatique multi-couleurs :
- R (rouge clair), A (ambre), C (vert), I (bleu).
- Contrôle qualité par ligne :
- Check A = OK si 1 seul A,
- Check R = OK si ≥1 R.
- Capacité par défaut : 200 activités (ajustable).
4.2. Feuille Flux_Projet (descendance des flux)
- Chaîne visuelle multicolore Idée → Cadrage → Conception → Réalisation → Tests → Déploiement → Support.
- Tableau Entrées/Sorties par étape pour cadrer ce qui alimente et ce qui produit chaque phase.
- Utilité : relier chronologie et responsabilités.

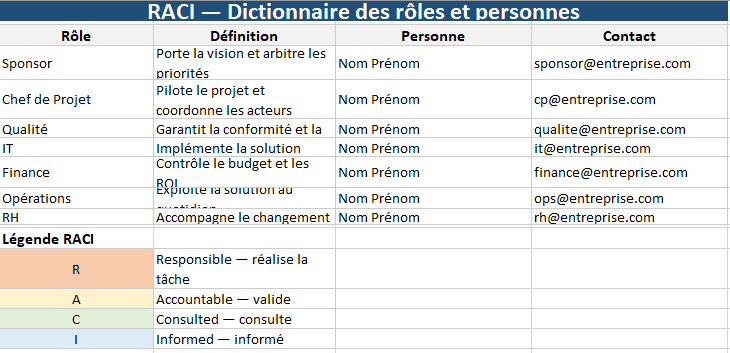

4.3. Feuille Roles_Dictionary
- Dictionnaire rôle → personne → contact pour traduire la matrice en équipe réelle.
- Légende RACI rappelant les définitions.

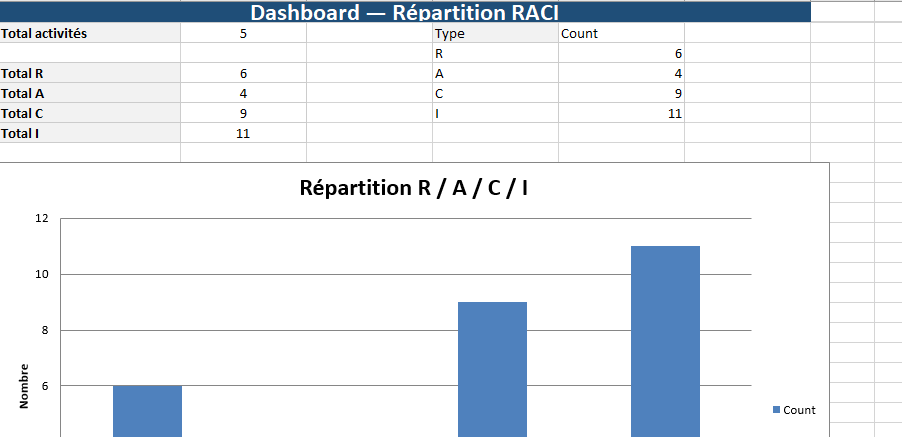

4.4. Feuille Dashboard
- KPIs : Total activités, Total R/A/C/I.
- Histogramme répartition R/A/C/I (vue synthétique pour comité).
4.5. Feuille README_Mode_Emploi
- Mode d’emploi en 4 étapes : remplir la matrice, vérifier les checks, ajuster les flux, piloter via le dashboard.
5) Exemple express (mini-cas “Déploiement d’un CRM”)
| Activité | Étape | Processus | Sponsor | Chef de Projet | Qualité | IT | Finance | Ops | RH |
|---|---|---|---|---|---|---|---|---|---|
| Cadrage du besoin | Cadrage | Gestion de projet | I | A | C | C | I | R | I |
| Spécifications | Conception | Qualité | I | A | R | C | I | C | I |
| Développement | Réalisation | IT | I | A | C | R | I | C | I |
| Tests d’acceptation | Tests | Qualité | I | A | R | C | I | C | I |
| Formation & Go-Live | Déploiement | Ops / RH | I | A | C | C | I | R | C |
Lecture : un seul A par ligne ; R positionné là où le travail se fait ; C/I mesurés pour ne pas surcharger.
6) Bonnes pratiques (vous gagnez du temps si vous les suivez)
- Commencez par le “A”, puis attribuez le “R” ; seulement après, ajoutez “C/I”.
- Limitez “C/I” : chaque consultation coûte du temps.
- Séparez rôles et personnes : la matrice reste stable même si l’équipe change.
- Versionnez (v1.1, v1.2…) et datez les mises à jour.
- Rendez la matrice visible : intégrée au kick-off, aux revues mensuelles, au SharePoint/Drive.
7) Erreurs courantes à éviter
- Deux “A” sur la même activité : personne ne tranche vraiment.
- Aucun “R” : la tâche n’avance pas.
- Rôle “fourre-tout” (ex. Chef de Projet R partout) : engorgement garanti.
- RACI trop théorique : si la réalité diverge, mettez-la à jour au lieu d’imposer un schéma figé.
- Confusion R/A : R exécute, A décide — ne mélangez pas.
8) Variantes et extensions utiles
- RASCI : ajoute S (Support) pour distinguer assistance ponctuelle et exécution.
- DACI / ARCI : alternatives de gouvernance (Decider, Approver…).
- RACI + risques : liez chaque activité à un niveau de risque pour prioriser les décisions.
- RACI + SLA : ajoutez des délais d’approbation/information pour sécuriser le time-to-decision.
9) Mode d’emploi rapide avec le modèle Excel
- Listez vos activités (feuille RACI_Matrix) et ajustez les colonnes de rôles à vos métiers.
- Attribuez R/A/C/I via les listes déroulantes (la couleur se met à jour).
- Vérifiez les colonnes Check A (doit afficher OK) et Check R (≥1 R).
- Reliez les personnes aux rôles dans Roles_Dictionary.
- Visualisez la chaîne dans Flux_Projet et alignez les étapes si nécessaire.
- Pilotez la répartition et le volume via Dashboard.
Une bonne RACI rend les responsabilités visibles, sécurise les décisions et élimine les ambiguïtés. En reliant la matrice au flux réel du projet et en contrôlant automatiquement les règles (1 seul A, au moins un R), vous obtenez un outil opérationnel, pas un tableau décoratif. Le modèle Excel joint vous donne une base multicolore, contrôlée et prête à l’emploi : adaptez les rôles, complétez les activités, laissez le dashboard faire le reste.
⬇️




Définitions RACI (cœur du modèle)
- RACI : matrice qui attribue, par activité, les rôles Responsible, Accountable, Consulted, Informed pour clarifier “qui fait quoi”.
- Responsible (R) : exécute la tâche et produit le livrable (peut être plusieurs).
- Accountable (A) : décide, valide le résultat et porte la responsabilité finale (un seul par activité).
- Consulted (C) : contribue par expertise via échanges bidirectionnels (consulte/est consulté).
- Informed (I) : reçoit l’information une fois la décision prise ou la tâche réalisée.
- Règle RACI : pour chaque activité, exactement 1 “A” et au moins 1 “R”.
- Sur-consultation : excès de “C” qui ralentit décisions et délais.
- Sous-information : manque de “I” qui crée des surprises et des rejets.
Variantes & alternatives
- RASCI : ajoute S (Support) pour distinguer assistance ponctuelle et exécution (R).
- ARCI : met l’accent sur A (Accountable) avant R.
- DACI : Decider, Approver, Contributor, Informed ; variante orientée gouvernance décisionnelle.
Éléments de structure (lignes/colonnes de la matrice)
- Activité : action concrète à réaliser (ex. “Tests d’acceptation”).
- Étape : phase du cycle (ex. Cadrage, Conception, Réalisation, Tests, Déploiement).
- Processus : chaîne de valeur concernée (ex. Qualité, IT, Opérations).
- Sponsor : porteur de la vision et arbitre des priorités stratégiques.
- Chef de projet : coordonne, planifie, suit l’avancement et les risques.
- Parties prenantes : acteurs impactés ou contributeurs au projet/processus.
- Décision : point de validation/choix qui engage ressources, délais ou périmètre.
- Livrable : résultat tangible d’une activité (document, composant, mise en prod).
Flux & pilotage
- Descendance des flux : enchaînement des étapes Idée → Cadrage → Conception → Réalisation → Tests → Déploiement → Support pour couvrir tout le cycle.
- Entrées (Inputs) : ressources ou informations nécessaires pour démarrer une étape.
- Sorties (Outputs) : livrables ou décisions produits par l’étape.
- KPI RACI : indicateurs de répartition (nb de R/A/C/I, % lignes avec A unique, charges par rôle).
- SLA décisionnel : délai cible pour trancher/valider (réduit les blocages).
Qualité de la matrice
- Check A : contrôle qu’il y a exactement un A par ligne.
- Check R : contrôle qu’il y a au moins un R par ligne.
- Collision R/A : confusion entre exécution (R) et décision/validation (A).
- Saturation de rôle : rôle surchargé de R ou A sur trop d’activités (risque de goulet).
Termes Excel (utiles dans votre modèle)
- Liste déroulante : validation de données qui limite l’entrée à R/A/C/I.
- Mise en forme conditionnelle : coloration automatique des cellules selon la lettre (R/A/C/I).
- Tableau structuré : plage nommée avec filtres/tri, style et formules robustes.
- Carte (Dashboard) : vue synthétique (barres R/A/C/I, totaux activités, alertes qualité).
Mini-glossaire “Audit interne” (si vous reliez RACI à vos audits)
- Constat : écart factuel observé, étayé par preuves.
- Recommandation : action proposée pour supprimer la cause d’un constat.
- Plan d’actions : liste des actions, responsables, échéances, statuts de suivi.
- Risque : probabilité × impact d’un événement défavorable (qualitatif ou IPR).
- IPR : Indice Priorité de Risque = Gravité × Probabilité × Détection (échelle 1–5).
