Suivi financier du chantier : Gérer efficacement les coûts de construction

Cet article explore un modèle Excel de suivi financier du chantier.

Contexte

La construction d’un bâtiment, qu’il s’agisse d’une maison individuelle, d’un complexe résidentiel, ou d’un projet commercial d’envergure, est une entreprise complexe et coûteuse. Les projets de construction impliquent de nombreux acteurs, des matériaux variés, des délais à respecter et des budgets à maîtriser. Dans ce contexte, le suivi financier du chantier joue un rôle crucial pour assurer la réussite du projet.

L’importance du suivi financier

Le suivi financier d’un chantier de construction est essentiel pour plusieurs raisons :

1. Maîtrise des coûts

La construction peut rapidement devenir coûteuse, avec des dépenses imprévues qui peuvent surgir à tout moment. Le suivi financier permet de surveiller les dépenses tout au long du projet, ce qui aide à éviter les dépassements budgétaires.

2. Anticipation des problèmes

Les retards, les changements dans la conception, les pénuries de matériaux ou les erreurs de gestion peuvent entraîner des coûts supplémentaires importants. En identifiant rapidement les écarts entre les coûts réels et les estimations, le suivi financier permet de prendre des mesures correctives à temps pour éviter des problèmes majeurs.

3. Prise de décision éclairée

Les informations financières précises aident les responsables du projet à prendre des décisions éclairées. Cela inclut la possibilité d’allouer des ressources supplémentaires en cas de besoin, de réaffecter des travailleurs ou de réviser le calendrier du projet pour maintenir le cap financier.

Les étapes clés du suivi financier

Le suivi financier du chantier de construction implique plusieurs étapes clés :

1. Établissement du budget initial

Avant de commencer le chantier, il est essentiel de définir un budget réaliste qui tient compte de toutes les dépenses prévues, y compris les matériaux, la main-d’œuvre, les frais généraux et les imprévus.

2. Suivi des dépenses

Pendant la phase de construction, il est crucial de tenir un registre précis de toutes les dépenses. Cela inclut la saisie de chaque facture, la vérification des coûts par rapport aux estimations et la mise à jour régulière du budget.

3. Identification des écarts

Comparez régulièrement les coûts réels avec les prévisions budgétaires. Si des écarts sont détectés, enquêtez pour comprendre les raisons sous-jacentes.

4. Analyse des causes des écarts

Il est important de déterminer pourquoi les écarts de coûts se produisent. Est-ce dû à des changements dans la conception, des retards dans la livraison des matériaux, des erreurs de gestion ou d’autres facteurs ?

5. Prise de mesures correctives

En fonction des causes des écarts, prenez des mesures correctives appropriées. Cela peut impliquer la renégociation des contrats, la réaffectation des ressources ou la révision du calendrier du projet.

6. Mise à jour du budget

Le budget initial doit être ajusté en fonction des changements survenus pendant la construction. Assurez-vous que toutes les parties prenantes sont informées des mises à jour budgétaires pour maintenir la transparence.

Les outils pour simplifier le suivi financier

La technologie a considérablement simplifié le suivi financier des chantiers de construction. Voici quelques outils qui peuvent être utiles :

1. Logiciels de gestion de projet

Des logiciels tels que Microsoft Project, Primavera P6 ou Asana permettent de suivre les coûts, les délais et les ressources de manière centralisée, facilitant ainsi la gestion globale du projet.

2. Logiciels de comptabilité

Les logiciels de comptabilité comme QuickBooks, Sage ou Xero aident à gérer les finances du projet, à suivre les dépenses et à générer des rapports financiers détaillés pour une analyse approfondie.

3. Applications mobiles

De nombreuses applications mobiles permettent aux équipes de terrain de saisir rapidement les dépenses et de les synchroniser avec le système de gestion de projet, assurant ainsi une collecte de données en temps réel.

Bien sûr, voici un modèle de tableau de suivi financier de chantier. Vous pouvez personnaliser ce tableau en fonction des besoins spécifiques de votre projet de construction.

[Nom du Projet de Construction]
Suivi Financier du Chantier – [Mois/Année]
——————————————————————–
BUDGET INITIAL
Description des Dépenses
——————————————————————–
Main-d’œuvre
Matériaux
Frais Généraux
Sous-traitants
Équipement
Autres (Spécifier)
——————————————————————–
Total Budget Initial
——————————————————————–

SUIVI MENSUEL
Description des Dépenses
——————————————————————–
Main-d’œuvre
Matériaux
Frais Généraux
Sous-traitants
Équipement
Autres (Spécifier)
——————————————————————–
Total Coûts Mensuels
——————————————————————–
RÉSUMÉ
Date de Révision: [Date]
——————————————————————–
Total Budget Initial: [Total Estimé]
Total Coûts Réels à ce jour: [Total Réel]
Écart Total: [Écart Total]
——————————————————————–
Total Coûts Mensuels (Mois Actuel): [Total Mois Act]
——————————————————————–
Pourcentage d’Avancement: [Pourcentage Avancement]
——————————————————————–

N’oubliez pas de personnaliser les sections [Nom du Projet de Construction], [Mois/Année], [Estimation], [Coût Réel], [Mois Précédent], [Mois Actuel], [Date], [Total Estimé], [Total Réel], [Total Mois Préc], [Total Mois Act], [Variation Total], [Pourcentage Avancement] et toute autre information spécifique à votre projet. Ce modèle vous permettra de suivre les coûts du chantier de construction de manière organisée et efficace.

Étude de Cas : Gestion Financière d’un Chantier de Construction

Contexte : L’entreprise ABC Construction a entrepris la construction de “Résidence Belle Vue”, un immeuble de 10 étages, avec un budget initial de 20 millions d’euros et une durée prévue de 18 mois.

Gestion financière rigoureuse : ABC Construction a mis en place un suivi financier précis en enregistrant toutes les dépenses, en comparant les coûts réels au budget mensuellement, et en analysant les écarts.

Résultats positifs : Le projet a été achevé en 17 mois, un mois plus tôt que prévu, avec un coût final de 19,5 millions d’euros, 500 000 euros de moins que le budget initial.

Cette étude de cas démontre l’efficacité d’une gestion financière proactive dans la construction, permettant de respecter les délais et de maîtriser les coûts.

{pratique} 🔍

Pour créer un modèle Excel de suivi financier de chantier, nous allons structurer notre fichier en plusieurs onglets pour couvrir les différents aspects du suivi financier : budget prévisionnel, dépenses réelles, suivi des achats, tableau de bord de suivi, et éventuellement un onglet pour le suivi des temps. Voici une approche étape par étape pour la mise en place de ce modèle :

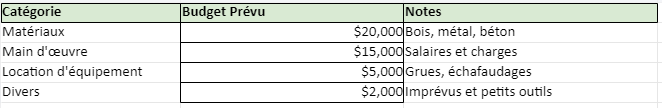

1. Onglet “Budget Prévisionnel”

  • A. Structure : Listez toutes les catégories de coûts (matériaux, main d’œuvre, location d’équipement, etc.) avec une estimation des coûts pour chacune.
  • B. Détails : Pour chaque catégorie, détaillez les coûts par sous-catégories si nécessaire (par exemple, sous-catégories de matériaux).
  • C. Totalisation : Calculez le coût total prévisionnel en sommant toutes les catégories.

2. Onglet “Dépenses Réelles”

  • A. Enregistrement des dépenses : Créez des colonnes pour la date, la catégorie de dépense, le fournisseur, le montant, et une brève description.
  • B. Catégorisation : Assurez-vous que les catégories de dépenses correspondent à celles du budget prévisionnel pour faciliter les comparaisons.
  • C. Totalisation : Fournissez un total cumulé des dépenses par catégorie et un total général.

3. Onglet “Suivi des Achats”

  • A. Informations sur les achats : Notez les détails des commandes, y compris le fournisseur, le coût, la date de commande, la date de livraison prévue, et l’état de la commande.
  • B. Suivi : Mettez à jour l’état des commandes (par exemple, commandé, en transit, reçu).

4. Onglet “Tableau de Bord”

  • A. Vue d’ensemble : Utilisez des graphiques et des indicateurs pour montrer l’état actuel du budget (prévisionnel vs réel), l’état des dépenses, et l’avancement du projet.
  • B. Alertes : Incluez des formules pour signaler les dépassements de budget ou d’autres indicateurs clés nécessitant une attention.

5. Onglet “Suivi des Temps” (Optionnel)

  • A. Enregistrement : Si le suivi du temps de travail est pertinent, créez un système pour enregistrer les heures travaillées par les employés ou les sous-traitants, classées par tâche ou projet.
  • B. Analyse : Reliez les coûts de main-d’œuvre aux projets pour analyser l’efficacité et le budget de la main-d’œuvre.

Mise en Place Technique

  • Formules importantes :
  • Somme : =SOMME(B2:B100) pour totaliser des coûts.
  • RechercheV : =RECHERCHEV(A2;Depenses!A:B;2;FAUX) pour associer des dépenses aux catégories budgétaires.
  • Conditionnelles : =SI(C2>B2;"Au-dessus du budget";"Dans le budget") pour des alertes simples.
  • Graphiques : Utilisez des graphiques en colonnes pour comparer le budget prévisionnel aux dépenses réelles, et des graphiques en courbes pour suivre l’évolution des dépenses dans le temps.
  • Validation des données : Pour les catégories de dépenses, utilisez la validation des données pour créer des listes déroulantes, assurant la cohérence des données.
  • Mise en forme conditionnelle : Appliquez la mise en forme conditionnelle pour mettre en évidence les dépenses dépassant le budget prévisionnel.

Télécharger ce modèle Excel de suivi financier de chantier

Conclusion

Le suivi financier d’un chantier de construction est une composante essentielle de la gestion de projet. Il permet de maîtriser les coûts, d’anticiper les problèmes et de prendre des décisions éclairées. En utilisant les outils technologiques appropriés et en suivant les étapes clés, les professionnels de la construction peuvent garantir le succès financier de leur projet tout en respectant le budget initial. En fin de compte, un suivi financier efficace contribue à la réalisation de projets de construction rentables et de haute qualité.

Autres articles

Modèle de Fiche de Parrainage dans Word
La fiche de parrainage est bien plus qu’un simple document...
Read more
Fiche Méthode de La Tenue de Registres...
La tenue de registres est une méthode essentielle pour organiser...
Read more
Fiche Méthode : Critique Littéraire - Modèle...
La critique littéraire est une approche qui consiste à analyser,...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
