Modèles et formulaires

La Note de Cadrage : Concept, Contexte et Modèle Excel et Word

Télécharger un modèle de note de cadrage de projet dans Excel et Word 👇

La gestion efficace d’un projet repose sur une planification rigoureuse dès ses débuts. La note de cadrage se présente comme un document essentiel dans ce processus, définissant les bases du projet en détail. Dans cet article, nous examinerons le concept de la note de cadrage, son contexte dans le milieu professionnel, et proposerons un modèle de rédaction structuré.

Le Concept de la Note de Cadrage

La note de cadrage, aussi connue sous le nom de document d’initialisation ou brief de projet, offre une synthèse complète des contours d’un projet. Son objectif principal est de définir clairement les objectifs, le périmètre, les ressources nécessaires, ainsi que les contraintes et les risques associés au projet. En servant de référence tout au long du cycle de vie du projet, elle assure la cohérence des actions et aide à prendre des décisions éclairées.

Le Contexte de la Note de Cadrage

Dans un environnement professionnel, où la gestion de projets est une pratique courante, la note de cadrage revêt une importance capitale. Que ce soit dans les domaines des affaires, de la technologie, de la construction, ou dans tout autre secteur, les organisations s’engagent régulièrement dans des initiatives nouvelles. La note de cadrage se positionne alors comme un guide crucial, permettant de définir les attentes des parties prenantes et de minimiser les risques potentiels.

Lire aussi : La note de cadrage : exemple, structure et importance

Modèle de Rédaction d’une Note de Cadrage

La rédaction d’une note de cadrage suit généralement un modèle structuré pour garantir sa complétude et sa cohérence. Voici les éléments clés à inclure :

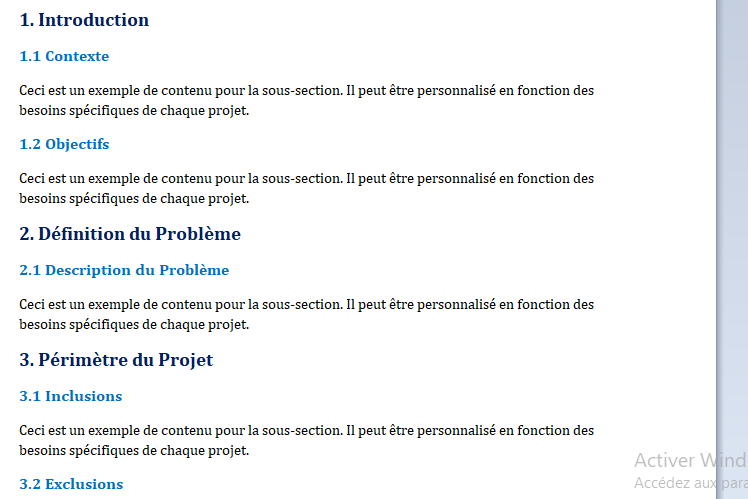

1. Introduction

Présentation succincte du projet, de son contexte et de ses objectifs.

2. Définition du Problème

Description détaillée du besoin ou du problème que le projet vise à résoudre.

3. Objectifs

Énoncé clair et précis des résultats attendus du projet.

4. Périmètre

Description des limites et des frontières du projet, incluant ce qui est inclus et exclu.

5. Ressources

Identification des ressources nécessaires pour mener à bien le projet, y compris les finances, les équipements, les technologies et les compétences humaines.

6. Contraintes

Facteurs pouvant limiter la réalisation du projet, tels que des délais serrés, des contraintes budgétaires ou des restrictions réglementaires.

7. Risques

Identification des risques potentiels et des stratégies d’atténuation associées.

8. Échéancier

Planning préliminaire du projet, comprenant les principales étapes et les dates de livraison attendues.

9. Parties Prenantes

Liste des parties prenantes clés et description de leur rôle et de leurs responsabilités dans le projet.

10. Approbation

Signature des parties prenantes pour confirmer leur accord sur la note de cadrage.

Étude de Cas : Développement d’une Application de Gestion de Projet

Introduction

Une société de développement de logiciels, TechSolutions, décide de créer une application de gestion de projet pour ses propres besoins internes, ainsi que pour la commercialiser auprès d’autres entreprises. Pour ce faire, elle entreprend un projet de développement logiciel et établit une note de cadrage détaillée pour encadrer le processus.

Définition du Problème

TechSolutions fait face à des difficultés dans la gestion de ses projets internes. Les équipes travaillent sur plusieurs projets simultanément, ce qui rend difficile le suivi des tâches, des ressources et des délais. De plus, les outils actuellement utilisés ne répondent pas entièrement aux besoins spécifiques de l’entreprise.

Objectifs
  1. Développer une application de gestion de projet conviviale et intuitive.
  2. Permettre le suivi précis des tâches, des ressources et des délais pour chaque projet.
  3. Faciliter la communication et la collaboration entre les membres de l’équipe.
  4. Offrir des fonctionnalités de reporting et d’analyse pour évaluer les performances des projets.
Périmètre

L’application se concentrera sur les fonctionnalités suivantes :

  • Création et suivi des tâches, avec affectation des ressources et des délais.
  • Gestion des documents et des fichiers liés aux projets.
  • Fonctionnalités de communication en temps réel entre les membres de l’équipe.
  • Tableaux de bord personnalisables pour suivre les indicateurs clés de performance des projets.
Ressources
  • Équipe de développement logiciel (2 développeurs, 1 chef de projet, 1 designer UX/UI).
  • Budget alloué pour les frais de développement et de test.
  • Accès aux outils de développement et de collaboration nécessaires.
Contraintes
  • Respecter les délais fixés pour le développement et le déploiement de l’application.
  • Travailler dans le cadre du budget alloué pour le projet.
  • Assurer la sécurité des données des utilisateurs de l’application.
Risques
  • Retards dans le développement dus à des problèmes techniques ou à des changements de spécifications.
  • Adoption limitée de l’application par les utilisateurs finaux.
  • Conflits au sein de l’équipe concernant les priorités et les décisions de conception.
Échéancier

Le projet sera réalisé en quatre phases :

  1. Analyse des besoins et conception de l’application – 2 mois.
  2. Développement initial de l’application – 3 mois.
  3. Tests et corrections – 1 mois.
  4. Déploiement et formation des utilisateurs – 1 mois.
Parties Prenantes
  • Direction de TechSolutions
  • Équipe de développement logiciel
  • Utilisateurs finaux de l’application
Approbation

La note de cadrage a été approuvée par toutes les parties prenantes impliquées dans le projet.

Cette étude de cas illustre comment une entreprise peut utiliser une note de cadrage pour définir clairement les objectifs, le périmètre, les ressources, les contraintes et les risques associés à un projet de développement logiciel. En suivant cette approche structurée, TechSolutions est mieux équipée pour mener à bien son projet et atteindre ses objectifs de manière efficace.

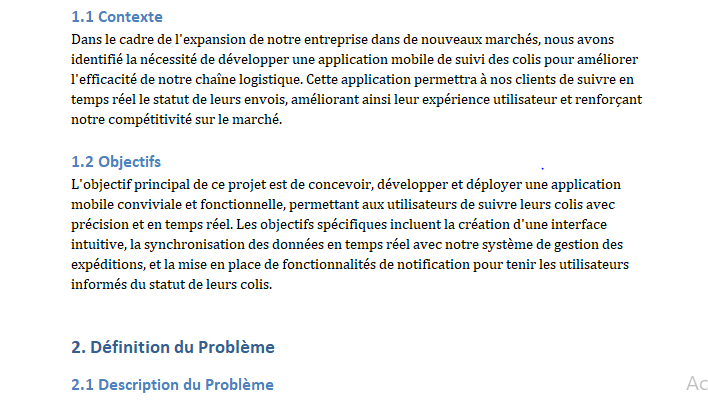

Découvrez la note de cadrage pour ce cas 👇

La Note de Cadrage : Concept, Contexte et Modèle Excel et Word

Découvrez et téléchargez une modèle vierge d’une note de cadrage de projet 👇

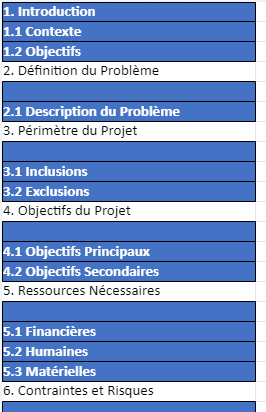

Structure Générale du Template

  • Feuille de Garde:
    • Titre du projet ou du programme
    • Date de création du document
    • Informations sur l’auteur ou le gestionnaire du projet
  • Table des Matières:
    • Navigation rapide vers différentes sections du workbook, telles que le résumé du projet, le suivi des lots, et les analyses.
  • Résumé du Projet:
    • Objectifs du projet
    • Échéancier global
    • Budget total
  • Suivi des 150 Lots (Feuille principale):
    • Identifiant du Lot: Un numéro ou code unique attribué à chaque lot.
    • Description: Brève description du lot (par exemple, type de construction, emplacement).
    • Statut du Lot: Indique l’état d’avancement (Planifié, En cours, Terminé, En attente).
    • Indicateur H4: Une colonne spécifique pour signaler l’état H4, qui pourrait correspondre à une phase critique du projet ou à une condition spécifique à atteindre pour le lot.
    • Date de Début Prévue et Date de Fin Prévue: Dates clés pour le démarrage et la conclusion des travaux sur le lot.
    • Coût Estimé et Coût Réel: Pour le suivi financier et l’analyse des écarts.
    • Responsable du Lot: Nom de la personne ou de l’équipe en charge.
    • Commentaires: Espace pour des notes supplémentaires ou des alertes spécifiques.
  • Analyse et Rapports:
    • Graphiques et tableaux de bord résumant l’avancement global, l’utilisation du budget, et le statut des lots, y compris ceux marqués avec l’indicateur H4.
  • Annexes:
    • Documents de référence, plans, spécifications techniques, et autres informations pertinentes.

Fonctionnalités Clés

  • Filtres et Triage: Capacité de filtrer et de trier les lots par statut, date, coût, ou tout autre critère pertinent.
  • Formules et Calculs Automatisés: Pour le suivi des coûts, des écarts budgétaires, et des délais.
  • Intégration de Graphiques Dynamiques: Visualisation de l’avancement du projet et des performances financières.
  • Protection et Partage: Options pour protéger certaines sections ou données sensibles et faciliter le partage sécurisé avec les parties prenantes.

Ce template Excel, bien structuré et doté de ces fonctionnalités, devient un outil puissant pour la gestion et le suivi détaillé de projets complexes impliquant de nombreux lots, assurant ainsi une meilleure prise de décision basée sur des données actualisées et précises.

En résumé 😉

La note de cadrage représente un outil indispensable pour la gestion efficace des projets. En établissant clairement les fondations du projet dès le début, elle permet de minimiser les risques, de clarifier les attentes et d’assurer la réussite globale de l’initiative. En suivant un modèle de rédaction structuré, les équipes peuvent créer des notes de cadrage cohérentes et complètes, qui serviront de référence tout au long du cycle de vie du projet.

Autres articles

Guide sur le Taux de TVA en...
La taxe sur la valeur ajoutée (TVA) en Suisse est...
Read more
Modèle de Fiche de Paie dans Word...
La fiche de paie, également appelée bulletin de salaire, est...
Read more
Comment Gérer Efficacement les Paiements Clients avec...
Télécharger un modèle Excel automatisé pour le suivi des paiements...
Read more

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *
